來源:中國能源新聞網 時間:2025-06-16 13:52
——秦巴山區崛起現代電網新生態側記
郝金鑫
一時麥盡黃,六月倍繁忙。行走在秦巴深山的山麓,微風習習、滿目蒼翠。崇山峻嶺上空,一架架重型無人機沿著預設航線精準穿梭、一條條高空索道將物資平穩輸送、一列列山地小火車在蜿蜒山道上踏出高效節奏……
今年以來,國網十堰供電公司在推進電網優化補強工程過程中,深化新質生產力應用,深度融合數字化設計、機械化施工、綠色建造與智慧化管理,積極探索具有十堰山區特色的電力基建模式。
“只聞機器響、不見人奔忙”。隨著數字化技術應用從繁華都市延伸到田間地頭,施工裝備升級換代,裝上“智慧大腦”,以前依靠“人畜同力”的電力工人實現了“機械代勞”,筑夢“織網”的底氣越來越足。
空投點對點 電建物資低空速達

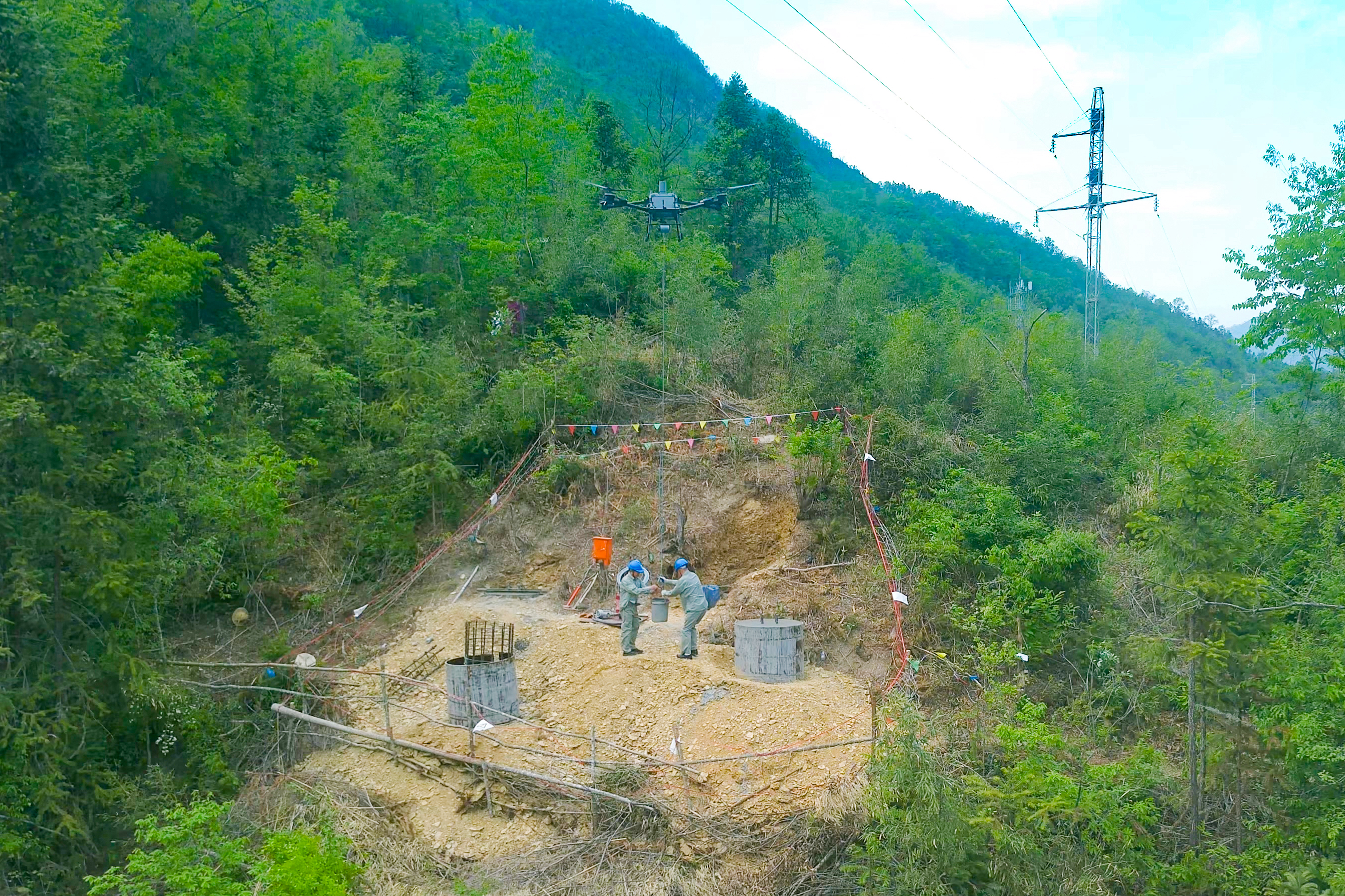

裝料、起飛、卸貨……初夏的清晨,在竹溪縣泉溪35千伏輸變電工程現場,隨著運輸班技術員陳敬杰的遙控,一架大型四旋翼無人機跨越山巒,避開古樹群與陡峭崖壁,抵達山林間30平方米的鐵塔組裝施工平臺。
“一次可搬運140斤砂石,每趟運輸僅需要1.5分鐘左右,同時降低了建筑物料的運輸損耗,是我們施工作業的好幫手。”國網竹溪縣供電公司項目管理專責吳驥興奮地說。
泉溪鎮山大林密、溝壑縱橫,傳統的騾馬運輸方式,需征用林木,開辟運輸便道。為減少生態影響,電力施工人員搭建起空中物流專線,通過“山下集結、空中配送、山上施工”的物資運輸模式,實現從混凝土攪拌站到山間施工平臺的點對點投送,在復雜山地條件下建設電網。
低空經濟是戰略性新興產業,在十堰電網基建現場,無人機逐步從“空中飛”走向“落地用”。擔任“空中快遞員”的大疆T100無人機是我國自主研制的大型貨運無人機,最大載重量85公斤,最高時速50公里,可靈活穿越海拔800米的原始林區、山峰和峽谷,并搭載智慧傳感與自主避障系統,具備夜間航行能力。
“一架飛機能夠抵一支騾馬運輸隊。”泉溪35千伏輸變電工程施工項目經理吳平介紹,搭建空中運輸通道,有效解決了傳統運輸受地形限制的難題,減少了山林植被的征用,同時運輸成本降低60%;日運輸量達20噸、較“人背馬馱”提升5倍運力,工程進度較原計劃提前一個月左右?。
作為竹溪縣首個“環境友好型”電網基建項目,該工程驗證了無人機在山地運輸的可行性,這項創新已納入國網十堰供電公司基建發展規劃,未來計劃在全市多個高山電網項目中推廣應用,實現低空經濟落地應用的“十電模式”。
構筑物流網 鋼索軌道橫跨天險

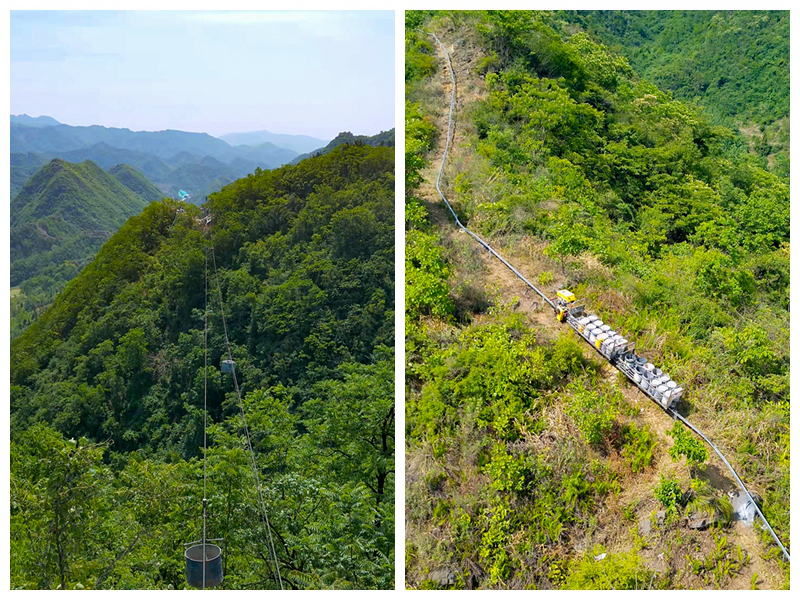

連日來,鄖西縣香口鄉的大堰至東河220千伏線路工程現場一片忙碌。在70度的陡峭絕壁間,滿載鋼筋、混凝土的料斗正沿著1800米長的空中索道“翻山越嶺”,輸送至149號鐵塔基坑施工平臺。
這條線路是西十高鐵東河牽引站的電力生命線,全長40公里,需開挖97處桿塔基礎。為保障西十高鐵“電力動脈”如期貫通,一場“空地一體化”的物資運輸攻堅戰正在深山峽谷間激烈展開。
“山路不通,那就架起索道當‘天梯’,物資運輸照樣暢行無阻!”業主項目經理管飛介紹,工地位于秦嶺余脈,山勢層巒疊嶂,面對車輛、騾馬均無法通行的險峻地形,工程建設方創造性搭建空中運輸通道,每日可運輸50噸建設物資。
而在地勢稍顯平緩的孟家凸村施工現場,機械轟鳴聲打破大山的寂靜。山地小火車按照預設時速行駛,15分鐘內即可完成1000公斤物資的運輸。施工員劉文雙算了一筆賬:“以前用騾馬運砂石,顛簸一路要損耗15%,現在用自行駛軌道車,損耗不到3%。”物資坐上山地小火車,既突破地形限制,又實現工程材料的精細化管控。
從高空俯瞰,郁郁蔥蔥的秦巴山脈間,26條索道如琴弦般縱橫交錯,5列山地小火車穿梭往返,36架無人機嗡嗡作響……這場“綠色施工交響樂”,正為西十高鐵的如期通電按下“快進鍵”。
“該工程預計今年12月底前完工。”國網十堰供電公司建設部主任鐘建望著遠處的鐵塔,語氣堅定:“再難的山,我們也要翻過去!”
機械筑鐵塔 智能裝配撬動施工質效
走進鄖陽區的漢水至大堰二回220千伏線路工程建設現場,電氣設備吊裝、展放導地線、線路附件安裝等多工種齊頭并進,N57鐵塔機械化施工進入關鍵階段。

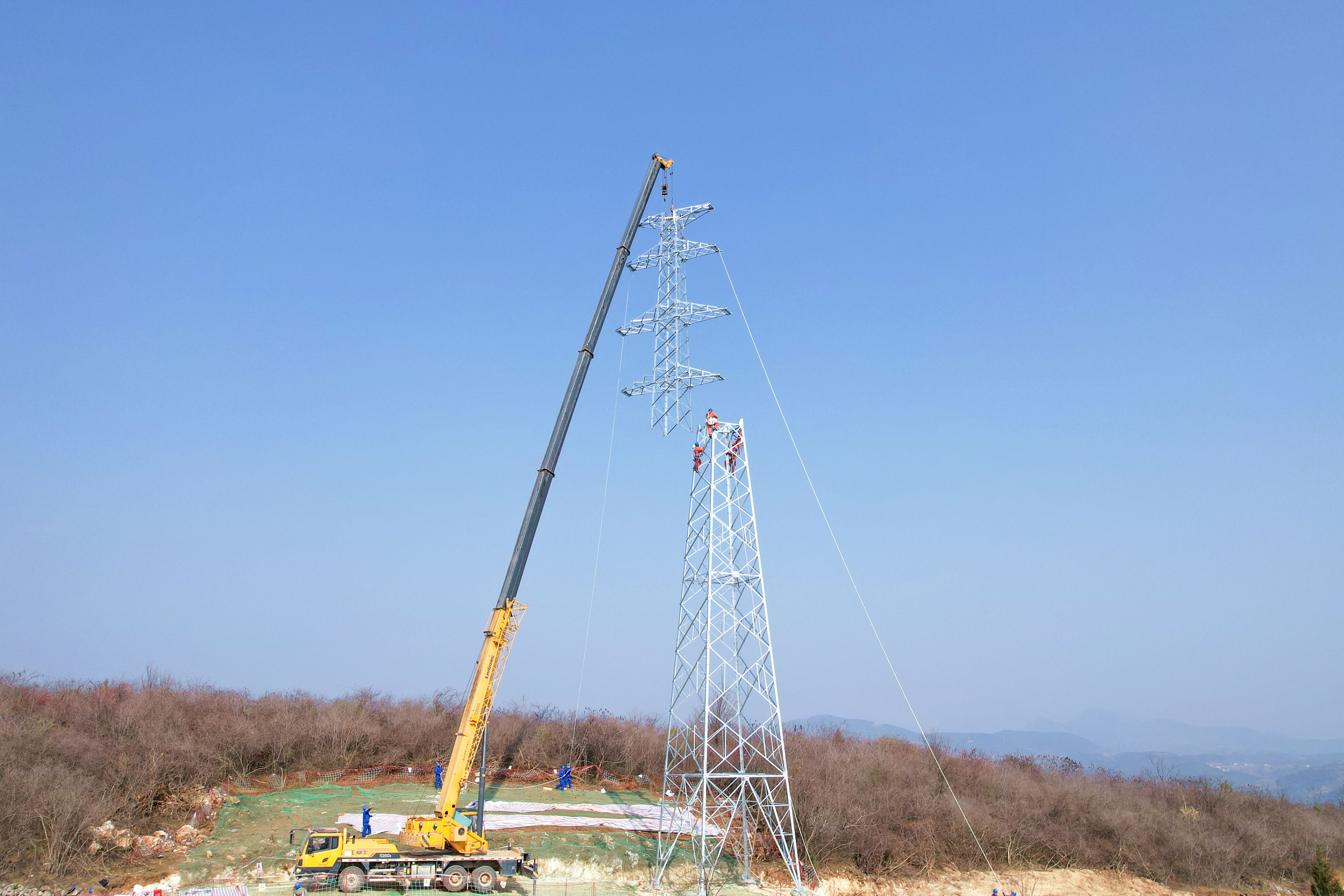

伴隨著起重機的轟鳴,鐵塔構件被懸吊至42米的高空中。施工人員按圖索驥,將一塊塊形狀各異、大小不同的鐵塔構件拼裝成塔尖和塔襯。不一會兒工夫,一座雄偉壯觀的鐵塔便矗立在山巔。
“每塊零件都有其獨特的作用,我們需要遵循設計圖紙和安裝規范,將其逐步組裝到專屬位置,最終聚沙成塔,形成一座結構穩固的輸電鐵塔。”現場工地上井然有序,工程技術員趙永領介紹,這些鐵塔構件在工廠預制生產,再運輸到工地進行拼裝,不同工序并行開展施工,實現流水線作業,整體加快了施工進度。
漢水至大堰二回220千伏線路全長40.056公里,線路67%穿越山地,33%途經丘陵,需跨越漢江、鄖十高速公路。面對復雜地形,工程建設者創新使用分體式錨桿鉆機、履帶式輕型組塔裝置等新型設備,提高機械化施工率,降低安全風險。
“機械化施工周期短,能精準控制安裝精度,工程質效得到提升。”趙永領介紹,工程新建107基鐵塔,包括11基雙回路耐張塔、36基單回路耐張塔,鐵塔平均呼高28.8米,最高達45米。依托機械化工法,共組織5個立塔班組,以3天/基的效率推進,全方位保障工程按里程碑節點完工。
此外,機械化施工受氣候、環境因素制約小,能大幅縮短施工周期,同時減少對丹江口庫區動植物生長的影響,更好地保障生態環境與施工安全。
近年來,隨著國網十堰供電公司在基建領域加快形成新質生產力,先后配置了分體式錨桿鉆機等大型機械聯合施工,引進預制式電纜溝、高空電動緊線機等新技術,“機械化+智能化”作業比例正逐步提升。截至目前,公司220千伏輸電線路綜合機械化率達83%,累計引進重載無人機、山地軌道運輸車、電動緊線機等新型裝備10余種。
展望未來,國網十堰供電公司將以信息化與智能網聯技術為核心,充分利用履帶式組塔裝置、移動式跨越架、間隔棒機器人等技術,加快實現電網工程施工的標準化、綠色化、機械化和智能化,以機械施工為支點,撬動山區電網質效躍升。
