中國能源新聞網訊(宣曉琦)6月12日,浙江大有集團余杭分部承建的110千伏漳苑1730線東塘—廣濟1724線宏畔支線1號—13號上改下工程全面進入施工攻堅階段。該工程計劃在用電高峰來臨前完成關鍵電力設施改造,完工后為中環快速路這一重大市政工程建設讓出通道"掃清障礙"保障迎峰度夏期間區域電網安全穩定運行。
據了解,中環快速路的順利實施亟需路徑上原有架空電力線路的遷改配合,本次工程核心任務是拆除地面鐵塔,將架空導線改為埋入地下的電纜管道,這一根本性的改造,直接為中環快速路建設騰出寶貴的空間,確保重大市政工程不受電力設施阻礙。
六月下旬,隨著氣溫攀升,中環快速路建設迫在眉睫。浙江大有集團余杭分部治本攻堅,通過系統性改造提升相關線路的供電能力和安全裕度,將架空線入地,顯著降低惡劣天氣如雷暴、大風對線路運行的影響,從根本上提升供電可靠性,應對夏季極端天氣挑戰的治本之策。工程包含新建1號塔、架設導地線、制作安裝終端及引下線、完成新舊線路的搭接等一系列工作,對廣濟1724線既有電纜的精準識別、開斷,并與新敷設的高標準電纜進行無瑕疵對接。同時,對西苑變電站內漳苑1730線的GIS副筒電纜終端進行更換,并對所有改造后的電纜進行嚴格的交接試驗。這些對關鍵設備的更新和嚴苛檢測,如同為電網“強筋健骨”,進一步確保其在夏季高負荷下安全穩定運行。

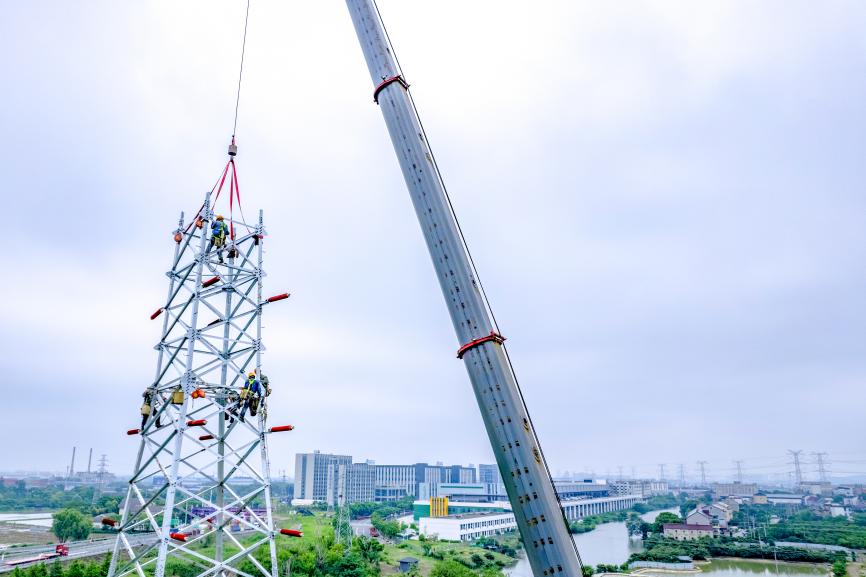

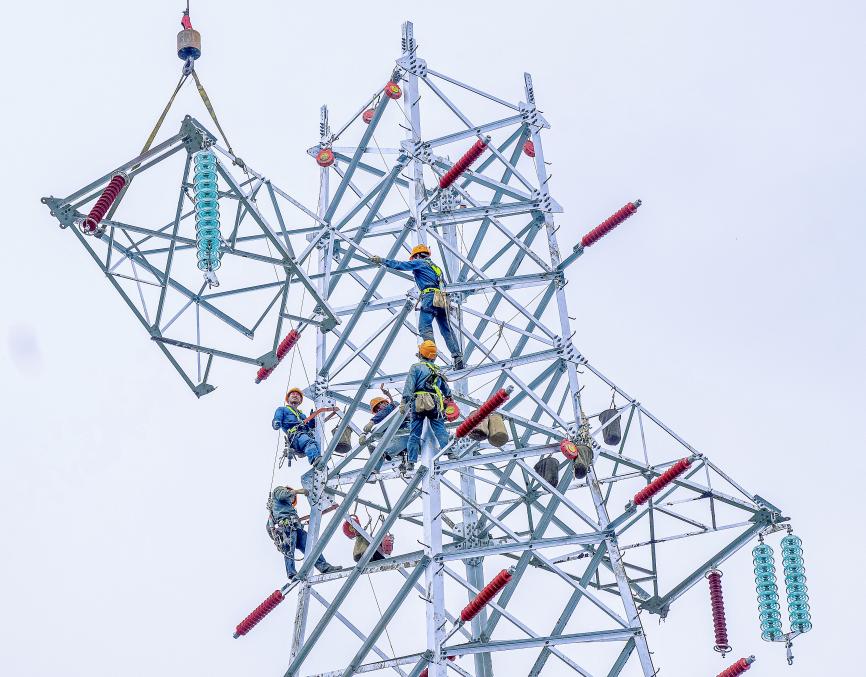

工程時間窗口極其緊湊,從6月11日到19日,短短9天工期,涵蓋了組塔架線、電纜敷設對接、終端制作安裝、設備試驗等繁重且技術性極強的系列任務。“本次工程優化局部電網結構,提高潮流輸送能力和運行靈活性,為后續中環路建設‘鋪平道路’。”項目負責人朱海榮表示。
隨著工程計劃穩步推進,該電網將在盛夏負荷高峰到來前完成一次關鍵的能力升級。中環快速路的建設不僅提升區域聯通效率,改善民生出行體驗更將深刻激活區域發展動能,為杭州在長三角一體化發展提供強大的基礎保障和澎湃的驅動力。
