五月的川西高原,寒潮已然退去,大渡河雙江口水電站現場涌動著澎湃的建設熱潮。飄揚的突擊隊旗與機械轟鳴聲交織,4000余名建設者以昂揚斗志堅守崗位,奏響一曲嘹亮的勞動贊歌。
科學統籌,火力全開搶進度
雙江口水電站作為世界級水電工程,面臨“高大壩、高應力、高水頭、高邊坡、高強度、高海拔”的復雜挑戰。五一前夕,項目團隊召開專項部署會,圍繞節日期間物資保供、交通保暢等問題制定精細化方案,確保節日期間施工強度。

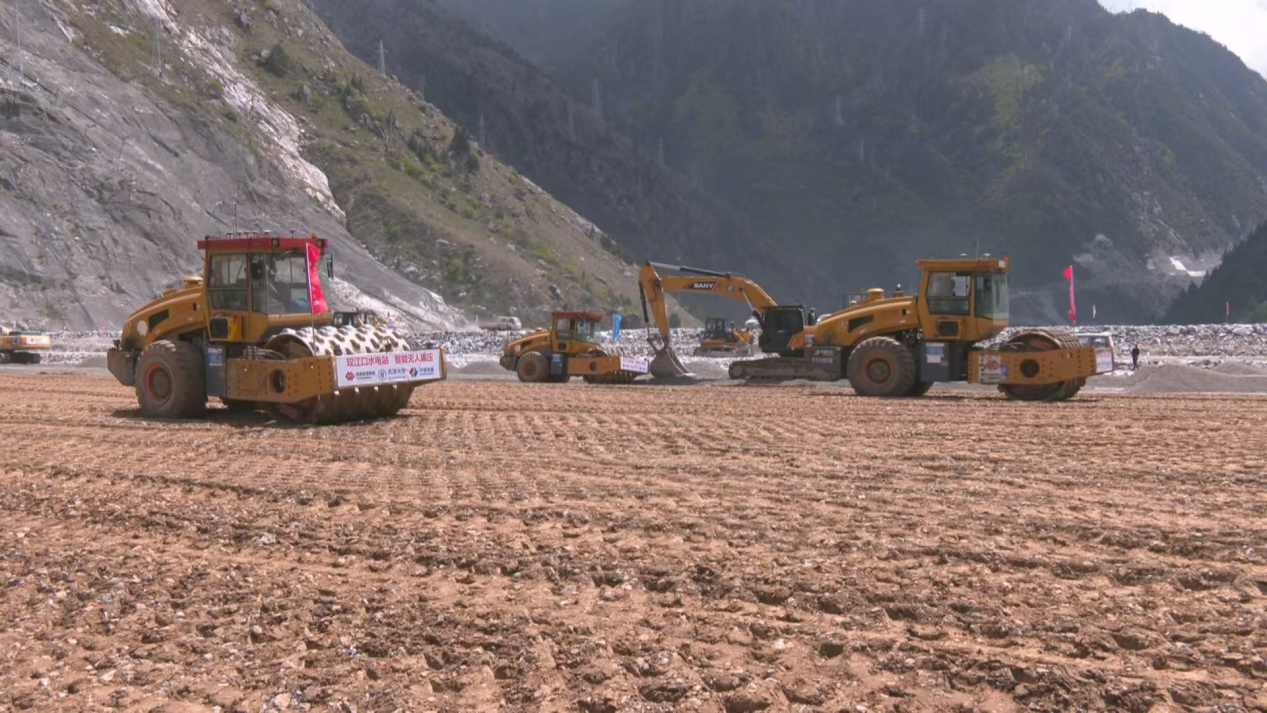

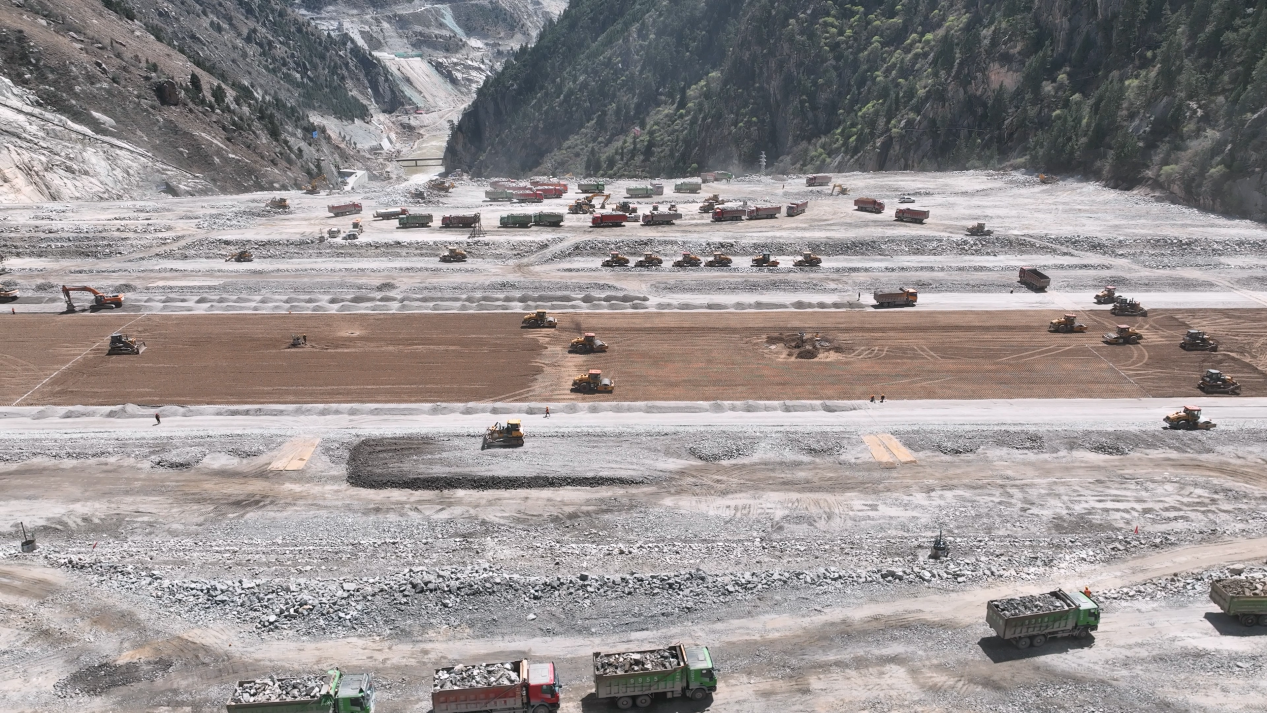

在大壩填筑區,平均載重40噸的自卸卡車精準卸載填筑料,壓路機以“梅花式”陣型來回碾壓……“我們按照三班倒配置施工力量,保持24小時不間斷流水作業,壩體填筑以日均5萬方的速度向度汛目標高程推進?!?/span>工程建設處專責溫慶文介紹。
此外,項目嚴格把控上壩料源質量與施工工藝,確保每層填筑質量達標;優化機械調度與人員配置,破解交叉作業沖突、料源供應滯后等難題,實現“問題不過夜、進度不欠賬”,保持大壩高強度填筑施工態勢。
而在機電安裝廠房內,現場施工人員往來穿梭,4號水輪機導葉接力器、水導油盆、油系統管路等安裝同步開展中;3號發電機定子首根線棒嵌裝完成;2號水輪機副底環吊裝完成;2號發電機下機架焊接完成;1號水輪機座環現場機加工設備正在安裝。
機電物資處專責韓凱樂說:“節日期間我們重點加強吊裝現場管理,已完成了首臺機組定子吊裝、導水機構預裝和頂蓋預裝等,確保主機主設備安裝質量、進度滿足節點目標要求。”
黨建賦能,紅色引擎強動力
雙江口水電站以“大黨建”為著力點,聯動雙江口工程設計、施工、監理等參建各方黨組織,深入推進“基建一線黨旗揚”實踐活動,推動黨建工作與工程建設深度融合。
節日期間,黨員干部帶頭駐守一線,24小時輪值巡查,及時解決施工難題,切實筑牢安全生產防線;工程建設現場黨員突擊隊、紅旗崗充分發揮了攻堅克難示范作用和黨員先鋒模范帶頭作用,激勵4000名奮戰在一線崗位的建設者以堅守詮釋責任擔當,在“擼起袖子加油干”中奮戰勞動節,凝聚起推動工程建設的磅礴力量。
據悉,雙江口水電站建成投產后,年發電量達77億千瓦時,同時幫助下游多個梯級電站每年增發枯期電量66億千瓦時,可滿足326萬個家庭一年的用電需求,對改善四川電力系統電源結構、提高流域城鎮防洪標準、改善生態環境、助力國家實現“雙碳”目標具有重要意義。
目前,該電站已完成一期蓄水,雙江口全體建設者一刻不停,正秉持著“功成不必在我,功成必定有我”的擔當,把節日堅守轉化為推動工程建設的實際成果,全力沖刺年底首批機組投產發電目標,為國家清潔能源發展貢獻雙江口智慧與力量。
