來源:中國能源新聞網 時間:2025-04-30 09:01
中國能源新聞網訊(李崢 張立海)4月24日,500千伏萬順一線輸電線路突發地線斷股險情,對供電安全構成威脅,情況緊急!國網冀北北京送變電公司應急搶修中心連夜制定搶修方案。通過優化資源配置,緊急抽調23名技術骨干組成搶修班組,并調配7臺專業施工車輛,全力投入搶修工作。

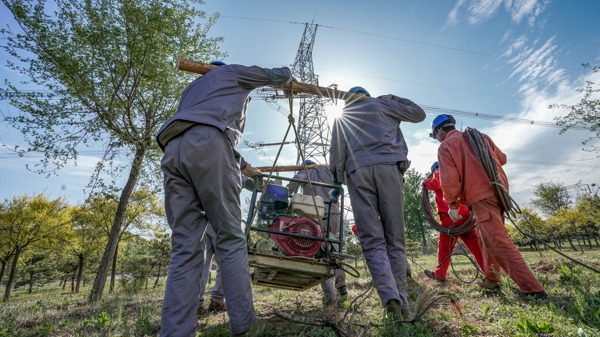

4月25日凌晨6時,全體搶修人員及設備提前抵達現場待命。面對突如其來的停電計劃變更,搶修團隊及時啟動應急預案,現場總負責人應急中心五級職員王楠組織技術人員重新進行作業風險評估,同步開展工器具檢查、材料預處理等準備工作,為次日高效施工奠定基礎。

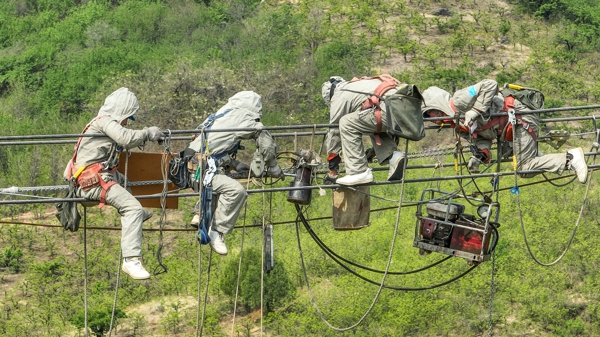

26日清晨7時,隨著工作許可令下達,搶修攻堅戰正式打響。高空作業人員克服現場環境影響,嚴格按照標準化流程,四名高空作業人員身穿屏蔽服在高空進行斷股地線壓接修復。地面安全監護人員嚴格執行安規管理,不間斷提醒高空作業人員做好安全防護措施。經過4.5小時連續奮戰,于11時30分高質量完成搶修任務,較預定時間提前3.5小時恢復線路送電。
此次搶險充分展現了應急搶修中心體系的響應效能。從險情研判到方案制定僅用時6小時,多部門協同實現“零延誤”資源調配,作業過程嚴守安全規范,在最短時間內消除隱患。據了解,這是繼4月11日萬順三線地線搶修以來該中心今年完成的第二次搶修任務。
責任編輯:于學華
