國家能源集團:踏春提速 重大項目建設刷新“進度條”

來源:中國能源新聞網 時間:2025-02-28 14:22

王楠竹

  春潮涌動處,奮進正當時。當初春和風拂過神州大地,國家能源集團重大項目建設現場正激蕩著澎湃動能。從江淮大地的儲能項目到戈壁深處的光伏藍海,從大渡河上游的梯級水電站到渤海之濱的油品碼頭……智慧能源的種子正在國家能源集團的沃土中拔節生長。

  2月25日,國家能源集團安徽公司宿州電廠靈璧風電二期項目并網進度過半,預計5月31日前實現全容量并網。該項目是安徽省及宿州市“十四五”新能源建設重點項目,規劃總裝機容量100兆瓦,該項目投產后,每年可為電網提供清潔電能2.04億千瓦時。

安徽公司宿州電廠靈璧風電二期航拍圖。

  2月26日,國家能源集團龍源電力青海茫崖50萬千瓦風電項目風機吊裝進度條過半,該項目裝配的7.7兆瓦風電機組是我國高海拔地區單機容量最大的機組。該項目預計上半年全容量投產,投產后預計年發電量約12.38億千瓦時,將為海西地區能源結構轉型和綠色低碳發展提供有力支撐。

項目吊裝現場。

  2月19日,全國單體容量最大采煤沉陷區光伏基地——國家能源集團國電電力蒙西藍海光伏電站成功送電山東,正式轉入商業運營。該光伏電站預計年發電量超50億千瓦時,跨越千里將綠電送至山東消納,可滿足200萬戶居民一年的生活用電。

蒙西藍海光伏電站航拍圖。

  2月23日,國家能源集團寧夏騰格里“沙戈荒”新能源基地中衛光伏二期南二區330千伏升壓站正式開工建設,項目二期規劃總容量200萬千瓦,項目建成后,預計年均發電量38.51億千瓦時,治沙面積達6萬畝,具有良好的經濟效益、社會效益及環境效益。

寧夏騰格里“沙戈荒”新能源基地中衛光伏項目鳥瞰圖。

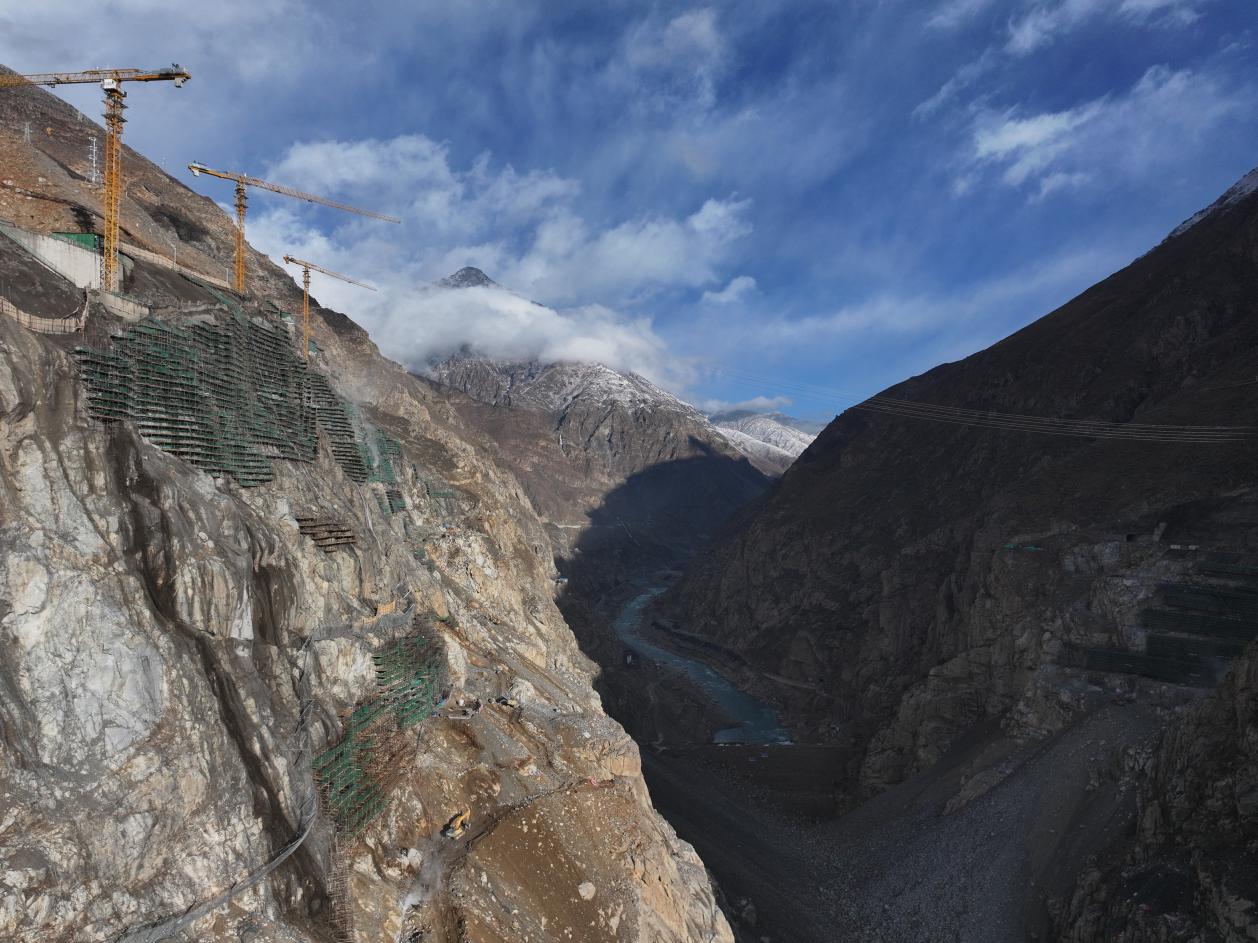

  2月26日,國家能源集團金沙江旭龍水電站大壩左岸壩肩開挖至2280米高程。旭龍水電站是是金沙江上游在建裝機容量最大水電站,電站裝機240萬千瓦,電站大壩為混凝土雙曲拱壩,壩頂高程2308米,最大壩高213米。電站建成后,年發電量約105億千瓦時。

金沙江旭龍水電站大壩兩岸壩肩開挖建設現場。

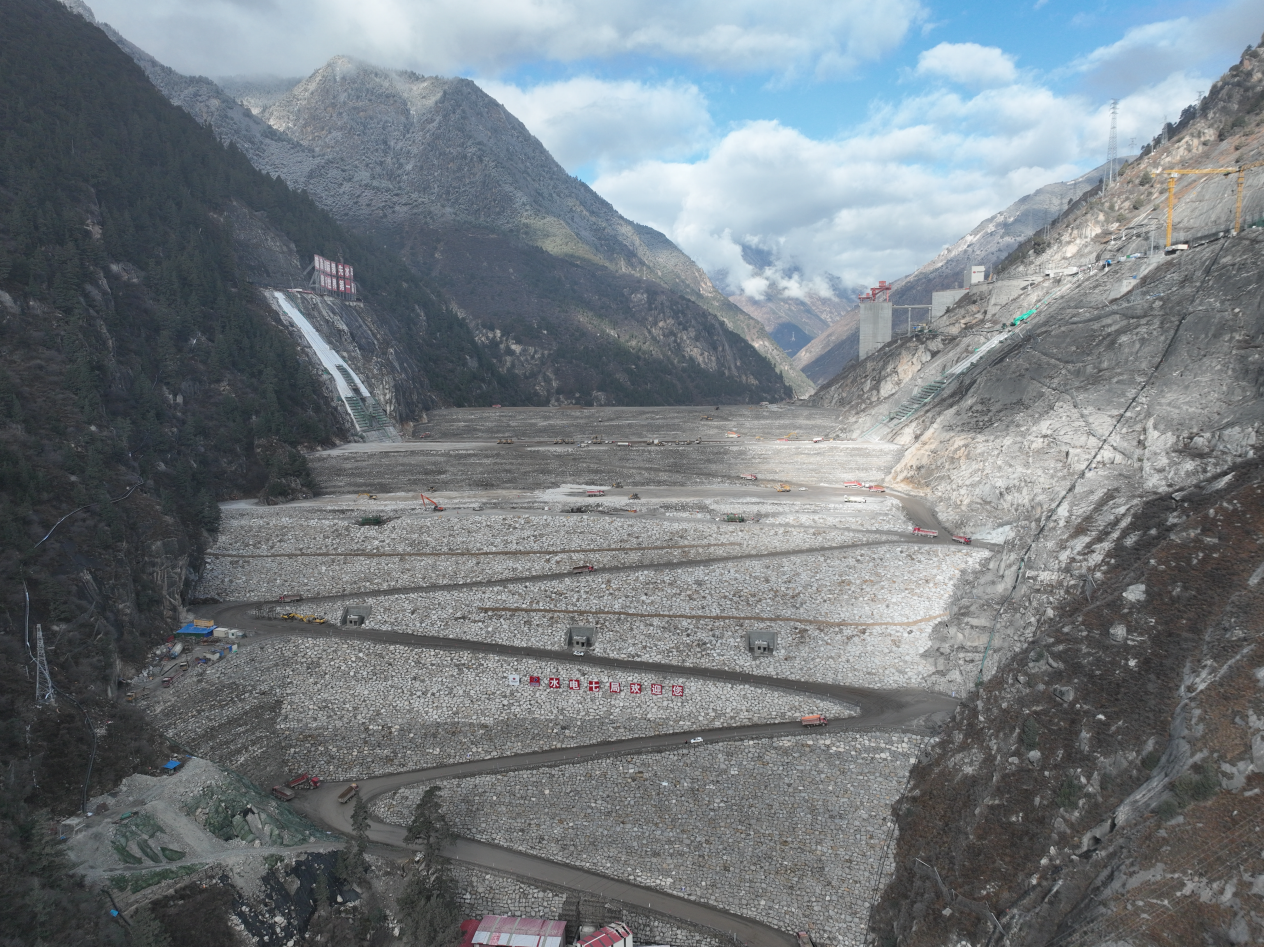

  2月24日,世界第一高壩——國家能源集團大渡河雙江口水電站大壩填筑總方量突破3100萬方。雙江口水電站是大渡河流域干流規劃28級電站的第5級電站,電站大壩壩高315米,為世界第一高壩,電站裝機200萬千瓦,多年平均發電量77億千瓦時,建成后每年可增加下游梯級電站枯期電量66億千瓦時。

  2月26日,國家能源集團安徽公司宿州電廠熔鹽儲熱耦合煤電工業熱電解耦項目進入儲罐注水試驗環節。該項目建成投產后,預計可再生能源發電量增加350兆瓦時,助力風電、光伏等新能源的消納,為供熱機組安全保供熱、保供電提供堅實支撐。

熔鹽儲熱項目現場建設人員正在進行保溫棉安裝作業。

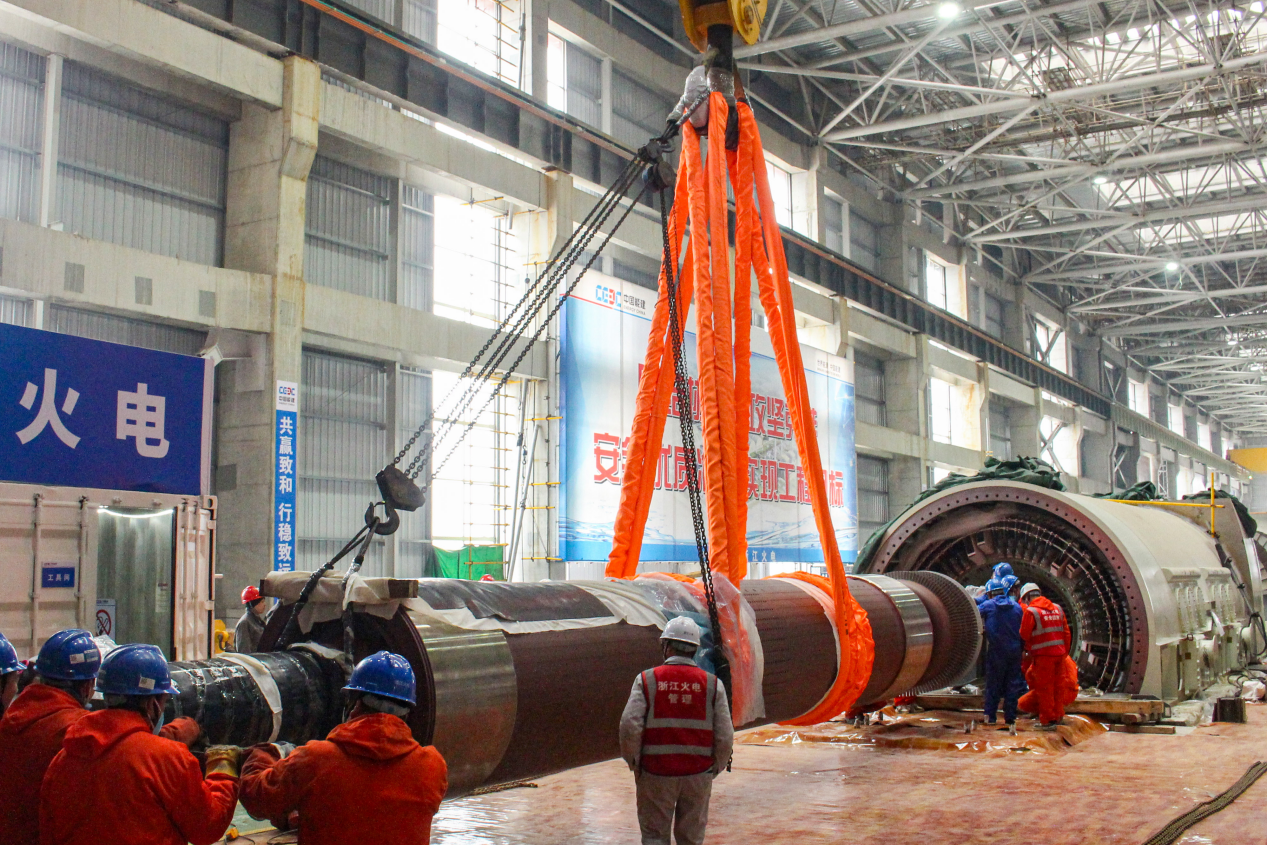

  2月24日,國家能源集團廣東清遠電廠3號汽輪發電機定子吊裝就位。清遠電二期工程擬建兩臺100萬千瓦超超臨界二次再熱燃煤發電機組,建成后預計每年可提供100億千瓦時的清潔高效電能,將有效緩解粵港澳大灣區電力負荷增長和能源保供壓力。

  2月25日,國家能源集團浙江公司北侖電廠一期節能減排改造項目8號機組發電機轉子穿裝一次成功。該項目擬建設兩臺1000兆瓦超超臨界二次再熱燃煤發電機組,計劃于2025年實現雙投填補華東區域快速增長的用電缺口。

浙江公司北侖電廠一期節能減排改造項目基建現場。

  2月26日,國家能源集團黃驊港務公司建設的八萬噸級油品碼頭主體結構已完成70%。該項目將建設一個年通過能力達606萬噸的油品泊位。建成后,將優化黃驊港油品與液化碼頭布局,提升港口液體散貨運輸服務水平,進一步滿足腹地石化產業需求,促進區域經濟發展。

  2月8日,國家能源集團包頭煤制烯烴升級示范項目轉入建設實施階段。項目以煤氣化—甲醇—甲醇制烯烴為主線,工藝技術、大型關鍵設備及工控系統全部國化示范,將包頭化工甲醇年能由180萬噸提升到380萬噸,聚烯烴年能由60萬噸提升到135萬噸,進一步增公司的規模效益和整體抗風險能力。
