陜煤安塞礦新能源公司:搶工期 抓進度 保節點 項目建設“火力全開”

來源:中國能源新聞網 時間:2024-07-17 14:55

王棟

  盛夏時節,穿行于安塞黃礦新能源項目建設現場,湛藍色的光伏板在太陽照射下發出耀眼的光芒、工程機械轟鳴、運輸車輛來回穿梭,建筑工人忙碌作業,從升壓站建設到光伏板安裝,一座座鐵塔拔地而起,一個個現場熱潮涌動,處處呈現出熱火朝天的繁忙景象,處處跳動著新能源建設的強勁脈搏。

  連日來,位于陜西省延安市安塞區鐮刀灣鎮集賢鎮100兆瓦光伏產業項目升壓站建設現場一片火熱景象,機器轟鳴、焊花閃爍,幾十名建設者不懼酷暑,各個工種密切配合,全力配合主體施工,齊心協力搶工期、抓進度、保節點,全力以赴保障項目順利推進。

  “要趕工期,我們目前已經上足施工人員,合理規劃建設進度,現在每天都能超額完成工作任務,完全能夠保證升壓站建設需要。”節假日里依然堅守項目現場的陜煤安塞礦新能源公司鐮刀灣鎮100兆瓦光伏項目升壓站負責人王建國說。

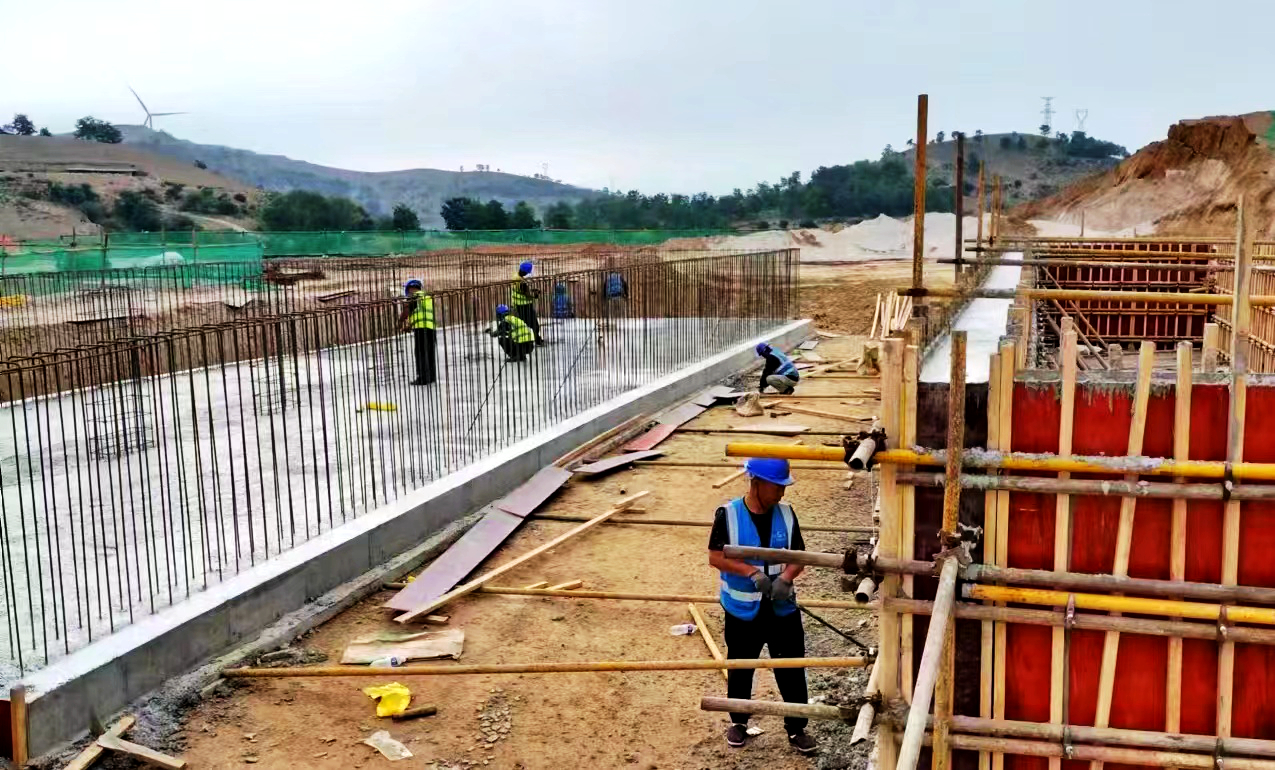

  作為光伏電站的“心臟”,升壓站是光伏電站建造最重要的主線之一,直接制約項目全容量并網進度。為盡快推動項目建設進入快車道,升壓站工程項目部拿出了敢打敢拼、迎難而上的魄力和勇氣,堅定不移加強安全管控,精益求精的提升工程質量,科學組織加快建設進度,目前,升壓站工程已完成生產輔助房基礎開挖、打樁、墊層澆筑工作,設備區域建筑工作基本完成,即將進行設備安裝工作。

  升壓站工程項目加快建設的同時,線路設施建設同時也按下“加速鍵”。在110千伏鐮刀灣外送線路項目施工現場,工人們搶工期、保進度,截至目前,全線78基塔已完成修路降方54基,基礎開挖50基,鋼筋安裝45基,澆筑32基,組建鐵塔17基。

  “入之后,項目建設面臨酷暑與雨季的雙重考驗,為了搶工期,我們對施工時間進行了調整,主要搶抓一早一晚這兩個時間段。”項目一標段現場施工負責人馬千里每天都駐扎在項目一線,盯進度、盯安全。另外,各工程標段集電線路建設、光伏板安裝工作也正在如火如荼地展開,有序推進,截至目前,安塞項目光板鋪設容量已達到80兆瓦

  在保證項目安全、質量的前提下,該線路項目持續加大施工人員及設備投入力度,倒排工期、掛圖作戰,全力以赴推動項目早竣工、早見效。全面吹響項目建設“沖鋒號”,奮力按下現場施工“加速鍵”。“接下來,我們將全力配合施工方搶抓施工黃金期,緊盯建設目標,通過增加作業人員等措施,實現節點工期目標,確保項目建設工作按時保質保量完成。”該公司工程部部長高飛說道。

  列出時間進度表,推著項目快速“跑起來”。2024年以來,陜煤安塞礦新能源公司創新“清單制+責任制+時限制”方法,建立項目作戰圖,把項目建設任務細化分解到崗、到人、到時間節點,清單化、具體化、節點化抓好項目全生命周期管理,全力推進項目建設。

責任編輯:許艷
