國家電投四會熱電:嚴格“三關”管理 C修圓滿完成

來源:中國能源新聞網 時間:2023-12-12 14:38

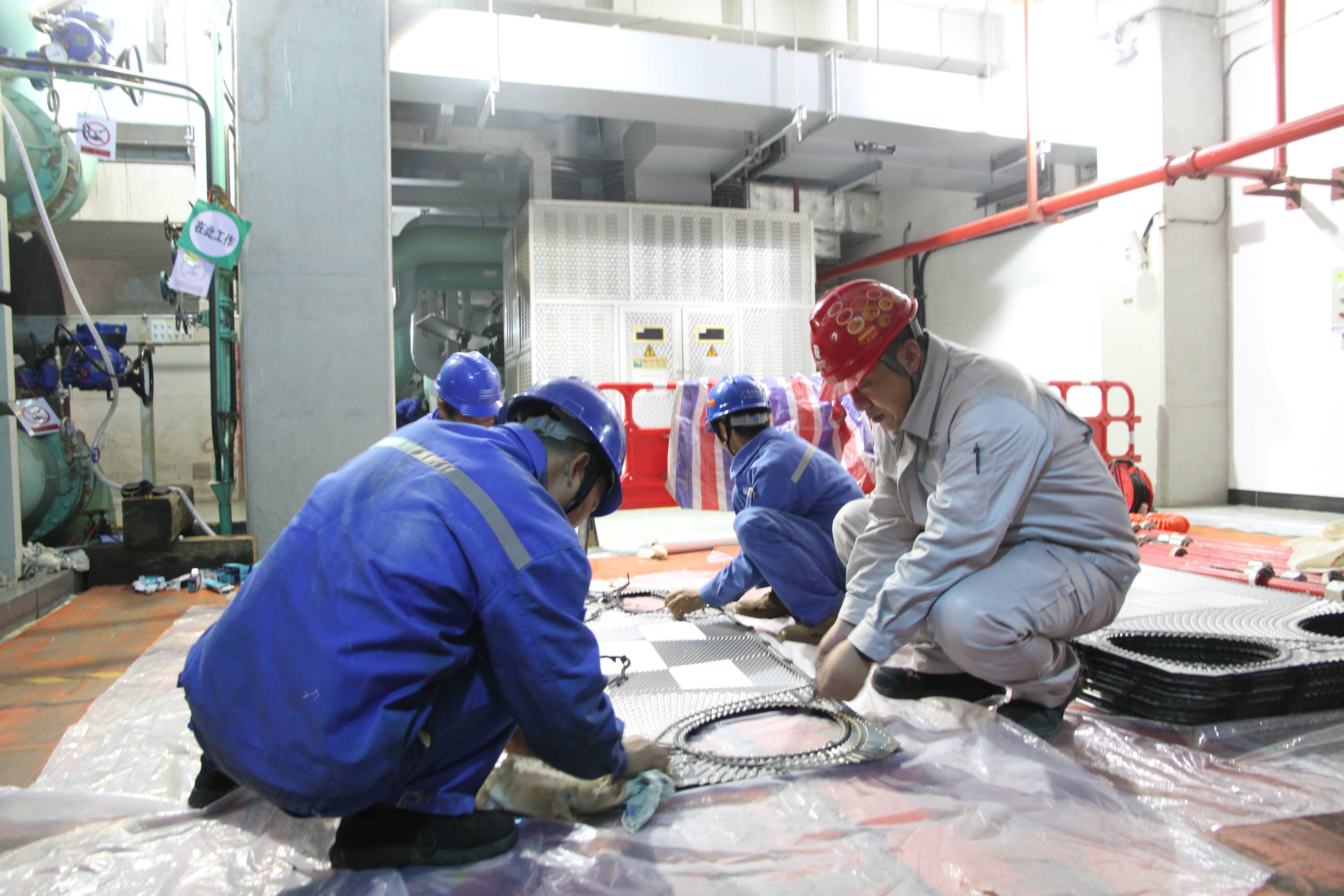

  中國能源新聞網訊(王迪 張成東)11月27日,國家電投廣東公司(海外公司)四會熱電(下稱四會熱電)第二套機組開機一次成功,標志著該機組C修工作圓滿結束。此次檢修共計完成100余項檢修項目,開展4項技改及技術監督項目,歷時20天完成廠內檢修及試驗,為圓滿完成年度檢修目標和安全生產打下堅實的基礎。

精心謀劃,嚴把“質量關”

  在本次C修中,四會熱電為保證檢修質量,對特殊項目和一般項目制定周密、詳細的施工方案和技術方案,8個專項工作小組嚴格執行檢修文件包(檢修工藝卡)制度,做到文明施工,各點檢員和質量監督人員深入現場跟蹤檢查,嚴把檢修質量關。切實做到“應修必修、修必修好”,做到“W、H”點現場驗收簽字,杜絕跨越“H”點,確保檢修前準備充分、檢修中扎實推進、檢修后機組穩定運行。

強化監督,嚴把“安全關”

  該公司認真貫徹“安全第一、預防為主”的方針,通過建立完善的監督體系,確保了檢修工作的安全、質量和進度。對各作業區域進行有效隔離,各項作業開工前嚴格落實安全技術交底,作業過程中嚴格落實旁站監督及質量驗收,加強對外委施工隊伍思想教育和安全培訓,每日召開專題會議對檢修工作存在的問題進行協調解決,使檢修人員對作業中存在的危險點做到提前預知、提前防范,保證人身、設備安全,實現安全監管“超前一公里”。

緊盯節點,嚴把“工期關”

  該公司積極謀劃、提前部署,檢修前全面摸底機組性能狀態、缺陷隱患等,認真制定詳細的檢修策劃書和工期進度圖,利用每日檢修協調會,及時研究解決檢修過程中存在的技術難題;明確每日、每班工作目標和實際完成量,把握整體項目進度和關鍵節點;追蹤每項消缺檢修作業的閉環進度,確保消缺項目不落項、不漏項,按期完成機組檢修任務。在確保安全、優質的前提下,嚴格按照C修一、二級網絡進度時間控制進度,確保按期完成檢修任務。

  下一步,四會熱電將認真組織開展第二套機組C級檢修總結工作,以更加堅定的信念、更加有力的工作舉措,全力以赴完成全年的生產計劃和目標。
