來源:中國能源新聞網 時間:2023-10-18 16:26

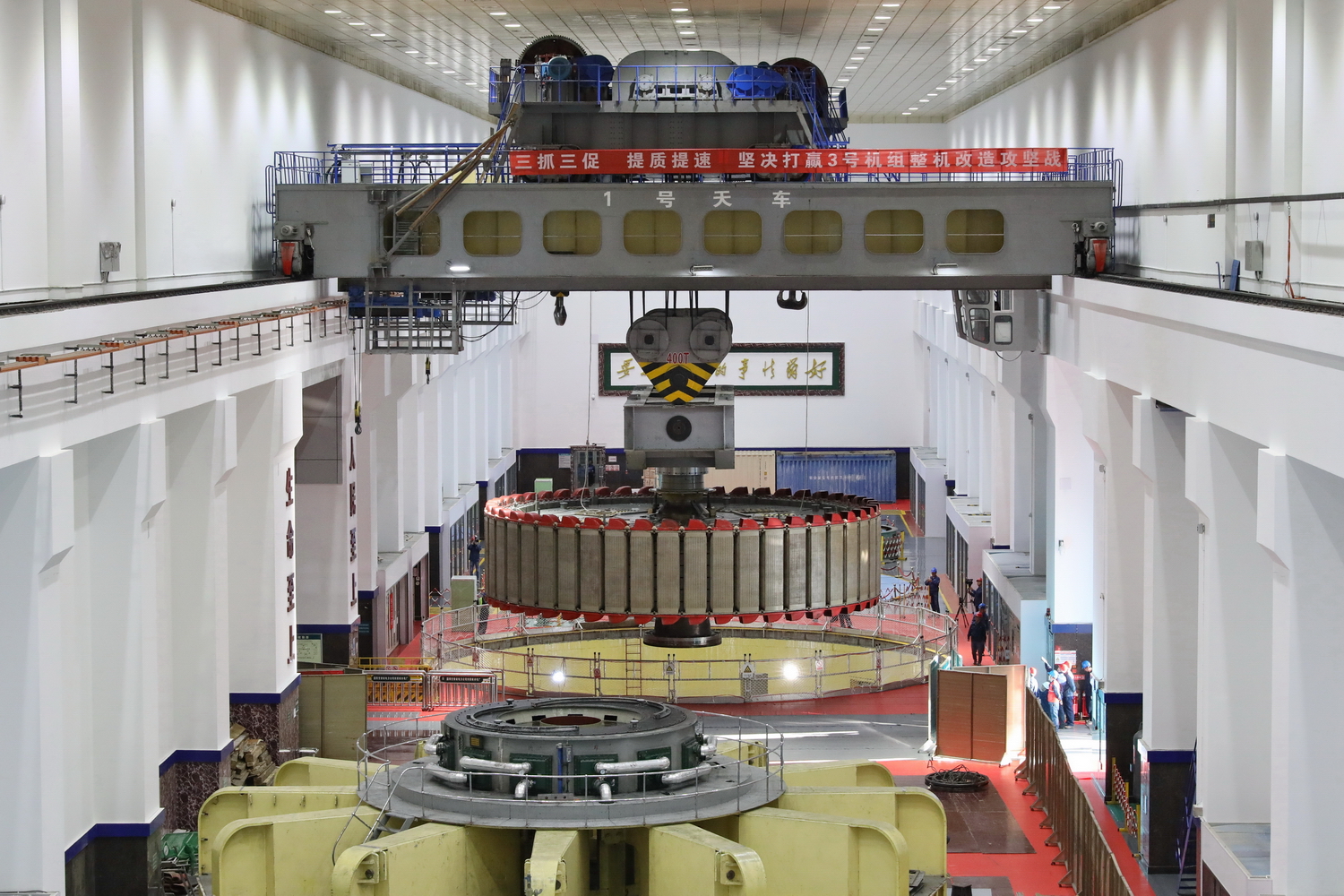

中國能源新聞網訊(侯齊)10月14日17時28分,國網甘肅劉家峽水電廠3號機組轉子成功吊出,平穩放置在指定專用檢修位置,標志著該廠3號機組整機改造完成首個重大節點工作,為圓滿完成3號機組改造工作打下了堅實的基礎。

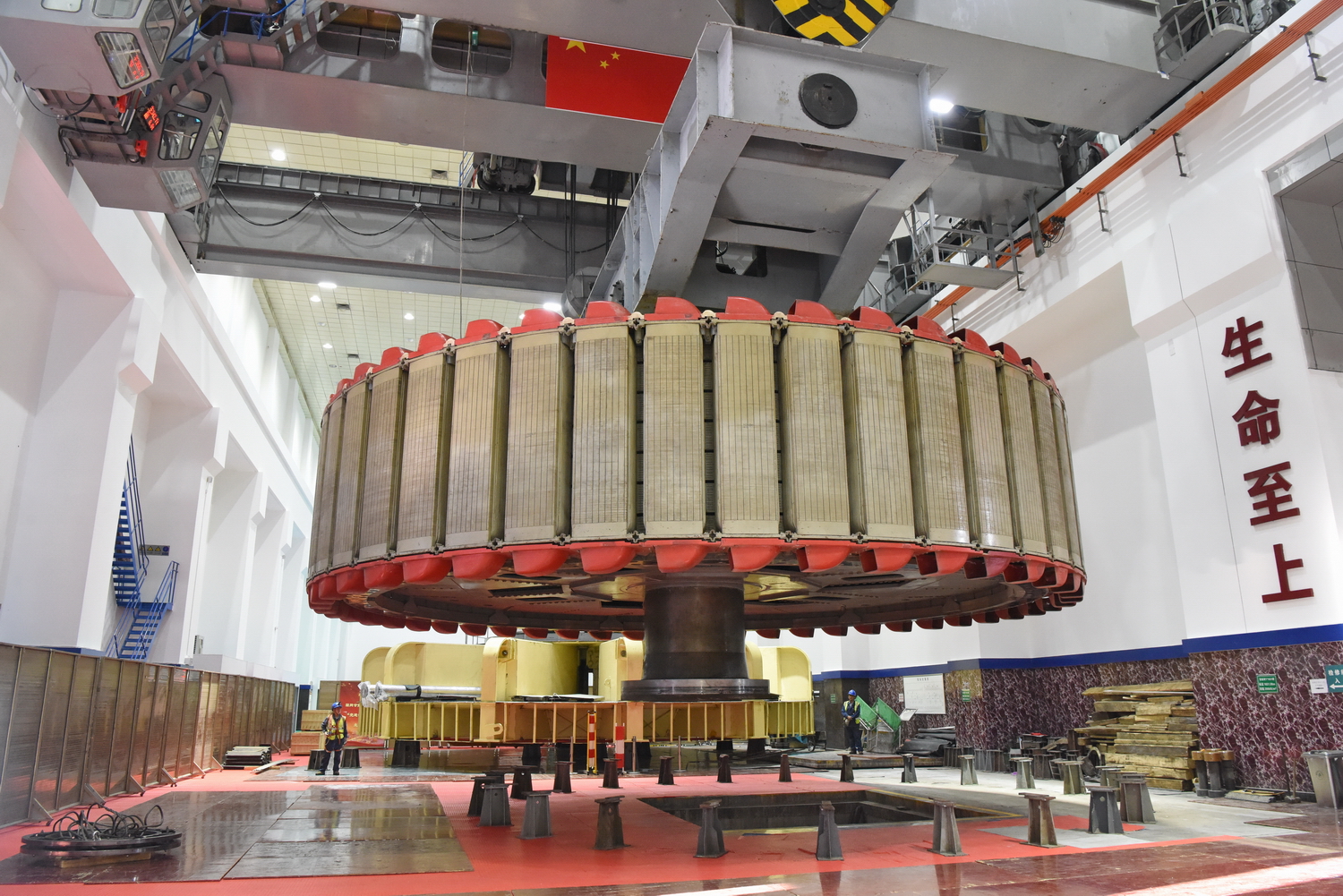

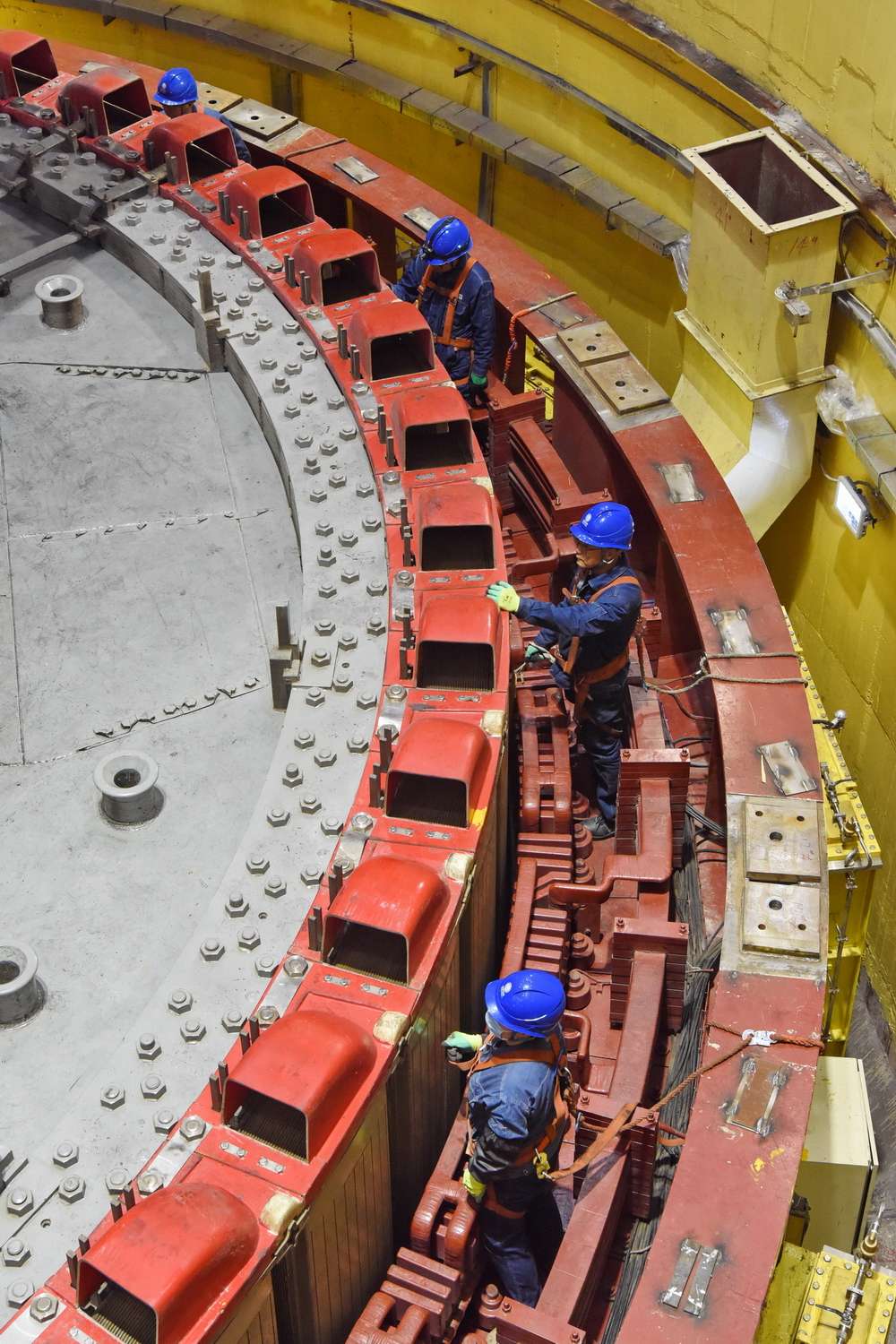

發電機轉子是水輪發電機組重要的部件之一,是形成發電機磁場的關鍵部位,也是發電設備中起吊重量最大的部件。3號機組轉子外徑約11.7米,重達665噸,轉子吊出極具挑戰。為確保轉子成功吊出,劉家峽水電廠高度重視,提前謀劃做好充分準備,反復討論吊裝方案,對起吊作業流程、安全措施、作業風險等重點內容開展了安全技術交底,對橋式起重機、平衡梁吊具等重點設備進行檢查,組織開展專項培訓,為轉子順利吊出提供良好條件。
3號機組轉子的成功吊出,為后續機組頂蓋、導葉、轉輪、底環等重要部件的吊出贏得了寶貴時間。下一步,劉家峽水電廠將進一步加強安全、質量、工期的管控力度,以更高的標準、更嚴的要求、更強的責任、更有效的舉措,扎實做好3號機組整機改造工作,全力確保機組改造順利進行。
據了解,劉家峽水電廠3號水輪發電機組于1972年8月投產發電,1996年11月至1998年8月,機組進行了增容改造,容量由22.5萬千瓦增至26萬千瓦。2018年10月至2019年6月,對定子及其附屬設備進行了改造。水輪機改造后已運行25年,目前機組運行穩定性較差,設計剛度、強度較低,為適應新型電力系統需要,有必要對3號機組進行改造。本次3號機組改造將進行除定子以外部分的整體改造,并加裝出口斷路器。工程施工計劃總工期265天,事關劉家峽水電廠長遠發展大局。
