中國能源新聞網訊(林永秋 李硯海)近日,西藏最大風電項目——國家能源集團那曲色尼區歐瑪亭嘎100兆瓦風電項目25臺風機基礎全部澆筑完成,標志著該項目全面轉序電氣安裝和設備調試階段,為年內按期投產發電打下了堅實基礎。

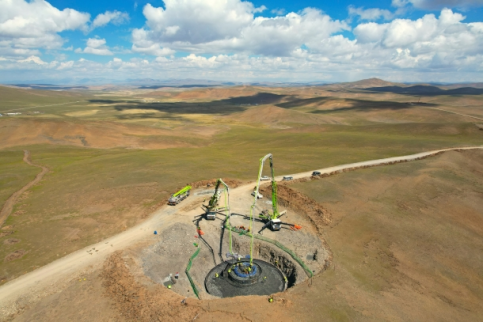

圖為那曲色尼區歐瑪亭嘎100兆瓦風電項目風機基礎澆筑現場
該風電項目是目前西藏自治區內已核準的裝機規模最大的風電項目,也是全球4500米以上超高海拔地區裝機規模最大的風電項目,同時還是西藏自治區“十四五”可再生能源發展規劃實施項目、西藏自治區2023年重點建設項目和那曲市2023年電力保供項目,對那曲市改善能源結構、保障冬季取暖和電力安全供應、促進鄉村振興和經濟社會發展具有重要意義。
自4月7日項目開工建設以來,國家能源集團西藏公司克服高寒缺氧、暴雪大風等惡劣氣候條件,迎難而上、科學統籌,主動對接設計、監理、施工等單位,積極開展季節性凍土、沼澤濕地等地基混凝土澆筑試驗,編制風機基礎混凝土澆筑管控手冊和大體積混凝土澆筑方案,強化各作業面安全風險管控,安全有序完成運輸1750車次、鋼筋制安1192噸、混凝土澆筑12075立方米,順利完成各項目標節點任務。
