來源:中國能源新聞網 時間:2024-06-18 10:39

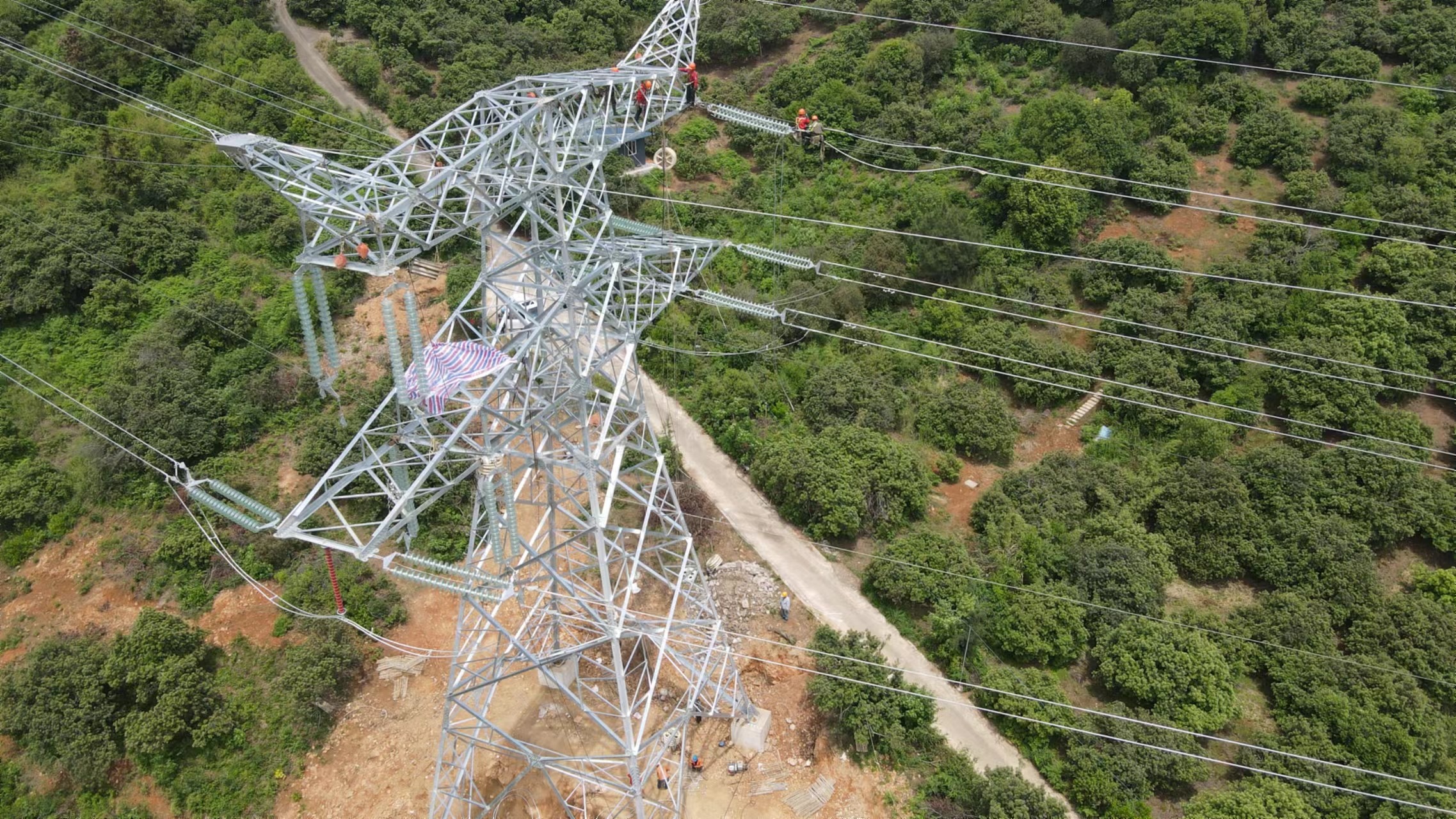

中國能源新聞網訊(俞佳勁)“浙江溫州三澳核電500千伏送出工程(瑞安—南雁500千伏線路改接工程)一階段W1-W127號線路已消缺,可以進行線路參數測試。”5月29日18時,隨著驗收人員陸續下塔標志著該工程具備交付條件。
當了一回“奔跑中的蝸牛”,解鎖了“多思善思”的成長密碼。由于線路地處沿海,處于高風速、強腐蝕的運行環境,本線路設計采用雙倍主材甚至四倍主材,以實現較高安全系數,山地基礎平均單基方量為173方/基,平均塔重超100噸,均為普通500千伏鐵塔的2倍~3倍。經統計,工程基礎總方量超65000方,鐵塔總噸位31200噸,為目前浙江省內500千伏超高壓電網工程之最。面對如此挑戰項目,負責施工的國網浙江送變電公司在工程基礎施工時采用灌注樁基礎、巖石錨桿基礎、挖孔基礎和微型樁基礎四種類型,以滿足不同地質施工需求。為了減少施工對沿線環境影響,工程建設盡可能采用重型索道,避免運輸通道樹木砍伐。引入專業復綠施工單位,在線路施工完成后第一時間開展植被栽種,定期進行養護。
當了一回“筑巢時的春燕”,解鎖了“善謀善成”的成長密碼。工程地形條件復雜,95.6%線路位于山區,山區運輸道路狹窄,而且坡度較大,工程平均單基運輸量達550噸。項目團隊在施工過程中采用全過程機械化施工,工程建設采用了座地雙搖臂抱桿、一體化牽張設備、高空施工平臺、履帶式吊機等機械化設備開展施工,采用視頻監控布控球,對工程施工現場進行全方位實時監控,確保施工現場安全。項目團隊對項目開展全要素、全流程、全環節謀劃,就像“燕子銜泥筑巢”一樣,一點一滴、一磚一瓦筑成項目“大廈”。
當了一回“爬陡坡的黃牛”,解鎖了“干事擔事”的成長密碼。事非經過不知難,成如容易卻艱辛。項目的建設過程中,面對一樁樁、一件件“硬骨頭”問題,讓項目團隊親身感受到了什么叫壓力、什么叫擔當。受年初雨雪冰凍和梅雨季節影響,當地氣候對施工產生較大影響,有效施工時間受到壓縮。為確保工程按期投運,該工程施工高峰期投入基礎、立塔、架線共102個班組,2100余人參與作業。項目部根據合理安排工序,精細編制交叉作業計劃,安排每天施工計劃,精細化調整進度偏差,同時將數字化與機械化理念融入現場管理,著力解決地形條件惡劣、作業條件復雜等難點。通過數字化智能管控平臺,實現對現場作業全過程管控、風險視頻值班監控的管控模式,幫助班組建立對各類檢查存在抗拒心理的“脫敏”,深入推進在各階段施工中的安全監管。
據了解,浙江溫州三澳核電500千伏送出工程共分為三澳核電—南雁500千伏線路工程、瑞安—南雁500千伏線路改接工程、甌海—南雁500千伏線路改接工程等3個線路子項,共新建鐵塔300基,架空線路125.4千米,動態總投資149706萬元。該工程是浙江省2024年“綠保穩”電網建設十大重點攻堅工程之一,后續國網浙江送變電公司將錨定目標不動搖,繼續發揚團結協作和嚴謹細致的工作作風,進一步堅定信心、鼓足干勁,為浙江電網建設作出貢獻。
