來源:中國能源新聞網 時間:2024-04-15 17:14

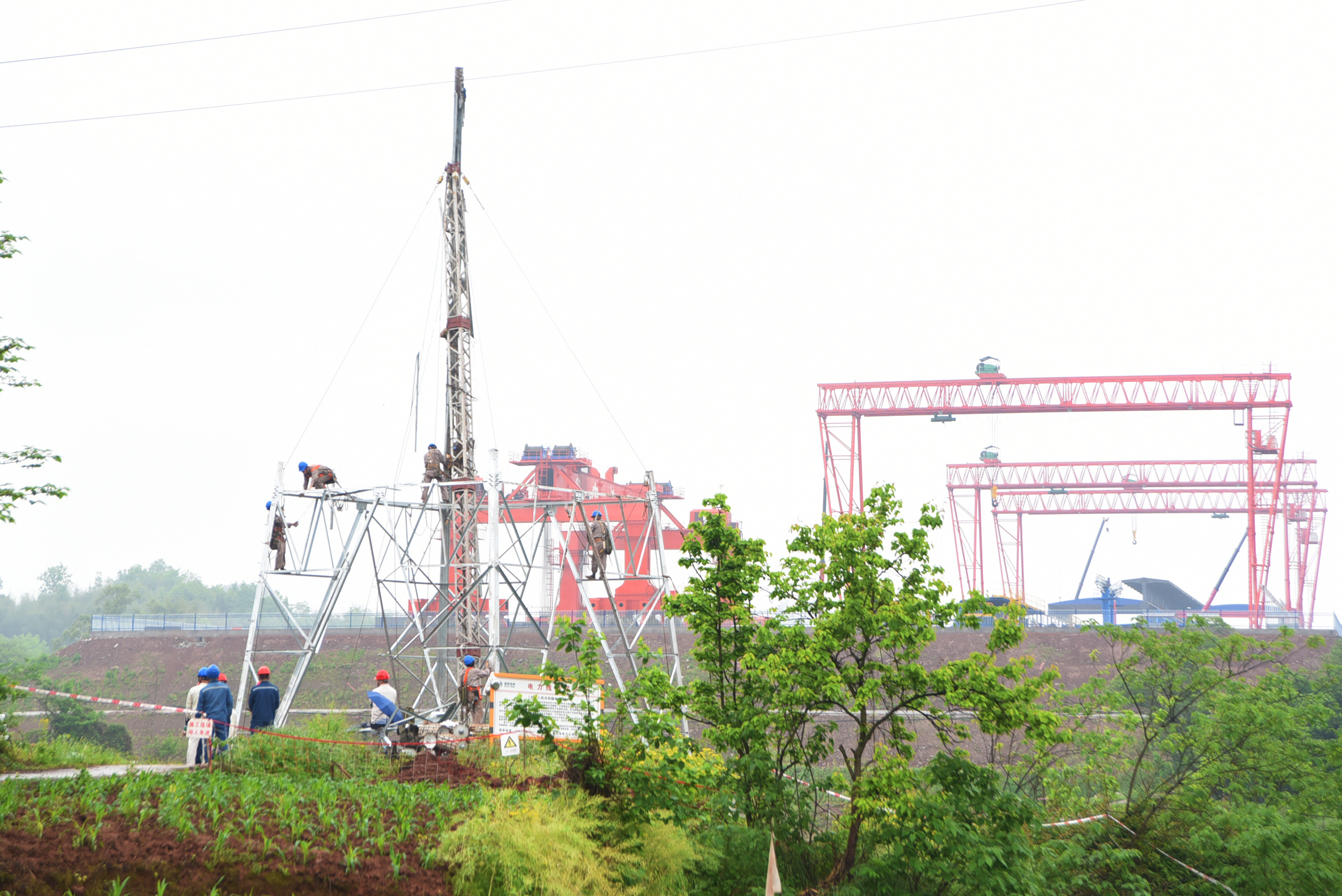

中國能源新聞網訊(顏玲莉)起吊大臂空中舞動,鐵塔構架徐徐降下。4月10日,在中鐵四局集團有限公司銅梁制梁場附近,國網重慶銅梁供電公司員工正在進行110千伏天云線#3-#4塔遷改工程鐵塔組立工作,為成渝中線高鐵(銅梁段)工程建設“讓路”,這也是該公司服務銅梁交通重要項目建設,實施電力線路遷改的一個縮影。
銅梁,地處重慶渝西地區幾何中心,位于成渝中軸線上關鍵節點。近年來,銅梁把交通建設擺在基礎性、先導性、戰略性位置,圍繞建設“渝西綜合交通樞紐”目標,加快構建便捷高效的交通體系。璧銅線城市快軌、銅梁導軌電車、銅安高速、渝遂復線高速、成渝中線高鐵等交通建設重點項目如火如荼推進建設。
電力線路遷改是重點交通項目建設的必要一環。據統計,國網重慶銅梁供電公司涉及銅梁交通建設電力遷改項目,包括成渝中線高鐵、銅安高速公路、市郊鐵路璧銅線及渝遂復線高速等重點工程引起的遷改共計70個,是該公司遷改數量最多,歷時最長的一次。
由于遷改任務重,涉及作業點多面廣。前期工作中,國網重慶銅梁供電公司主動對接各相關方,深入現場對線路設備和客戶遷改方需求進行實地查勘。同時,該公司多專業協同配合,聯合擬定線路遷改工作方案。
在施工過程中,國網重慶銅梁供電公司嚴格按照保質量、保進度、保安全的要求,統籌部署,倒排工期、掛圖作戰,縮小遷改作業影響范圍。“我們既要爭分奪秒,又要盡量保證居民用電不受影響。很多線路遷改施工我們還采取了不停電作業方式,對居民用戶負荷進行了轉帶,確保了居民正常用電。”國網重慶銅梁供電公司運檢部副主任王紀表示。
此外,該公司還嚴抓工程建設質量和進度,規范遷改施工工藝,從施工安全、人員配置、物資準備等方面進行全方位管控,高質量、高標準進行線路改造,落實好遷建工程建設時間和方案要求,全力支持銅梁交通重點項目建設。
整個銅梁交通建設電力遷改項目,國網重慶銅梁供電公司10千伏以下的40個配網遷改工作目前已全部完成。30個輸電項目,該公司拆除了35千伏以上線路共計32千米,拆除鐵塔105基,新建線路約60千米,新架鐵塔200余基,目前已完成總進度40%。
責任編輯:沈馨蕊
