來源:抽水蓄能行業分會微信公眾號 時間:2025-06-16 17:23

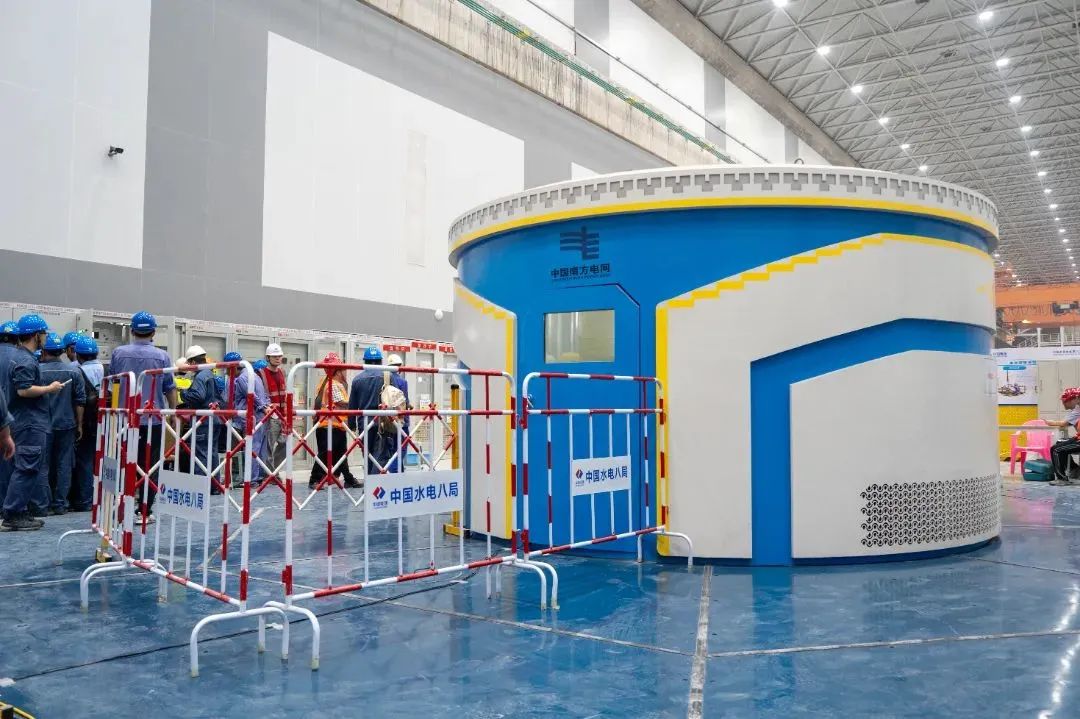

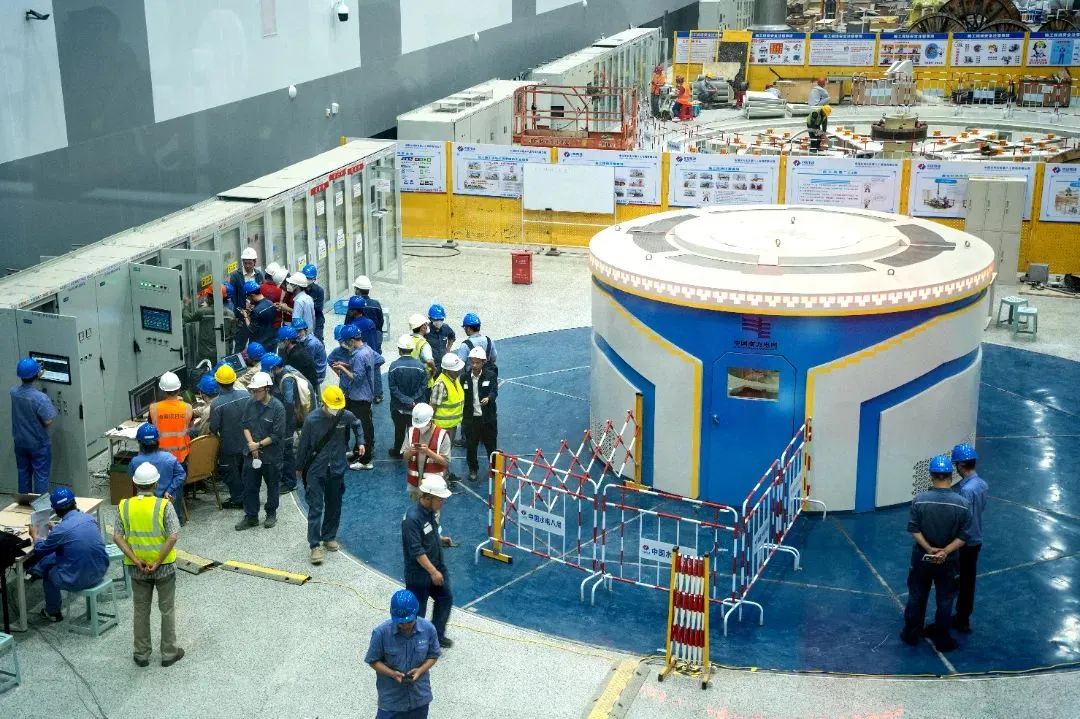

2025年6月12日,在甩25%、50%、75%負荷順利完成后,廣東梅州抽水蓄能電站二期首臺機組5號機發電工況甩100%負荷一次成功。逐級甩負荷試驗期間,機組運行平穩,機組振動、擺度、轉速上升率、蝸殼及尾水管壓力等檢測指標數據結果均滿足計算要求,為電站長期安全穩定運行提供了試驗依據。

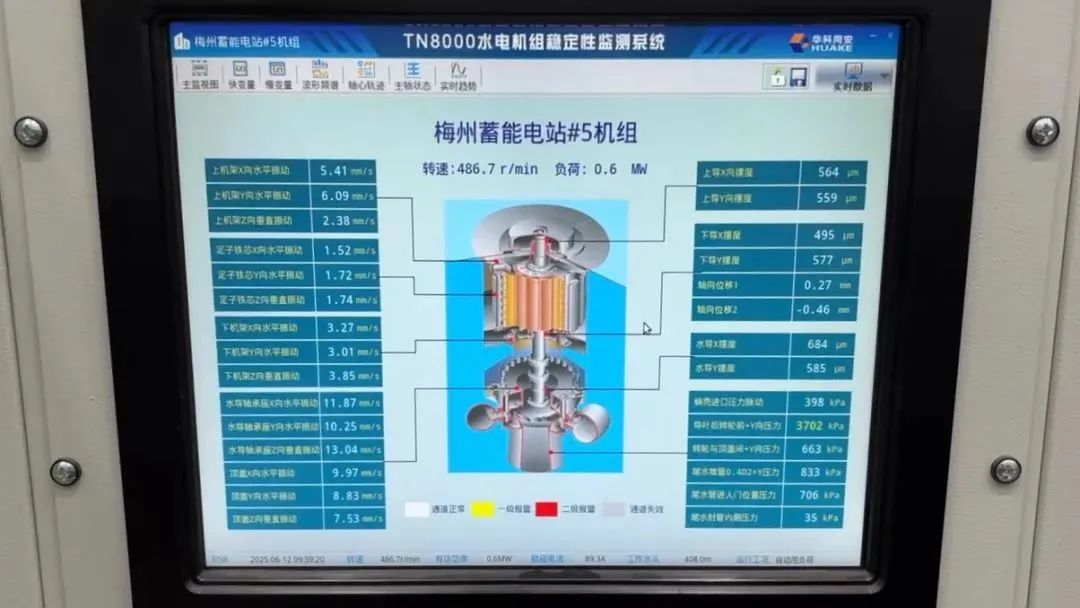

抽蓄機組甩負荷是對機組各系統的綜合大考,是機組并網后開展的風險最大試驗,也是評價機組能否滿足調節保證計算和設備指標的關鍵試驗。本次甩負荷以安穩裝置動作觸發電氣事故停機(ESD),試驗過程檢測了保護跳機動作邏輯、蝸殼最大壓力、尾水壓力及轉速上升曲線等,甩負荷后機組最大轉速為490.5r/min,為機組額定轉速的130.8%,機組保護動作正常,機組停機流程正常。試驗前,在試運行指揮部的精心組織下,各專業人員嚴格按照調試方案組織試驗過程各項檢查驗收工作,確保了機組甩負荷試驗安全有序進行。
梅蓄二期自進入整組啟動調試工作以來,穩步推進各項動態試驗,各單位人員一絲不茍、精誠合作,先后順利完成了調速器和勵磁系統試驗、抽水調相工況試驗、發電空載和負載試驗等。接下來將按調試大綱開展泵工況試驗、涉網試驗等,確保機組按期投入考核試運行。
據悉,梅蓄二期#6、#7、#8三臺機組的安裝及調試工作也在緊湊有序開展,計劃6月中旬啟動#6機組調速器靜態試驗,月底前完成#6機組主變充電。作為“十四五”粵港澳大灣區首個抽水蓄能工程,電站將于7月實現首臺機組投產,年底全面建成投產,推進粵港澳大灣區在運抽蓄規模突破1000萬千瓦,為廣東經濟社會發展全面綠色轉型提供積極助力。(張沛瀟 張超)
