玩弄放荡人妇系列AV在线网站,精品91麻豆免费免费国产在线,国产成人亚洲精品乱码在线观,色偷偷日韩精品午夜视频

X
  • 能源中國IOS版

  • 能源中國安卓版

  • 隴上孟河

X
您的位置 > 首頁 -> 新能源

廣西南寧抽水蓄能電站500kV系統充電成功

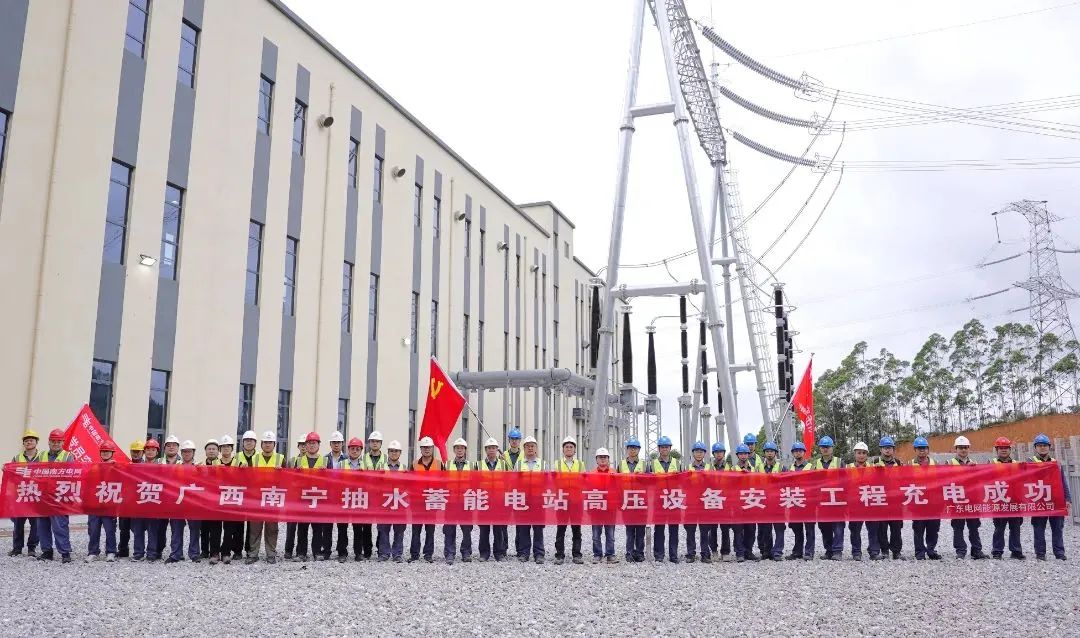

來源:抽水蓄能行業分會微信公眾號 時間:2025-06-12 17:53

  近日,南網儲能南寧抽水蓄能電站500kV系統首次充電成功,電站設備正式進入并網調試階段,為電站首臺機投產及2025年機組全投奠定了關鍵基礎。

  本次充電過程中,啟動試運行組和操作組精準、安全地執行了1279項檢查和操作任務,500kV開關站及洞內GIS設備、#1高壓電纜開展了三次全壓沖擊充電試驗、#1主變開展了五次全壓沖擊充電試驗,電氣一次設備經受了考驗,各項性能指標良好,對應的通信、保護、測量、監控等設備數據傳輸、參數采集、相序、極性、監視及控制功能完好、正確,500kV系統首次充電圓滿成功。

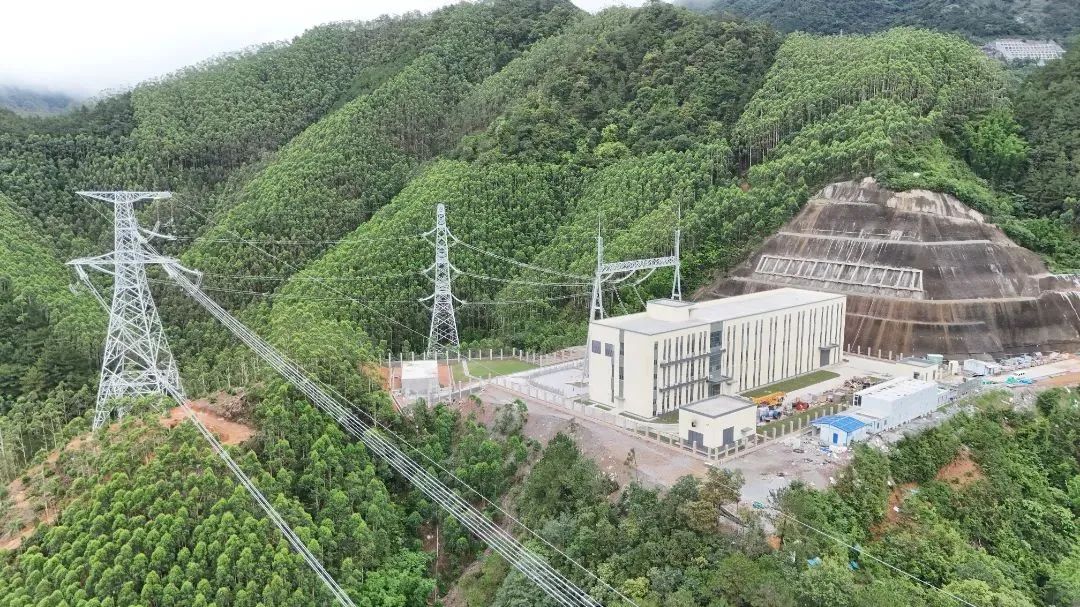

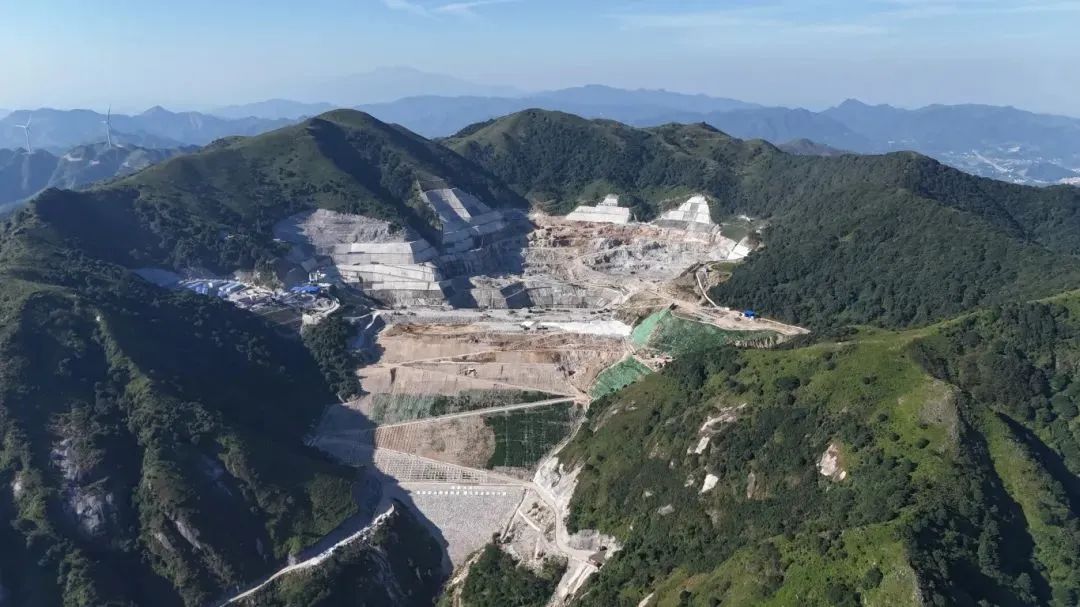

  抽水蓄能電站500kV系統充電是電網向電站反向送電的過程,主要目的是檢驗電站500kV系統在全電壓下的設備可靠性,同時校驗通信設備、繼電保護及自動控制裝置功能的完好性及正確性。南寧項目500kV系統工程包括開關站及繼保樓土建工程,高壓、配電、通信、保護、測量、監控、消防等設備安裝工程。土建工程自2024年7月開工,2024年12月完成土建主體工程封頂,2025年5月實現開關站GIS、#1高壓電纜、廠房GIS、#1主變等設備的啟動投產。土建及設備安裝、調試工期僅11個月。

  南寧抽水蓄能電站全體建設者將繼續以嚴謹的作風、昂揚的斗志、沖鋒的姿態,千方百計保安全、抓質量、控工期、穩投運,向著今年年底四臺機組全部投產的目標奮斗前行。(張芳明 張百華 任杰 付慶榮)

  責任編輯:沈馨蕊
