來源:山東核電有限公司 時間:2024-11-19 10:55
11月18日16時9分,海陽核電4號機組反應堆壓力容器順利吊裝就位,拉開了一回路主系統設備安裝的序幕。

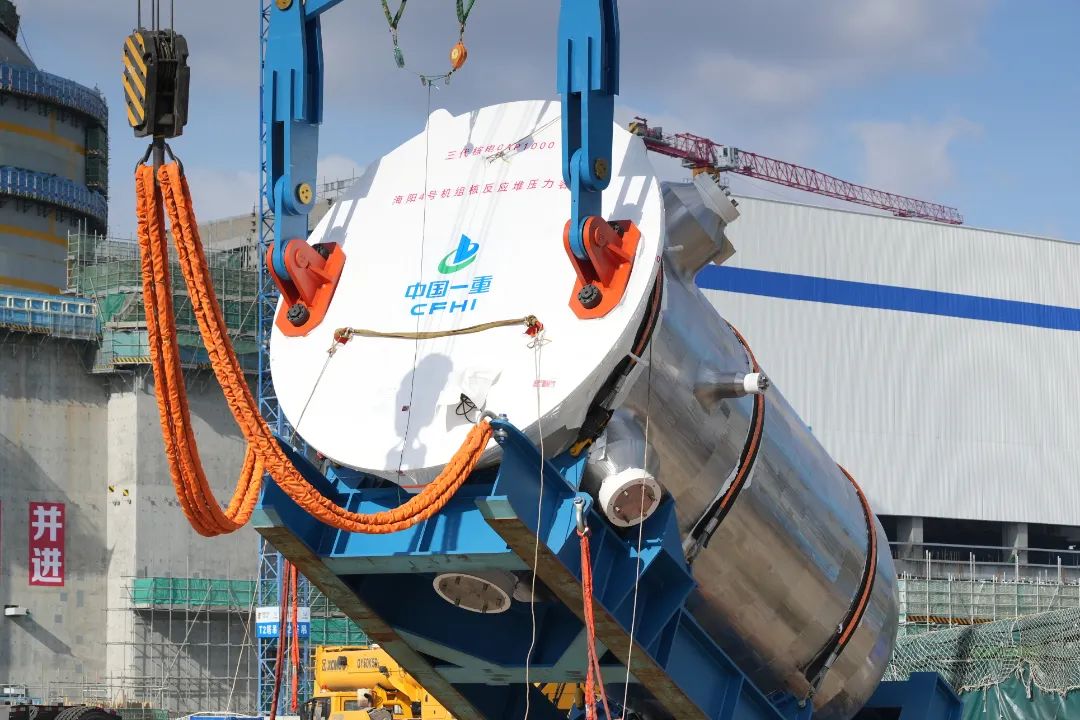

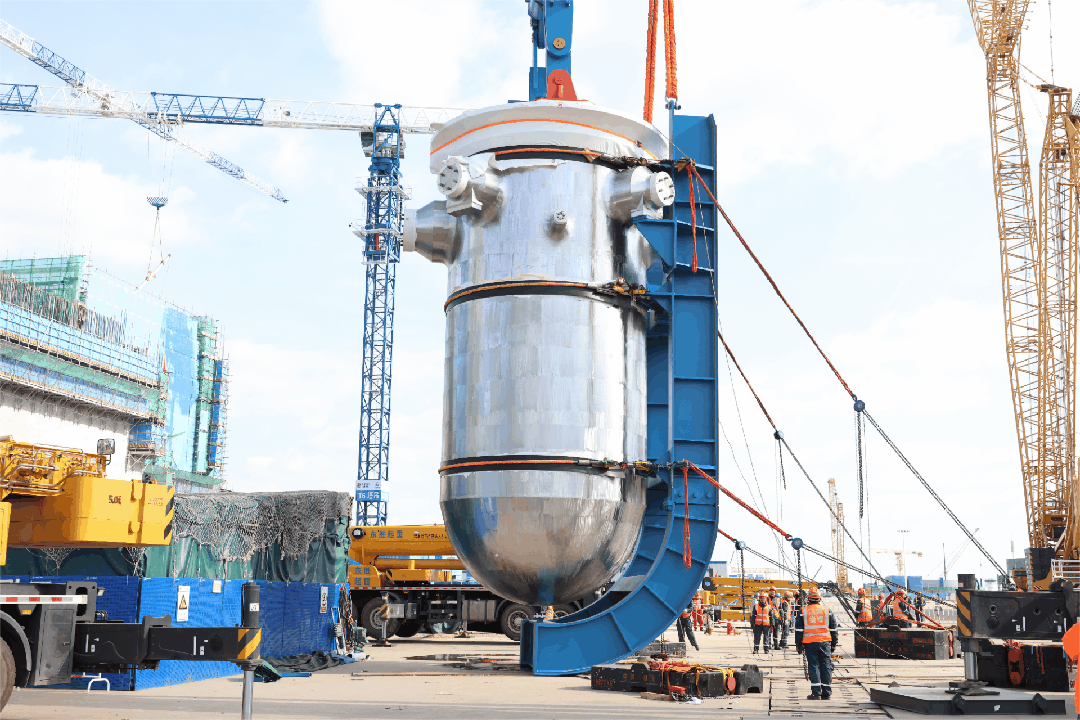

反應堆壓力容器是一回路承壓邊界設備,屬于核1級設備,其凈重約281噸,最大外形尺寸直徑約6.4米,高約10.3米,使用3200噸履帶式起重機吊裝就位于核島反應堆廠房CA04模塊內部,并通過4個主管道冷段管嘴底部的凸臺坐落于反應堆壓力容器支座上。本次吊裝于14時17分開始,經懸停、提升、旋轉、下落等動作后,于16時9分順利就位,歷時1小時52分,整個過程安全、平穩、有序。
反應堆壓力容器吊裝需要經過翻轉豎立、運輸托架分離、吊裝就位三個階段。為確保本次吊裝順利進行,山東核電與各參建單位堅決秉承“一次就把事情做好”的工作理念,狠抓細節落實。在方案審查、工機具檢查、環境勘察等先決條件檢查的基礎上,總結3號機組反應堆壓力容器吊裝經驗,通過采取經驗反饋落實、BIM動畫可視化安全技術交底、登高車專人觀察管嘴與運輸托架間隙、優化防碰撞工裝結構等一系列措施,有效降低了吊裝作業風險,保證了吊裝安全和質量。
反應堆壓力容器的順利就位,為一回路主管道安裝奠定了堅實的基礎。后續,山東核電將繼續大力協同各參建單位,安全有序推動4號機組高質量建設。(李超)
