來源:中國能源新聞網 時間:2024-09-04 17:37
中國能源新聞網訊(江中華 溫慶文)8月30日,國家能源集團大渡河公司雙江口水電站大壩累計填筑2495.05萬方,年累計填筑方量達1003.04萬方,創歷史新高。

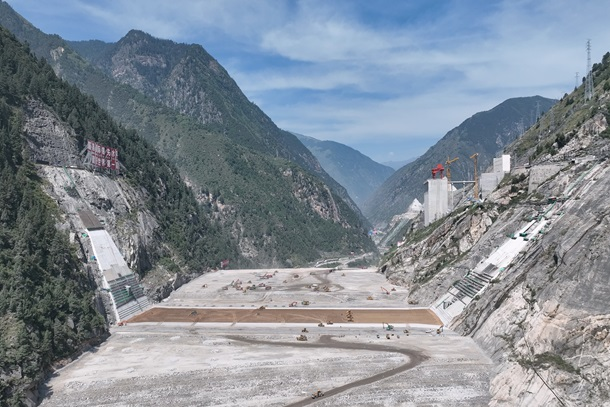

圖為雙江口水電站大壩填筑現場
雙江口水電站位于四川省阿壩藏族羌族自治州馬爾康市和金川縣交界處,總裝機200萬千瓦,是國家清潔能源重大工程,國家西部大開發重點工程,國家和四川省“十四五”重點項目、能源發展重點規劃項目。工程規模大、建設時間長、施工難度高,政治、經濟和社會效益影響大。電站攔河大壩為礫石土心墻堆石壩,壩體分為堆石區、過渡區、反濾區及心墻區4個區域,最大壩高315米,是目前在建和已建的世界第一高壩,填筑總量超4500萬方。
2024年是雙江口水電站沖刺下閘蓄水目標的關鍵之年,為全力打造“兩高一低”精品工程,該公司緊盯下閘蓄水目標節點,開展“保下閘蓄水”勞動競賽活動,充分調動全體建設者生產積極性;強抓嚴管大壩填筑工序工藝,采用附加質量法和坑測法,確保大壩填筑質量;加大料場開挖作業,解決大壩填筑石料保供、礫石土料生產等系列難題,形成并保持了大壩持續高強度填筑施工局面,為下閘蓄水目標按期實現奠定了堅實基礎。
責任編輯:許艷
