玩弄放荡人妇系列AV在线网站,精品91麻豆免费免费国产在线,国产成人亚洲精品乱码在线观,色偷偷日韩精品午夜视频

X
  • 能源中國IOS版

  • 能源中國安卓版

  • 隴上孟河

X
您的位置 > 首頁 -> 發電頻道

清水川能源公司三期擴建工程#6機組吹管工作順利完成

來源:中國能源新聞網 時間:2024-05-10 17:13

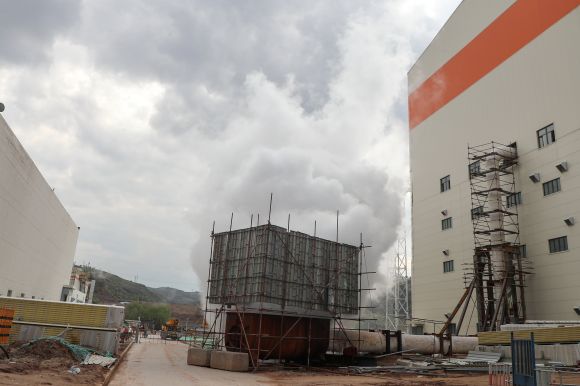

  中國能源新聞網訊(王林霞 沈建華 詹望)5月4日凌晨4時46分,清水川能源公司三期擴建工程#6機組吹管工作順利完成,標志著#6機組即將進入整套啟動階段。


  為確保#6機組吹管工作順利進行,公司與調試單位、總承包單位、監理單位等各方密切配合、齊心協力、攻堅克難,于4月29日15時10分首次一次點火成功,順利進入吹管階段,吹管期間各單位責任分工明確、技術措施到位、風險管控有效,多次組織召開專題會對吹管方案進行全面深入地論證與完善,整個吹管過程可控在控。全體人員24小時全天值守,確保第一時間協調解決突發問題,保證鍋爐吹管高效、優質完成。


  本次吹管分三階段進行,僅用時109小時30分鐘。共開展了76次降壓吹掃,采用鋁制靶板連續進行過熱器、再熱器降壓吹掃打靶,最終質量達到合格標準。


  #6機組吹管工作的順利完成,全面檢驗了#6機組鍋爐系統整套設備的性能及安裝調試的質量,進一步提高了公司運行人員的實操技能水平,更加堅定了全體參建人員對機組按期投產發電的信心和決心,為下一步#6機組整套啟動和168小時試運行提供強有力的保障。

  責任編輯:閆弘旭
