黑龍江水電總廠:冒嚴寒 巧施工 蓮花發電廠主變順利投運

來源:中國能源新聞網 時間:2023-12-14 16:17

  中國能源新聞網訊(李瑩 于洪彬“經過7晝夜的連續奮戰,冒著零下十幾度的嚴寒,我們終于提前完成了蓮花2號主變熱油循環和48小時靜止施工任務。12月7日,國網黑龍江水電總廠電氣分場生產負責人任豐瑞說道。

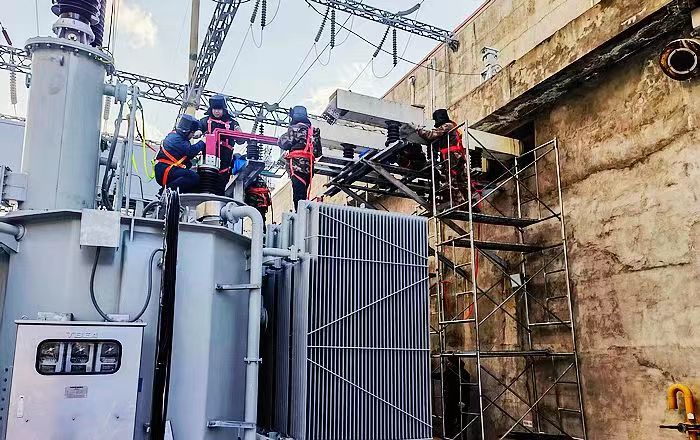

  12月初的黑龍江戶外天氣滴水成冰。連日來,經過生產一線員工的共同努力,由該廠電氣分場承擔主要施工任務的主變檢修工作取得進展發電廠主變熱油循環工作要求熱油循環溫度控制在65℃±5℃范圍內進行,由于連日來生產施工現場溫度低,熱油循環溫度加不上去,工作人員現場采取了利用保溫毯包裹變壓器器身,并用防寒氈對濾油管路進行了保溫處理,才使主變熱油循環工作得以順利進行。蓮花發電廠2號主變通過72小時熱油循環后,解決了由于器身線圈暴露而產生的受潮問題,極大地提高了變壓器油的質量,簡化試驗數據耐壓水平提高明顯,而且變壓器油中的乙烷氣體含量也大幅度降低,有利于提高主變投運后的安全穩定運行。

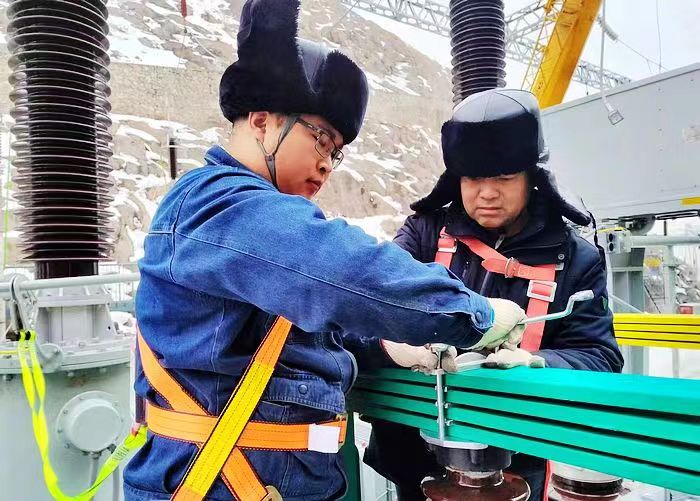

  施工期間,工作人員進行對主變預防性試驗,以往施工都是在秋天或者氣溫比較合適的天氣下進行此項工作,在這么低的溫度下對戶外主變進行高壓預試工作尚屬首次,對于專業人員的操作和儀器的運行狀態都是一種挑戰,試驗主要包括絕緣電阻、吸收比測量工作、各個分接位置直流電阻測量工作、各個分接位置變比測量工作、高壓套管介損測量工作、變壓器整體介損測量工作、直流耐壓工作、變壓器鐵芯接地電阻測量工作、變壓器夾件絕緣電阻測量工作。通過以上試驗,判斷2號主變的絕緣水平及性能,發現變壓器存在的潛在缺陷

  蓮花發電廠2號主變的順利投運,將為該廠的安全穩定運行打下良好的基礎。
