來源:中國能源新聞網 時間:2023-11-30 14:07
——崇山峻嶺繪“風光”
王孜
11月27日,在海拔1400多米的遵義楓香崇山峻嶺間,大唐貴州發電有限公司新能源分公司楓香二期風電項目成功完成第二臺7號風機吊裝工作,當前第三臺風機正在籌備吊裝,全力推進首批機組并網發電。
“你和兩個小孩都還好嗎?”吃飯的間隙,該項目部經理、預備黨員羅國超和家人視頻聊天。“很久沒有回家了,天氣轉冷了,也沒時間回去拿冬衣,都是妻子李發翠送到項目部來。”羅國超說,看到風機葉片轉動起來,覺得一切的付出都值了。

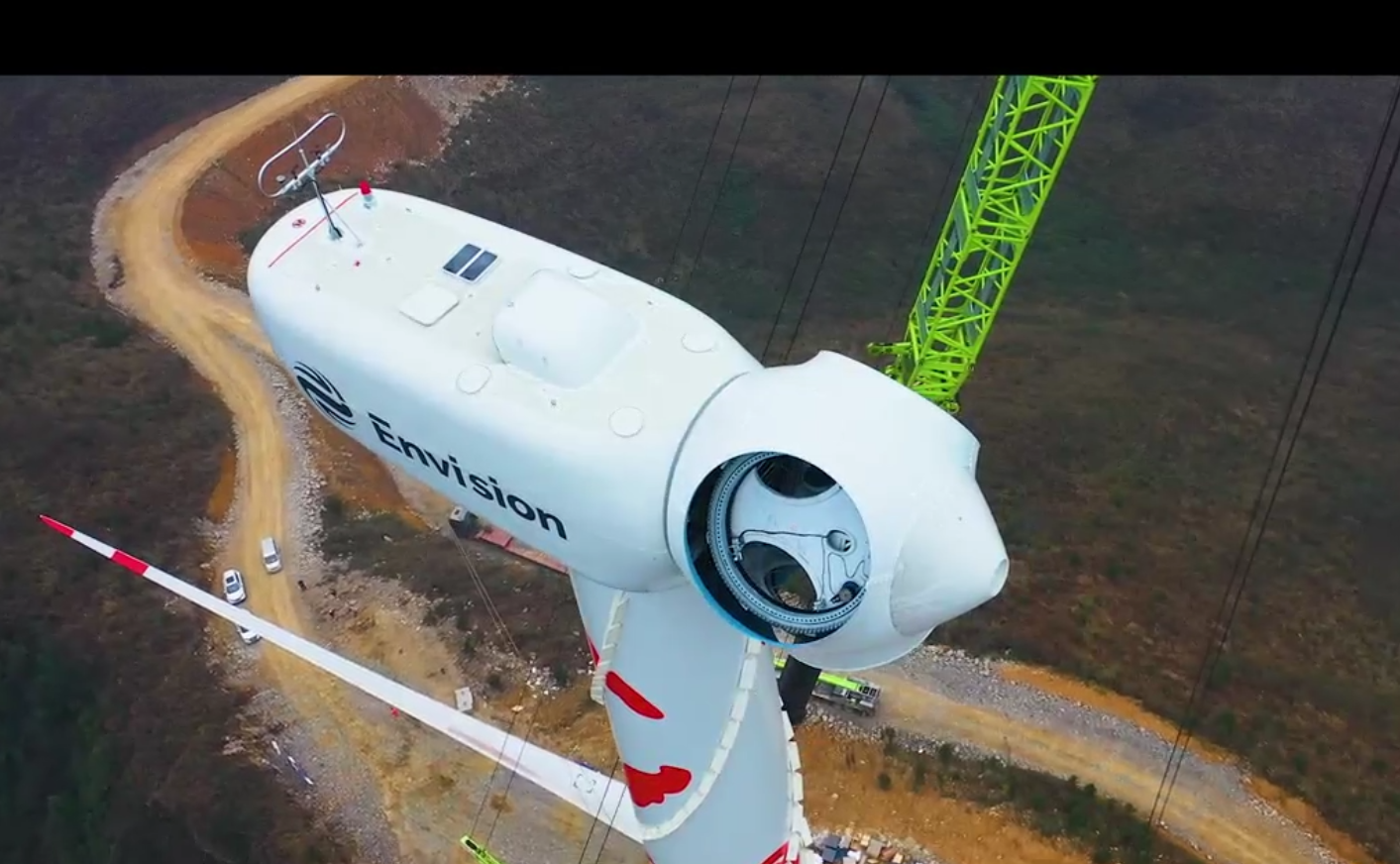

“楓香二期風電場項目裝機規模50兆瓦,擬安裝8臺6.25兆瓦風力發電機組,是目前貴州省在建安裝風力發電機組單機容量最大的項目。此次完成吊裝的風機為6.25兆瓦機型,葉輪直徑200米,輪轂高度110米,機艙重達126.5噸,單支葉片長度98米,重量26.5噸。”指著山頭上一個正在吊裝的風機,羅國超介紹,項目總共有8臺機組,都在熱火朝天施工。
“目前平均每天有100多人在項目上,有吊車、起重機、鏟車等大型機械50多臺在項目工地上施工。”項目承建方、中國水利水電第七工程局有限公司項目經理高建強說,為爭取項目早開工、早投產、早見效,公司干部職工正全力以赴。
“第一天晚上接到通知開挖第一臺風機平臺,我們第二天所有人員、設備都準備到位;為減少檢修成本降低后期養護風險,我們把電纜連接處全部用電纜分接箱封閉;為保證工程進度,我們在運油車不能到達但是機械需要用油的時候,發動員工一個人背25公斤柴油及時保障工程油料供應;吊裝要在110米以上高空進行,公司動用了1800噸的吊車。”高建強說,整個工程計劃用時一年,到明年4月30日完工,他們僅用三個月的時間實現了首臺風機基礎澆筑,143天實現風機首吊。整個工程,他們有信心提前兩個月竣工。
“全力以赴朝著目標奔,全力以赴促使11月底首臺機并網發電。”羅國超介紹,項目離茍壩會址很近,他們在項目上成立了“紅馬燈”黨員突擊隊、“紅馬燈”青年突擊隊,青年職工楊盤說:“我負責的是土建部分,最難的是平臺土建的時候,有時會出現空洞。”指著5號機組他說,當時機組下面就出現空洞,填了800多立方米混凝土才填滿。“運送葉片也會遇到很多困難,特別是修路的時候,下面就是陡峭的懸崖,要做好安全施工需要付出很多心力,修好后的每一次運送,都要全程跟蹤全程護送。”
項目部副經理李劍說,負責征地的時候,有一片山林都是中藥材,他和十多個人一連兩個星期一棵一棵清點地里的中藥材。“山上林子濕熱,蛇蟲鼠蟻很多,兩個多星期連軸轉,共清點了3萬多棵中藥材。”李劍說,“為盡快推進項目建設,我們第一時間委托有關部門對這些中藥材進行評估,并同步補償相應款項,保障相關人員的合法權益”。
青年職工夏激揚很佩服羅國超的忘我工作:“項目建設期間,他得了很嚴重的腫瘤疾病,在開刀手術后,第一時間到工地。有一次第二天要拉葉片上山,超哥深夜還在巡查道路,發現一處道路很濕滑,容易出事故隱患,他就當即和施工方聯系,直到整改符合要求才肯休息。”羅國超說,大家都一心撲在項目上,都是為項目“早開工、早投產、早見效”在努力。
項目建設得到各方面的支持推動,大唐貴州發電有限公司工會為職工送來水膠鞋、防蛇藥、降暑噴霧……播州區楓香鎮政府成立工作專班,遇到問題及時進行協調解決;在聽說拆遷墳墓受阻后,當地一個村民組組長田志超帶頭拆遷自家祖墳……
據悉,該項目全容量投產后,預計年均發電約1.088億千瓦時,可替代標準煤約509349.9噸,減排二氧化碳88098.4噸,對當地綠色能源發展和能源結構優化具有重要意義。
“2023年大唐貴州新能源分公司主要投入風電光伏的建設,項目建設的地方都是在崇山峻嶺間,我們就是要在崇山峻嶺繪‘風光’,為貴州省清潔能源建設貢獻力量。”黨委書記、副總經理譚明亮說,2023年1到10月公司利潤同比增加19%,今年要實現百萬千瓦建設目標,明年要向第二個百萬千瓦新能源建設目標邁進,實現利潤再翻番。
責任編輯:江蓬新
校對:楊娜
