假期施工忙 廣西重點電網工程攻堅正酣

來源:中國能源新聞網 時間:2025-05-06 15:19

  中國能源新聞網訊(陳欽榮 陳伯鑫 劉恒 陳思萌)“五一”假期,廣西多個重點電網工程項目建設不停工。南方電網廣西電網公司電力建設者們奮戰在施工一線,以“保進度、保安全、保質量”為目標,全力攻堅南寧抽水蓄能電站500千伏送出工程、崇左至憑祥鐵路牽引站220千伏外部電源送電工程重點工程,為區域經濟發展和民生用電保障筑牢堅實能源基礎。

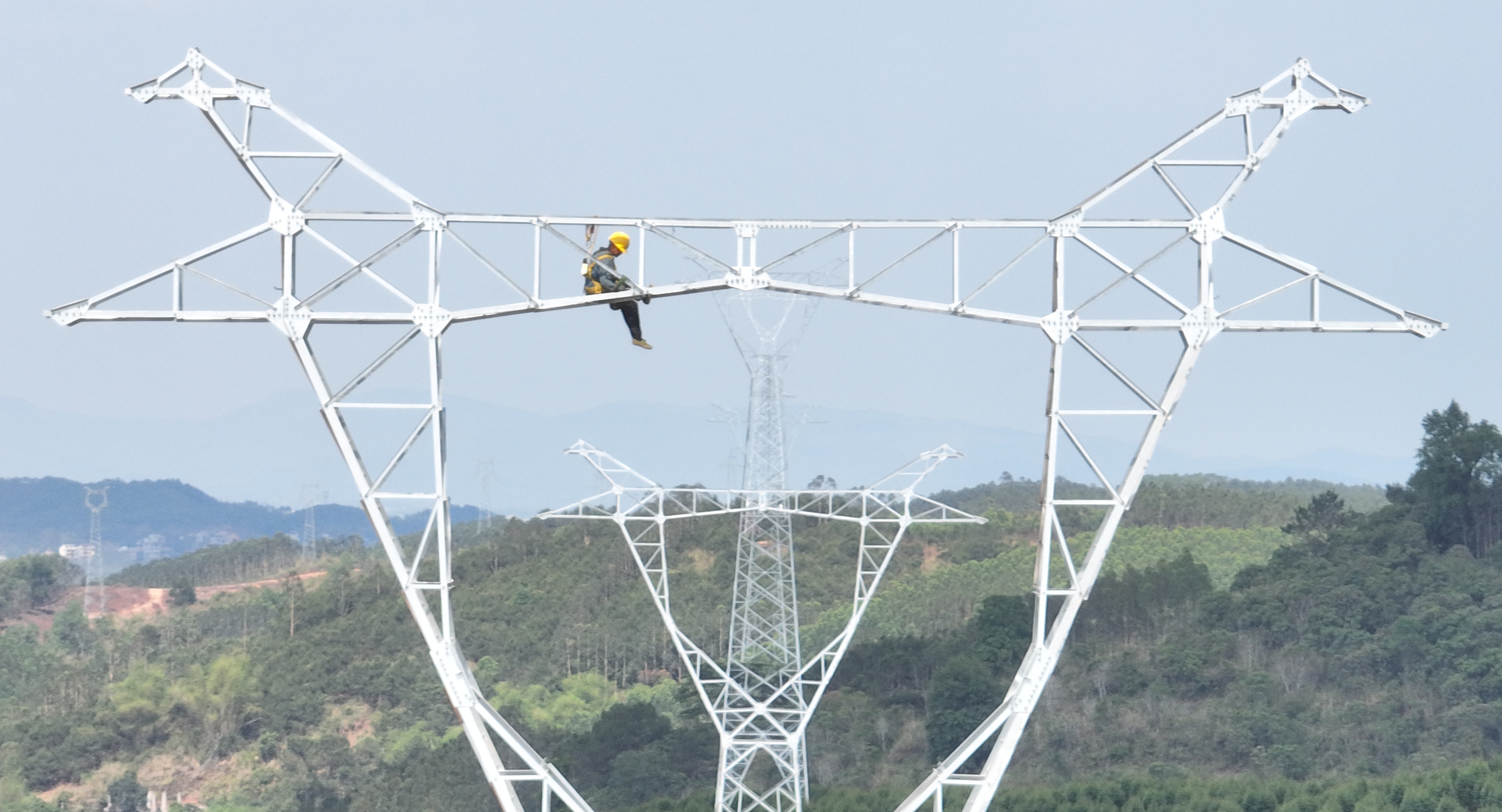

5月2日,廣西崇左至憑祥鐵路牽引站220千伏外部電源送電工程源江~龍旺牽線Ⅱ線建設現場。陳思萌 攝

  52日,在南寧市武鳴區至三塘鎮的崇山峻嶺間,嶄新的鐵塔高聳,電網高空飛人頭頂烈日,穿梭于銀線之間,在四五十米高空,開展線路附件安裝作業當前,南寧抽水蓄能電站500千伏送出工程進入沖刺攻堅期,電網建設者們全力以赴,沖刺工程5建成投產的目標

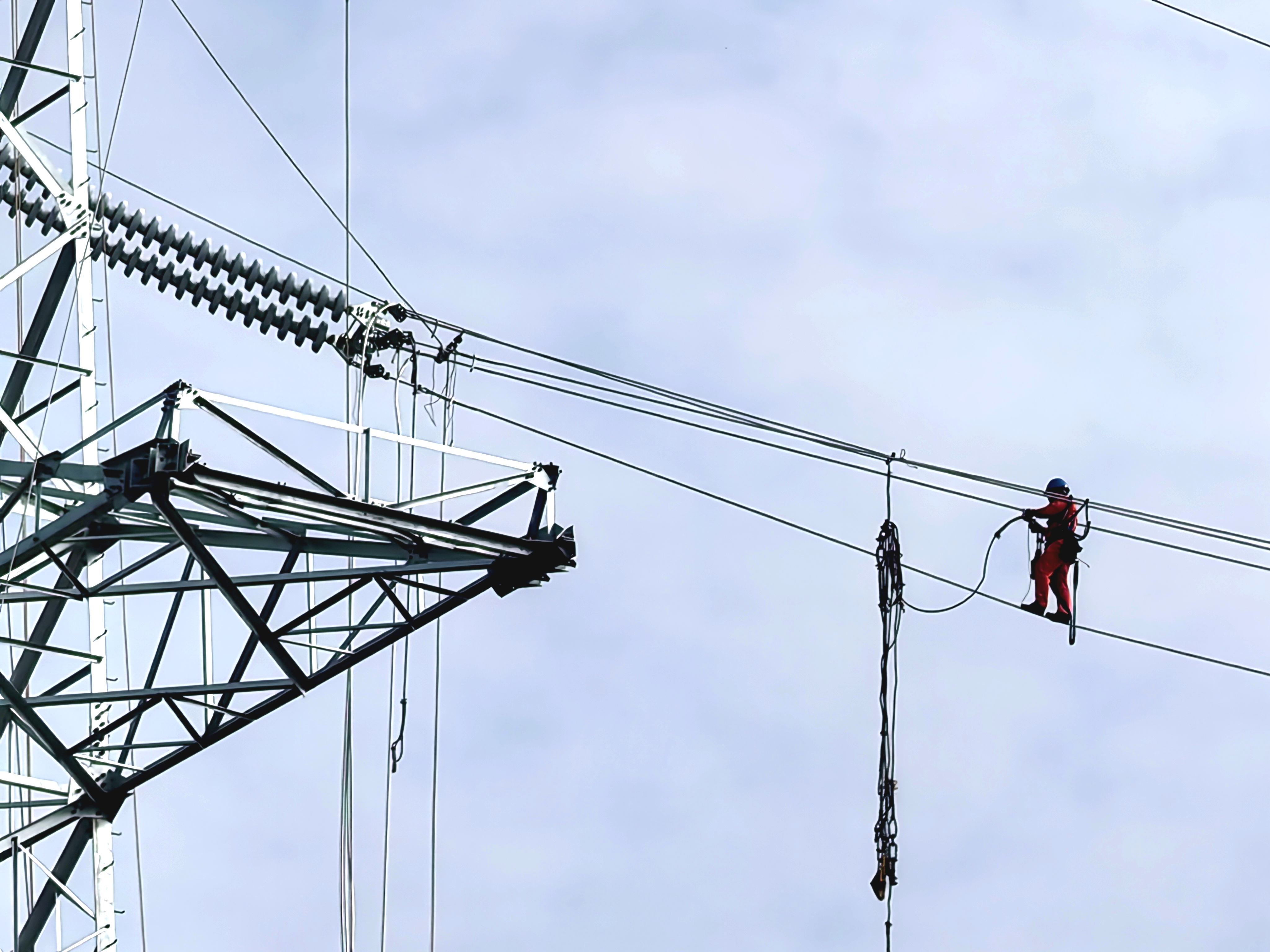

5月2日,南寧抽水蓄能電站500千伏送出工程建設現場,電網“高空飛人”頭頂烈日開展線路附件安裝作業。陳欽榮 攝

  作為廣西首座抽水蓄能電站電能輸送的大動脈”,南寧抽水蓄能電站500千伏送出工程由南方電網廣西電網公司投資建設,新建98基桿塔42.5千米線路,自2024920日開工以來便備受關注。面對線路跨越地域復雜、工期緊張等挑戰,項目部創新采用“智能機械+無人機”協同施工:2臺測量弧垂機器實現導地線弧垂高效精準測量;625噸吊車、5臺無人機及3套牽張設備聯合作業,大幅提升架線效率。

  “目前工程建設總體進度已達95%南方電網廣西電網建設分公司項目管理二部副經理劉向遠介紹,“五一”期間,10個小組176名建設人員奮戰施工一線,重點實施2個區段緊斷線、附件安裝等作業。項目部嚴格落實安全生產責任制,倒排工期、掛圖作戰,對高空作業、交叉施工等關鍵環節進行實時監測,以安全為前提全力推進工程進度關鍵節點建設

5月2日,南方電網廣西電網公司工作人員在500千伏邕州變電站開展南寧抽水蓄能電站500千伏送出工程的間隔設備安裝及調試工作。陳伯鑫 攝

  建設中的南寧抽水蓄能電站是國家“十四五”重點工程,總投資超80億元,建設裝機容量120萬千瓦,計劃2025年底建成投產。配套的500千伏送出線路工程將提前搭建穩定的電能輸送通道,待抽水蓄能電站投運后,可實現清潔能源“存儲輸送”全鏈條高效運轉,確保綠色電力穩定高效并入廣西電網。項目預計每年存儲輸送清潔能源約15.1億千瓦時,相當于年節約標準煤18.7萬噸,不僅有效促進清潔能源消納,同時顯著提升區域電網調峰調頻能力,助力廣西加快構建新型電力系統與新型能源體系。

  在廣西崇左至憑祥鐵路牽引站220千伏外部電源送電工程的源江~龍旺牽線Ⅱ線施工現場,同樣是一派繁忙景象。作業人員正在緊張有序開展地面鐵塔組裝工作。據悉,該送電工程共分為5個子線路工程,“五一”期間,共有3個作業小組68名電網建設人員堅守崗位推進作業。

  南方電網廣西送變電建設公司建設管理部副經理馮迎春介紹,崇左至憑祥鐵路牽引站220千伏外部電源送電工程跨越多條電力線和高速公路,電網施工面臨不小挑戰,項目部創新采用無人機放線、吊車輔助組塔、挖掘機基礎開挖,配合牽引機、張力機協同作業等方式,保障施工安全的同時,建設效率提升30%。目前工程進度達61%,正全力沖刺關鍵線路6月投產的目標。

  據了解,建設中的南憑高鐵崇憑段正線全長81.522千米,設計時速250千米,有望年內具備通車條件,屆時南憑高鐵將全線貫通,南寧至憑祥鐵路運輸時間縮短至1個多小時。崇左至憑祥鐵路牽引站220千伏外部電源送電工程規劃建設源江~龍旺牽Ⅰ/Ⅱ線、誼祥~憑祥牽線、花山~憑祥牽線四條220千伏線路。其中,源江~龍旺牽花山~憑祥牽線為核心線路,投運后可滿足南憑高鐵崇憑段龍州、憑祥牽引站聯調聯試用電需求;四條線路全部建成投運后,將構建雙回路供電網絡,為高鐵安全運行提供穩定可靠電力保障。

  在玉林,220千伏建陶(民樂)送變電工程建設現場,施工車輛往來穿梭,電網建設者加快推進土方開挖、墻體砌筑等工序;在北海潿洲島,160多名電網建設者開啟“白+黑”輪班模式,全力沖刺530日土建交電氣轉序目標……“五一”假期期間,廣西電網27220千伏及以上主電網工程、百余項配網工程施工現場忙碌有序,數千名電網建設者奮戰一線,重點電力工程“進度條”持續刷新。一批支撐產業發展、民生保障的重點電網工程年內投產后,將有力升級廣西電網主干網架,為廣西高質量發展注入強勁動能。

責任編輯:楊娜
