中國能源新聞網訊(熊瑞 彭建新)“油中溶解氣體含量正常,擊穿電壓合格。”7月4日,國網重慶合川供電公司電氣試驗人員對110千伏三匯變電站1號主變壓器進行新投運后第一次絕緣油檢測,結果一切正常。標志著這臺由該公司首次全過程自主實施完成通電投運的主變壓器,在經歷20余天的“拆舊立新”后再次加入度夏保供第一線。
110千伏三匯變電站主要承擔合川區三匯鎮居民及周邊工業負荷,其中1號主變運行時間近15年,低壓側為6千伏的配電設施難以滿足供電區域內的負荷需求,更無法與10千伏線路形成“手拉手”供電模式,嚴重影響供電可靠性。
為提升三匯片區供電質量,增加合川主網可靠性,國網重慶合川供電公司精細謀劃、擔當作為,將技改工程與設備運檢全業務核心班組建設相結合,由變電檢修、電氣試驗、變電二次等專業班組自主實施110千伏三匯1號主變的拆舊、轉運、安裝、調試、投運工作,全力實現“聚核心、強提升、保供電”的生產目標。
該公司將主變技改工程細化為“拆舊”“立新”兩個環節按步實施。5月初成立以中心負責人、市公司專家、青年尖刀班為核心力量的技改專項小組,充分汲取當前時期易發、高發、頻發的吊裝、高處作業等典型違章經驗教訓,多次組織人員反復查勘施工現場,論證拆裝順序、轉運路徑,測量帶電距離、吊車作業半徑,落實高處安全帶掛設施等安全措施,確保拆除、吊裝、安裝調試等方案切實精準、考慮周全、風險可控。

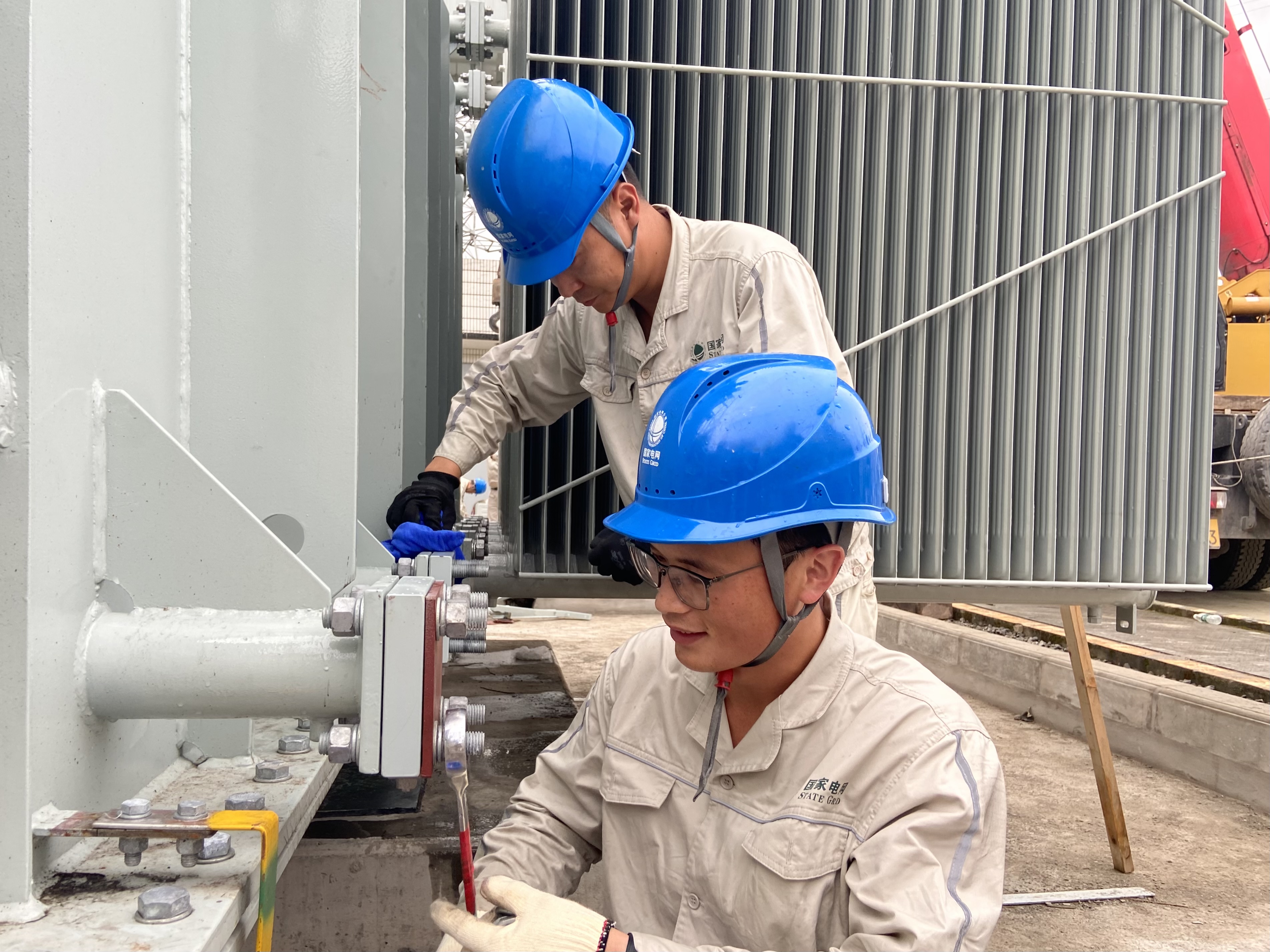

5月22日至24日,該公司安全拆除并轉運110千伏三匯1號主變及高、中、低壓三側相關設備,順利完成第一階段工作。6月15日,完成1號主變本體吊裝及附件安裝。此后受降雨影響,施工速度大幅受限。在保障施工工藝、現場安全的前提下,該中心合理安排人員力量,調整安裝順序,將一切可用時間用好、用盡,同時利用夜間時間進行抽真空、熱油循環等長時工作,切實保障日間作業的時間、人手、精力充足。6月30日,隨著第五次沖擊合閘成功,110千伏三匯變電站1號主變壓器成功投運。
此次110千伏三匯1號主變技改工程,共更換主變1臺,中性點及35千伏進線隔離刀閘各1組,主變三側電壓的構架、導線、跨線若干,并完成主變、刀閘等調試。
據悉,110千伏三匯變電站2號主變壓器已于5月20日成功投運,該站低壓側“6千伏”改“10千伏”工程也同步竣工,至此合川三匯片區徹底改變供電“孤島”局面,與220千伏星寨等站形成“手拉手”供電模式,對外供電能力、鐵路貨運保障能力以及供電可靠性得到大幅提升和改善。
