世界電壓等級最高跨海輸電線路開展雙線檢修

來源:中國能源新聞網 時間:2025-05-23 10:40

吳嘉騰 湯志成 單宋佳 陳祖彤

  5月19日,浙江舟山500千伏聯網輸變電工程開啟投運以來的首次雙線檢修作業。作為目前世界電壓等級最高的跨海輸電線路,國網浙江電力將組織檢修人員首次在370米高空以雙線同步走線方式開展檢修作業,這也標志著我國超高壓跨海輸電線路運維技術邁向新高度。

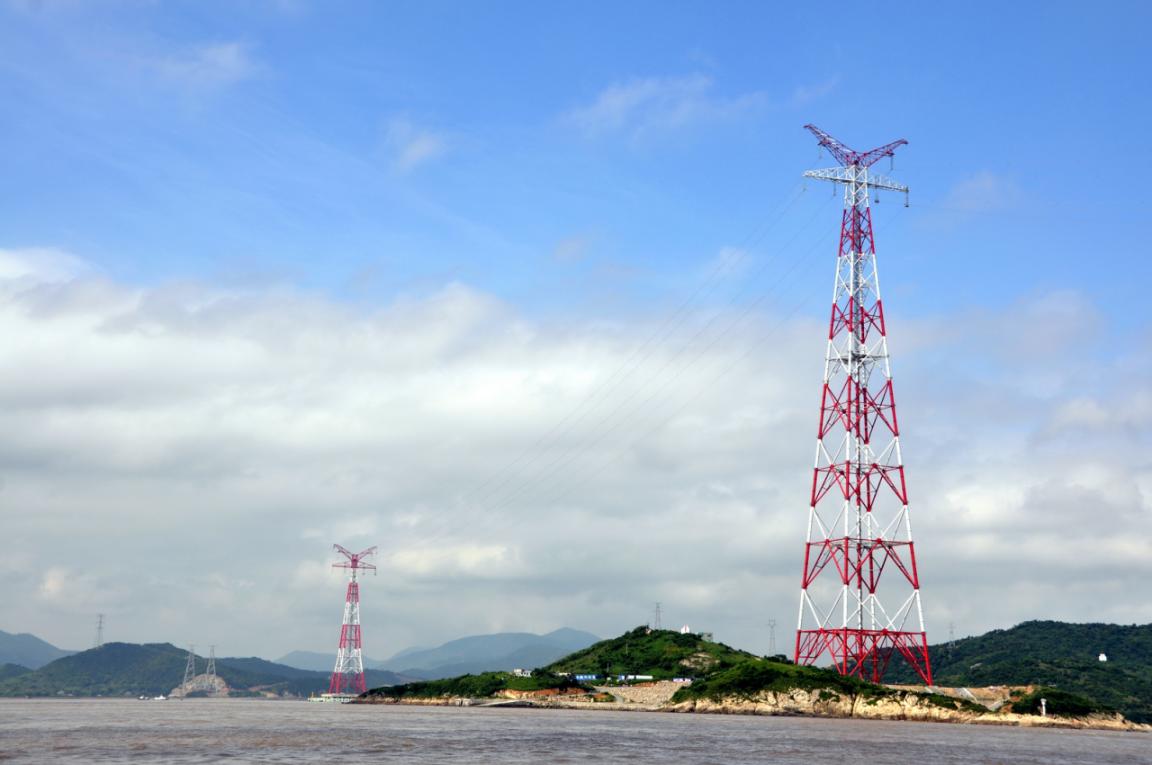

位于寧波涼帽山一側的370米輸電高塔。張帆 攝

  浙江舟山500千伏聯網輸變電工程橫跨寧波、舟山兩地,是我國建設規模最大、技術難度最高的跨海電網工程,自2019年投運以來累計輸電超330億千瓦時,占同期舟山市全社會用電總量的47.52%,是舟山群島新區的核心能源通道。

  因保障國投吉能(舟山)燃氣發電項目及其送出工程的順利推進,助力舟山電網由受端電網向送端電網轉變,國網浙江電力對電網運行方式進行調整,為送出工程施工騰出安全作業空間。國網浙江電力統籌國網舟山供電公司“國蛟一號”團隊、浙江省送變電公司相關技術骨干人員,在5月19日至6月9日對兩回線路開展集中檢修,這也是我國首次在超高壓跨海線路實施雙線同步檢修。

  此次檢修的洛春線、洛曉線跨寧波涼帽山與舟山大貓山,兩基370米輸電高塔間跨越2756米國際航道螺頭水道(亞洲第一跨海輸電跨度),凈空高度超84米。檢修將包含對大跨越段架空線路的高空走線檢查、壓接管連接狀態檢查、防震錘及間隔棒移位排查等多項精細化檢修任務。檢修人員需登上寧波、舟山兩側370米跨海輸電鐵塔,在落差280米、距海面超84米的導線上凌空作業,并同步開展高空走線作業。與高空走線作業同時進行的還有370米鐵塔的檢修,主要包括更換鐵塔上的玻璃絕緣子和微風振動監測裝置、緊固大跨越段導地線阻尼線螺栓等。

  值得關注的是,此次檢修作業將應用中型載物無人機輔助檢修。在走線作業過程中,無人機將配合工作人員運輸間隔棒等需要更換的配件,輔助開展耐張線夾壓接質量檢查、絕緣子更換等作業,有效減輕運輸負擔和工作人員作業壓力。

  檢修工作期間,為確保舟山電網的安全穩定運行,國網浙江電力啟動亞運級保電標準,統籌全省資源協同聯動,“海陸空”智能化裝備齊上陣,無人機每日巡視架空線路及電纜,海纜巡視船與水下機器人每日兩次巡查通道,海纜預警范圍從500米擴至2公里,以全省“一盤棋”合力筑牢保電防線。

  此次檢修與重要能源接入工程的協同實施,既為電廠按期投運奠定基礎,也通過集中檢修模式探索跨海線路運維新路徑。預計相關工程投運后,舟山每年可增加清潔電力供應約10億千瓦時,將進一步優化浙江能源結構。
