來源:中國能源新聞網 時間:2025-04-28 08:43
中國能源新聞網訊(張超 鐘世文)4月23日,國網甘肅劉家峽水電廠溢洪道樁號下0+746m~下0+875m區間渠身檢修項目完工,標志著該廠2025年度泄水建筑物汛前檢修工作圓滿完成,已具備運行度汛能力,為今年防汛保供、迎峰度夏工作奠定了堅實基礎。

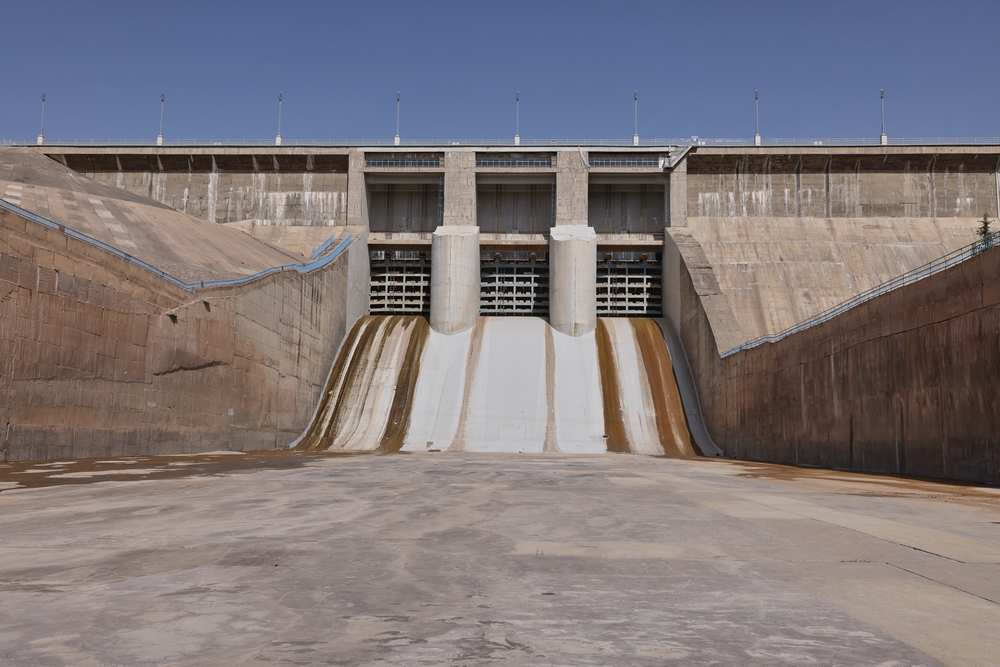

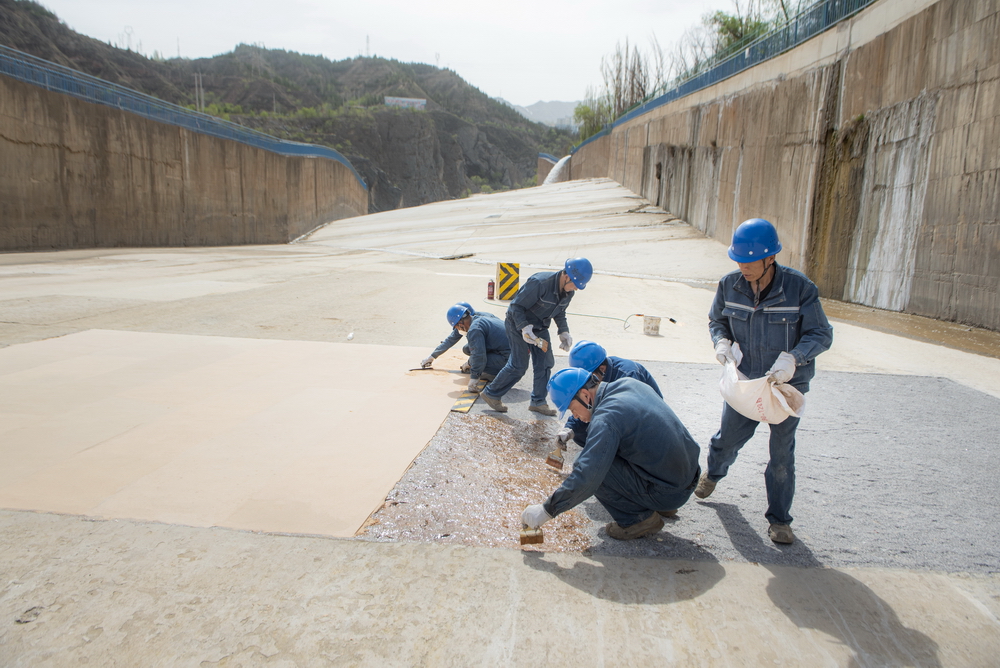

溢洪道位于壩址河床右岸,由首部溢流堰、渠身段、連接段和尾部出口段組成,全長875米,主要任務是渲泄洪水,在正常蓄水位海拔1735米時,最大下泄流量可達3789立方米每秒。受渠身覆冰影響,是繼洮河排沙洞、右岸排沙洞、泄水道之后,最后一個進行大修的泄水建筑物。由于高速水流沖刷及凍融作用,渠身底板的混凝土表層會出現脫空、空鼓現象,甚至出現大面積脫落。為及時消除隱患,保障汛期內溢洪道的正常運行及使用,此次檢修主要對溢洪道渠身破損部位進行了基礎開挖、清理,然后根據損毀深度的不同分別采用環氧砂漿、干硬性砂漿、鋼筋混凝土進行修補、保養,以恢復整個渠身的抗水流沖擊及磨蝕功能。
劉家峽水電廠立足防汛工作重點,堅決扛起安全生產主體責任。在汛前泄水建筑物檢修工作中,面對不同泄水建筑物長縱深、低高程、深孔閘門、超大渠身的不同特點及高處作業、動火作業等高風險作業環節,該廠提前謀劃、精密部署,抓嚴抓實現場安全生產管控工作,落實落細各級安全生產責任,防范化解各類安全風險,嚴把項目施工質量管控,保質保量完成了汛前泄水建筑檢修工作。此外,為促使青年員工不斷提升業務技能,引導青年員工立足崗位建功,電站借助泄水建筑物檢修窗口期,將項目檢修現場變成技術培訓、崗位練兵的“實訓課堂”,針對性的講解設備的生產運維原理,開展技能培訓。同時,引導青年員工立足現場實際問題及痛點,通過QC課題、科技項目進行了混凝土鑿毛輔助工具試驗及改進、水毀損傷問題研究、新型修復材料試驗等創新工作,以提升水工建筑物運維質效,服務智慧電廠轉型。
下一步,劉家峽水電廠將持續做好泄水建筑物啟閉設備、排水系統設施汛前檢修調試工作,時刻監視水情及汛情信息,保障設備安全可靠運行,為做好防汛大發電及迎峰度夏工作提供有力保障。
