廣西石化煉化一體化轉型升級項目化工地面火炬工程圓滿完成中交

來源:中油工程微信公眾號 時間:2025-05-28 17:30

  5月24日

  中油工程所屬企業

  昆侖工程公司大連分公司

  與工程建設公司第一建設公司

  組成聯合體總承包的

  廣西石化煉化一體化轉型升級項目

  化工地面火炬工程

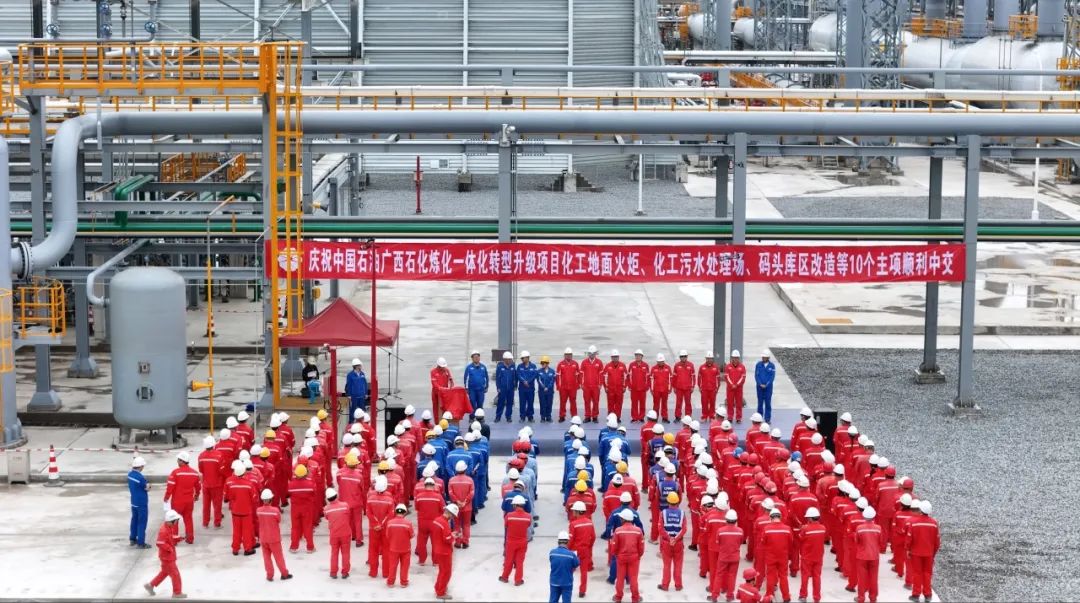

  圓滿完成中交

  為后續全面投產按下“加速鍵”

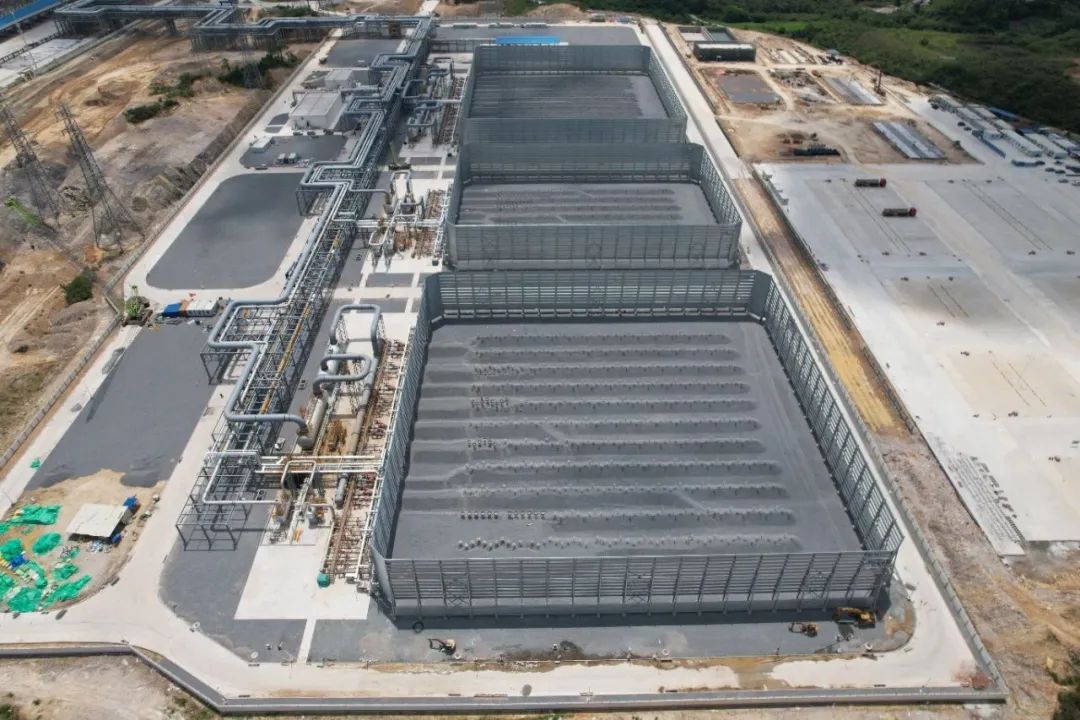

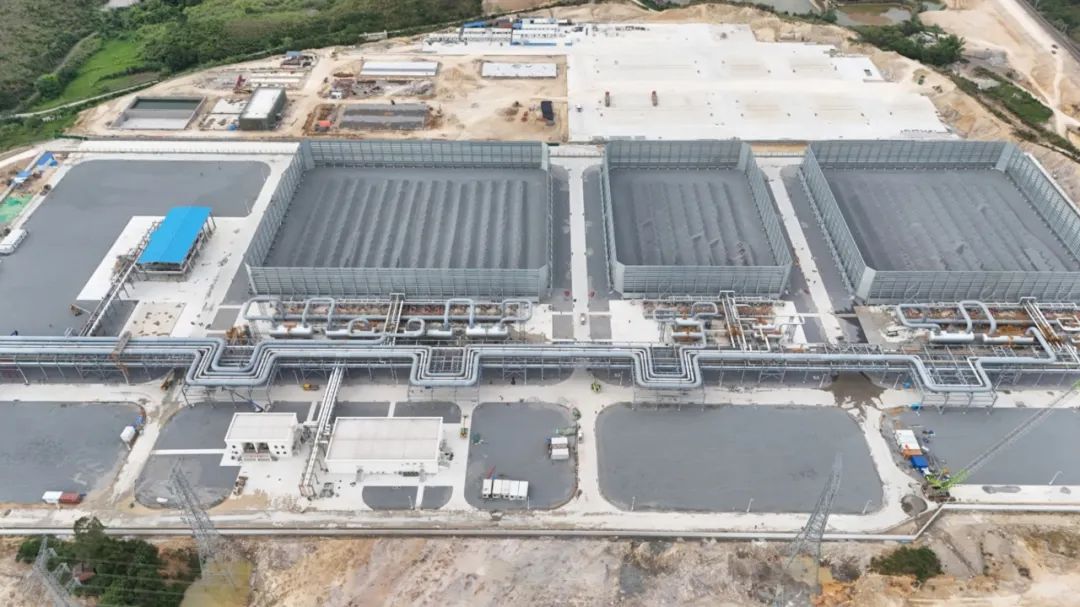

  該工程是中國石油首次在化工裝置全部采用開放式地面火炬包含5個火炬系統3套火炬,主要處理一體化項目化工區各裝置產生的火炬氣,單套處理量最大可達1800噸/小時。其強大的廢氣處理能力,將對助力廣西石化煉化一體化轉型升級項目安全環保運行、推動區域化工產業邁向高端綠色發展起到關鍵作用。

  設計引領 實現突破

  廣西石化化工地面火炬由昆侖工程公司大連分公司設計,采用國內領先的開放式地面火炬燃燒技術,具有無煙、無光污染、低熱輻射、低噪音等優秀的環保特性。相比高架火炬,地面火炬可以靠近生產裝置邊緣布置,節省土地投資。設計過程中,大連分公司攻克了火炬氣系統“壓力低、泄放量大、管網路由長”的難點,解決了“梅花型噴嘴結構型式”等“卡脖子”難題,在技術升級和核心裝備國產化方面實現突破,地面火炬建設總體成本降低10%以上。在各種材料和設備采購過程中,大連分公司精準把握市場價格,結合需求優化采購方案,制定差異化采購策略,保證采購質量。

  項目于2024年10月15日破土動工,大連分公司作為牽頭方累計投入施工人員3261人次、設備臺班3300余臺套,項目部關鍵崗位管理人員全程無休假,克服諸多困難,嚴格落實“六化”建設要求,憑借在主體施工、設備安裝及系統調試等關鍵節點目標上的出色表現,贏得了業主及監理單位的高度贊譽。

  精心組織 鍛造精品

  第一建設公司廣西石化公用工程項目部以打造安全高效典范工程為目標,精心組織項目管理,高效調配資源,群策群力,迎難而上,多方面協同發力,高質量完成工程建設任務。

  他們建立了靈活高效的“日梳理、周調度”協調機制,優化施工工序,加強過程控制。全體參戰員工加班加點緊盯施工現場,每天對日工作計劃完成情況、機械設備投入進行細致梳理,共優化了1275個土建管廊基礎與258個防風墻基礎施工工序,通過“兩班倒”提前15天完成土建任務。春節期間 450 人堅守,3月高峰期共投入860人,頂烈日、冒風雨,針對多專業交叉作業實施連續無縫銜接管理。

  科學管控 多措并舉

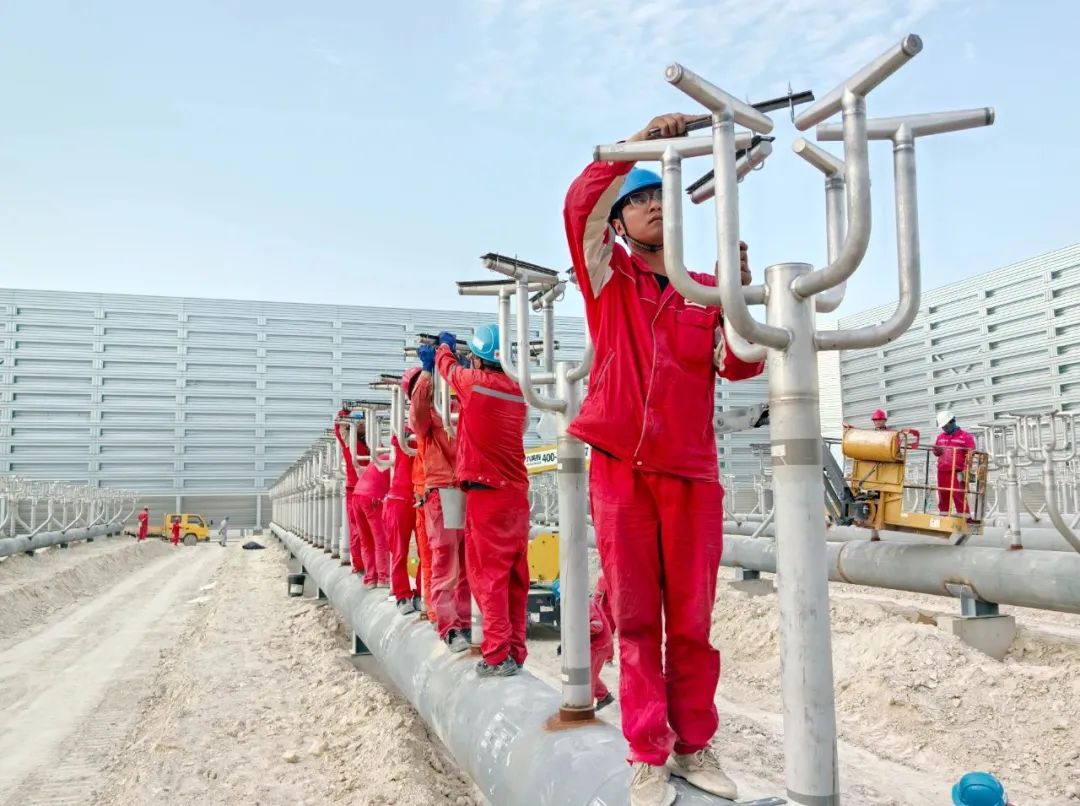

  第一建設公司高度重視質量、安全管理,在質量管控上,利用釘釘平臺建立巡檢數據庫,每日上傳數據并發布整改指令。火炬管線下管墩頂部預埋件安裝采用“鋼筋骨架+模板”雙固定工藝,多輪復核預埋件標高,通過切邊等分法與專用卡規控制間距,確保預埋鋼板同水平面誤差控制在2毫米以內;焊接覆蓋全異種鋼材質,編制專項工藝卡并全程光譜檢測,制作310套試壓工裝,完成1774臺燃燒器泄漏性試驗,關鍵工序一次報驗合格率達100%。

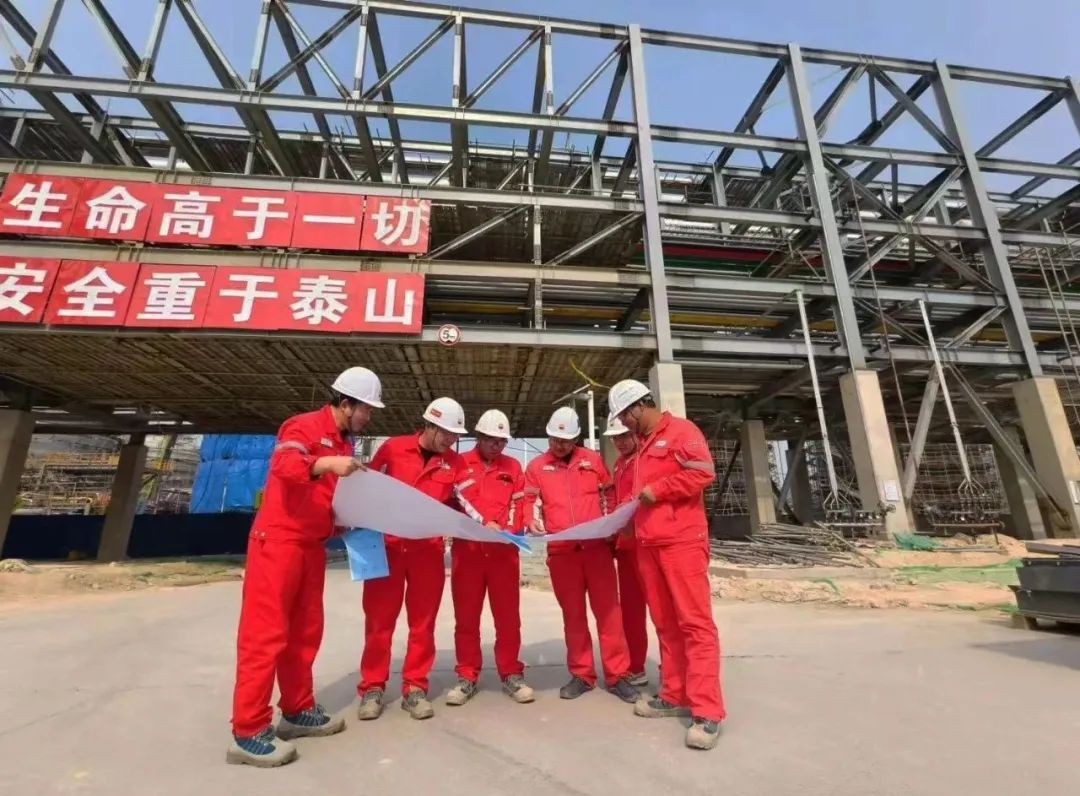

  安全方面,項目部結合工程實際,不斷總結安全管理經驗,推行“三級網格化小屬地”管理,劃分6大責任區并配備450套雪糕筒劃定警示區。針對氣壓試驗等危險作業,組織風險分析會,制定能量隔離方案,累計實現104萬安全工時,全力為項目建設提供安全保障。

  在中油工程科學統籌、高效組織下,各項目團隊通力協作、密切配合,工程實現高質量中交,后續,聯合體團隊將全力配合業主開展聯動試車、性能考核等工作,助力項目早日投產達效,為廣西石化煉化一體化轉型升級注入強勁動力。
