來源:中國電建 時間:2025-05-20 16:46

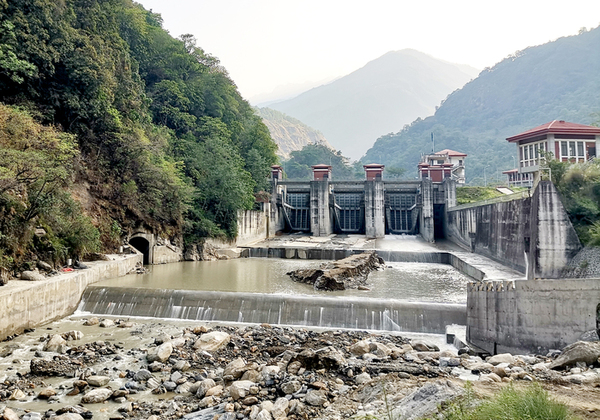

5月15日,由中國電建水電七局承建的尼泊爾上馬相迪A水電站壩下游防淘治理工程通過設計及業主單位的完工驗收,標志該項目圓滿收官。
項目于2025年1月30日開工,歷時106天。建設過程中,項目團隊克服諸多困難,通過加強工程履約管理,積極溝通協調,充分利用區域內資源,所有鋼板襯焊縫均一次性通過超聲波無損探傷儀檢測,提前6天完成合同履約,獲得業主高度肯定。同時,項目采用屬地化勞務分包管理模式,充分發揮公司深耕尼泊爾市場優勢,通過優質高效履約進一步樹立品牌形象,實現項目良好經營效益,書寫“小而美”項目篇章。
上馬相迪A水電站位于尼泊爾西部甘達基省拉姆郡縣馬相迪新區,總裝機容量5萬千瓦,年均發電量3.7億千瓦時。本次治理工程修復完成后,將徹底解決電站投運8年來因高泥沙水流沖刷對壩下游結構基礎的掏刷安全隱患,為電站長期安全運行奠定堅實基礎。(周禮雄 楊元亨)
