來源:經濟日報新聞客戶端 時間:2025-02-13 15:03
2月10日,位于新疆若羌縣的“疆電外送”第四通道電源基地項目正式全面復工。該項目為新疆南疆首個千萬千瓦級“沙戈荒”風光火儲外送基地,兼具能源開發、生態修復、荒漠治理、幫扶利民等多重效益,對發展南疆特色優勢產業、改善南疆民生條件、促進南疆高質量發展具有重要意義。

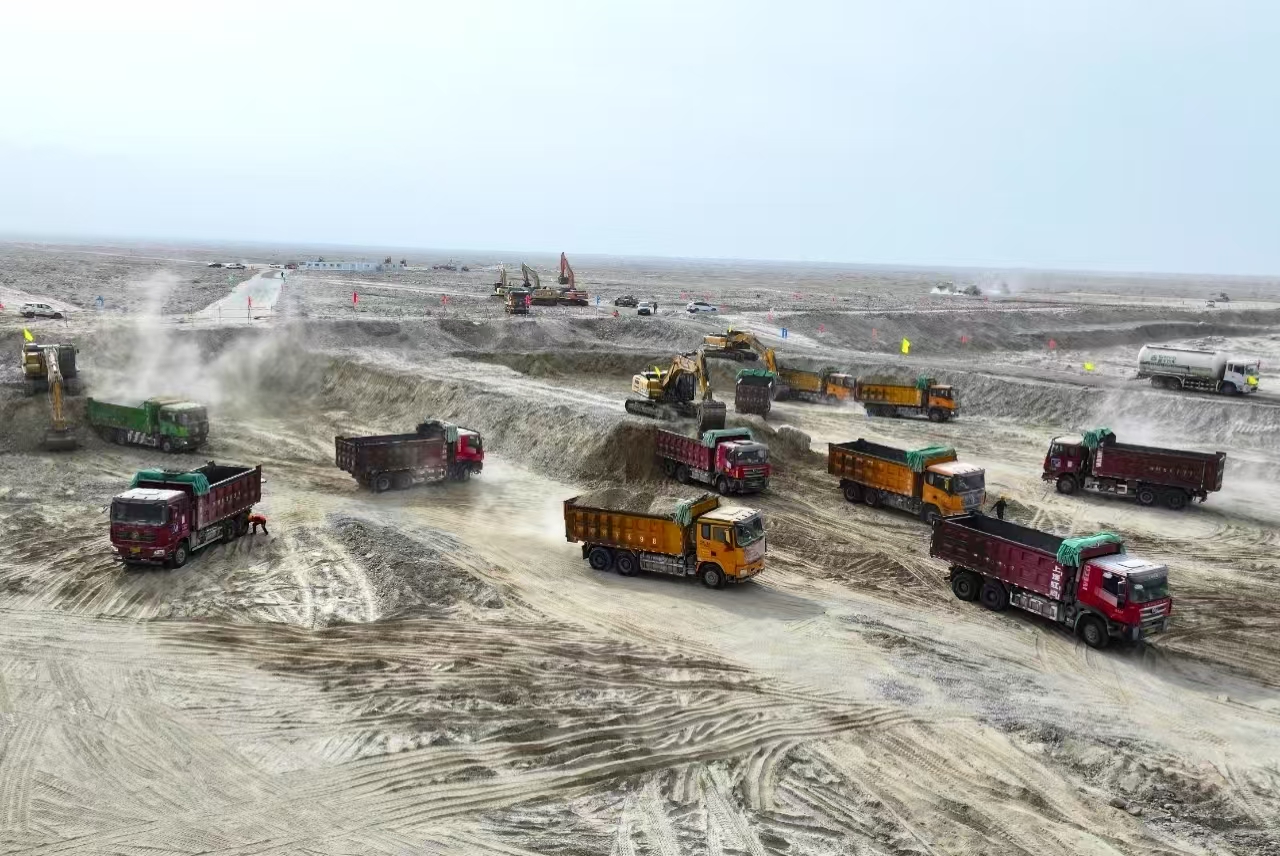

圖為施工現場。蘇波攝
記者看到,施工現場一派繁忙景象,百余名建設者克服低溫、風沙等不利因素,緊張有序地作業。 “一年春作首,萬事貴爭先。建設自治區千億元級重大產業項目,我們深感責任重大、使命光榮,必須確保建設質量,努力推進項目早完工、早見效。”三峽集團若羌火電項目現場負責人張再剛說。
“疆電外送”第四通道電源基地項目于2024年9月28日開工建設。三峽集團緊盯時間節點,以開局就是沖刺的狀態,跑出項目建設“加速度”。目前,三峽集團若羌火電項目廠外通水、通電、通路這“三通”施工已完成66%,接下來將進行廠內“五通一平”,即通給水、通排水、通電、通路、通信和場地平整,以及生活辦公區施工,建設者們將力爭在7月底澆筑項目主廠房的第一方混凝土。

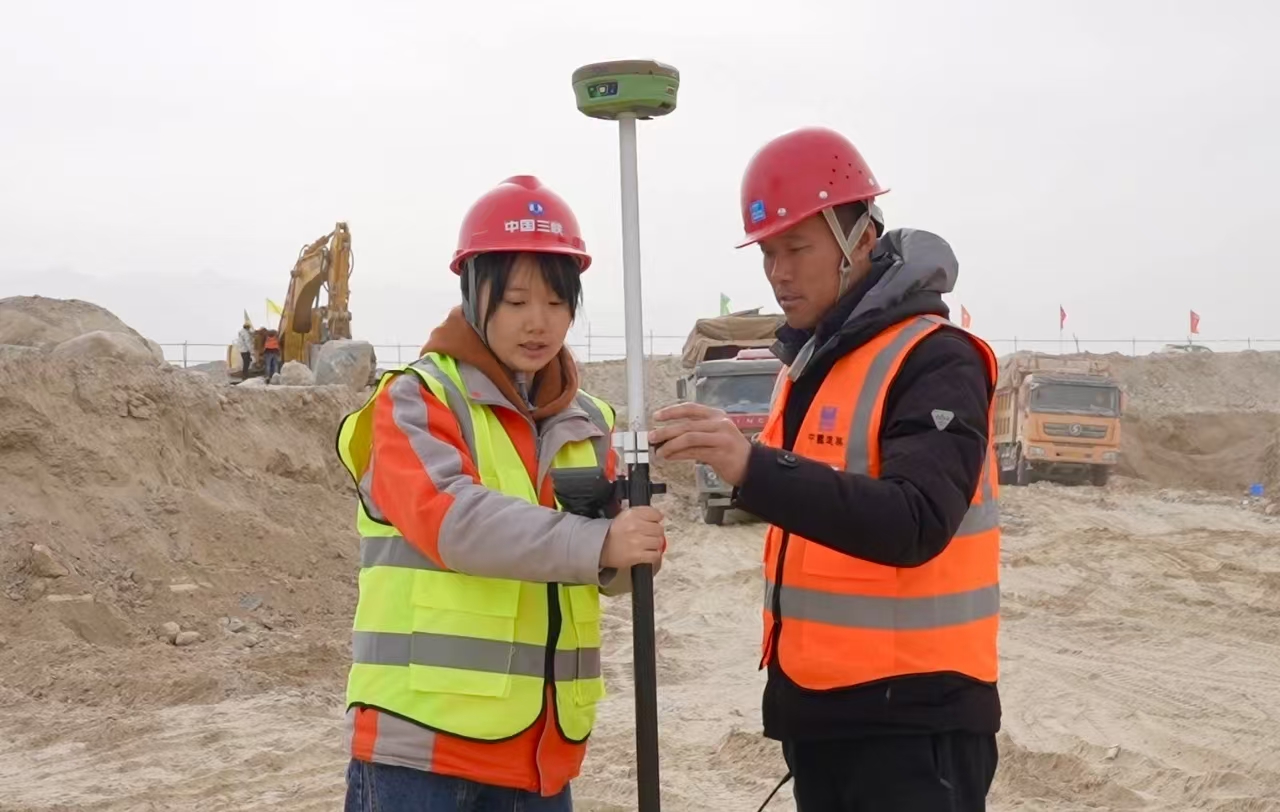

圖為施工現場。王中信攝
由于項目地處沙漠邊緣,人力、機械和材料都需從外部調入,建設難度大。“全年風沙天氣100多天,有效施工時間短,必須抓緊時間,確保項目進度。面對挑戰,我們將科學制定施工計劃,做好風險管理和施工準備。”張再剛表示。
“疆電外送”第四通道及其配套電源基地項目總投資約1000億元,電源項目規劃總裝機約1900萬千瓦,包括風電400萬千瓦、光伏850萬千瓦,先進高效煤電396萬千瓦,新型儲能約250萬千瓦。項目建成投運后,將向川渝地區輸送綠電超60%,晚高峰可提供500萬千瓦的可靠電力支撐。(喬文匯)
責任編輯:沈馨蕊
