玩弄放荡人妇系列AV在线网站,精品91麻豆免费免费国产在线,国产成人亚洲精品乱码在线观,色偷偷日韩精品午夜视频

X
  • 能源中國IOS版

  • 能源中國安卓版

  • 隴上孟河

X
您的位置 > 首頁 -> 電力

新疆750千伏石河子輸變電工程投運

來源:中國新聞網 時間:2024-06-14 16:32

  750千伏石河子輸變電工程6月12日正式投入運行生產。自此,新疆石河子電網供電能力由70萬千瓦提升至150萬千瓦。

  據了解,該工程投運前,石河子220千伏電壓等級聯網方案已無法滿足電網負荷用電需求,亟需采用750千伏電壓等級聯網。為此,國網新疆電力有限公司于2023年4月8日開工建設750千伏石河子輸變電工程。

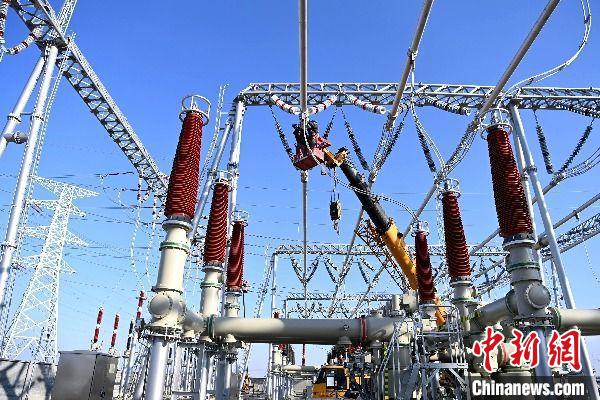

2023年11月16日,工程作業人員安裝設備。(資料圖)馬元攝

  據介紹,該工程動態投資10.49億元,本期新建2組150萬千伏安主變壓器,新建線路9.5千米。該工程是新疆首個電纜溝預制化的750千伏試點工程。建設中,通過預制式模塊作業方式,將部分電纜溝在工廠里進行提前生產,再像搭積木一樣進行吊裝拼接以及拼縫填充就可完成施工,為工程節約了至少15天時間,為電纜敷設工作贏得了良好的施工條件。

  “以往電纜溝建設大多采用磚砌體表面抹灰和制模現澆混凝土等施工方式,工序繁瑣、裝卸困難,而且還需要重型機械和大量人力配合完成。預制化電纜溝很好地解決了這一問題,單個電纜溝的安裝過程僅需起吊——拼接——固定3道工序,用時不到10分鐘。能在改善作業流程的同時,將工期時間縮短50%,人力資源節約80%。”工程業主項目經理李建彬說。

  據介紹,該輸變電工程將為石河子電網提供堅強的750千伏主網架支撐,提高石河子電網的供電電壓等級。有效助力新疆“烏—昌—石”“奎—獨—烏”區域大氣污染防治及減煤工作計劃,服務“雙碳”目標落地;同時,工程的建設也將為國家推進沙漠、戈壁、荒漠地區大型風電光伏基地建設及促進新疆新能源開發建設提供重要保障。

責任編輯:閆弘旭
