來源:中國新聞網 時間:2024-06-04 17:05
6月4日,記者從國網重慶市電力公司獲悉,國網重慶市電力公司首次應用“移動式傘形跨越架”技術,對重慶市萬州區境內的110千伏高天線輸電線路進行升級改造,工程通過驗收后,正式投入運行。這也是該技術在成渝地區電網建設中首次使用。

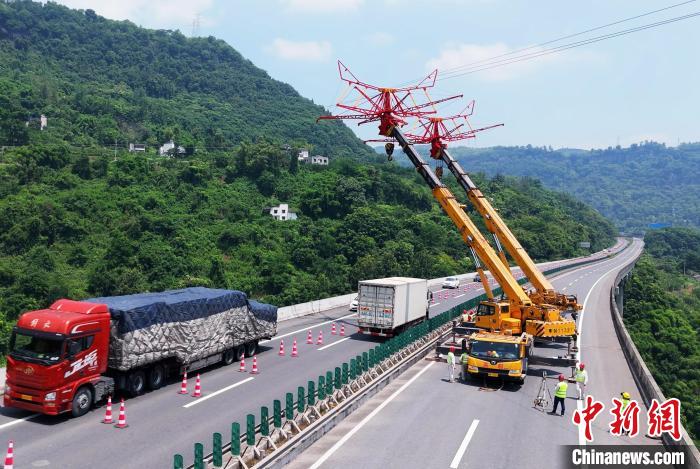

圖為國網重慶市電力公司首次使用移動式傘形跨越架防護裝備,對輸電線路進行升級改造。王倩攝
據悉,為提高輸電線路供電可靠性,提升重慶市迎峰度夏期間電力供應能力,該公司自2024年5月29日起開展110千伏高天線12號至14號塔升級改造,工程新建3座鐵塔,架設線路1.35千米。
此次線路施工跨越高速公路高架橋,且新建的13號至14號輸電鐵塔跨越段線路檔距較大,跨越點為高架橋,作業地點在山區,地理環境特殊,施工難度大。經多方綜合研判,該公司升級作業裝備,首次在跨越施工中引進“移動式傘形跨越架”防護裝備,保障施工安全,提高輸電線路建設效率。
當天,在重慶市萬州區境內的G42滬蓉高速何家灣大橋上,兩輛起重吊車伸長“手臂”,分別將兩把8*12米的“巨傘”高高撐起,巨型移動“保護傘”支撐在交錯的線路間開始此次電網升級改造作業,為跨越施工提供可靠安全保障。
跨越施工是電網建設中一項很重要且有一定難度的工作,為保障被跨越物在施工時不受損害,需要先搭建跨越架封網防護,有時還需封閉道路。傳統跨越架和塔上封網工期長、占地大、受地形高度等限制導致靈活性較差,而移動式傘形跨越架收放自如、搭設便捷、移動快速。它通過動力系統展開傘狀骨架結構,利用繩索與傘狀骨架結構形成跨越架封網平臺,安裝于吊車吊臂上,送至被跨越物上方,實現快速無接觸覆蓋保護,達到完全不停電跨越和不完全封路施工效果,為跨越架線施工提供可靠、高效安全保障。
“傳統跨越架搭設和拆除的時間相較應用移動式傘形跨越架,從3天縮短為1小時,原來需要10余人開展的工作,現在只需2人,至少節約40%施工成本,極大程度降低了作業風險,大幅度提高了工作效率?!眹W重慶萬州供電公司項目管理中心副主任劉鋼介紹。
下一步,該公司將持續深化“移動式傘形跨越架”在電網建設和運維檢修過程中的廣泛應用,助推電網高質量建設。
