來源:人民網 時間:2024-04-16 16:42

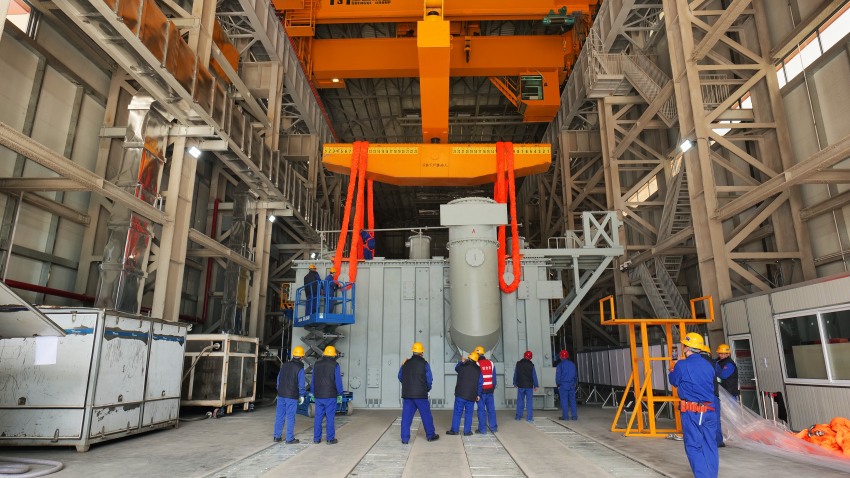

甘孜站現場組裝1000千伏特高壓變壓器完成并進行轉入準備現場。周萬駿攝
4月15日,一臺重達370噸的1000千伏主變壓器,由144個轉向輪支撐的專用運輸車,緩緩從川渝特高壓工程甘孜變電站現場解體變組裝廠房內轉運而出,標志著世界首臺高海拔特高壓解體變壓器現場組裝完成。這是世界首次規模化應用特高壓主變壓器解體組裝技術。
據了解,甘孜站變電站是川渝特高壓交流工程消納川西清潔能源的起點站,位于川西高原上的新都橋鎮,海拔3450米。工程建設面臨高海拔、重覆冰、高地震烈度三重挑戰。想要抵達甘孜站,必須翻越海拔4298米的康巴第一關折多山。國家電網有限公司特高壓建設分公司甘孜變業主項目部帶領參建單位多次研究論證,決定采取主變解體技術,將每一臺370噸左右的主變本體拆解成14個模塊化部件,采用9個大件運輸車輛,陸續從河北保定翻山過河運抵工程現場后進行現場組裝。
3月1日,甘孜站首臺特高壓解體變正式在現場開始組裝,歷時45天完成鐵芯、線圈、干燥、總裝等多項復雜工序,在現場監造的全程見證下,最終完成現場組裝任務。隨著首臺特高壓解體變的組裝完成,國家電網有限公司特高壓建設分公司立即組織交接驗收并開展基礎臺面上的安裝工作,下一步將繼續組織好現場后續6臺特高壓解體變壓器的現場組裝與監造工作,全力保障川渝特高壓交流工程按期投產。
據悉,工程建成投產后,我國西南電網的主網架電壓等級將從500千伏提升至1000千伏,每年將輸送清潔電能約120億度,有效承接來自西北、西藏等地電能,大幅提升成渝地區雙城經濟圈的整體電力保障能力。(張寧 張誠 周萬駿)
