新疆重點超高壓工程甘泉堡750千伏變電站投運

來源:光明日報 時間:2023-12-06 14:21

  12月5日,隨著220千伏蔣甘南一二線正式帶電運行,600多人合力攻堅,歷時275天建設的甘泉堡750千伏變電站工程正式投運。該工程是新疆電網第27座750千伏變電站,也是新疆首座750千伏全站HGIS變電站,工程的建成投運為烏魯木齊甘泉堡經濟技術開發區產業發展提供了強勁電力動能,還創造了新疆電網750千伏變電站工程建設史上“當年開工、當年投產”的紀錄。

IMG_256

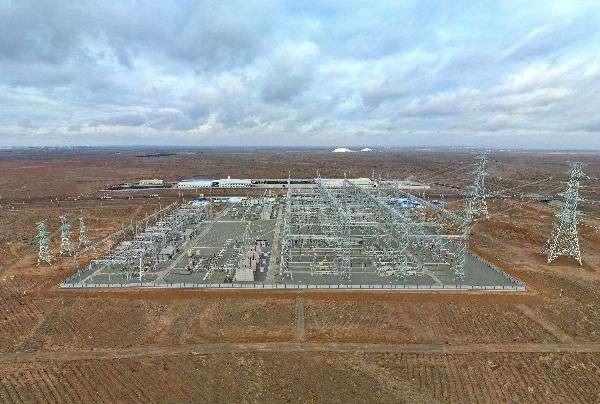

甘泉堡750千伏變電站新建工程俯瞰圖。馬元攝

  新疆維吾爾自治區2023年政府工作報告提出,今年新疆將培育壯大特色優勢產業,加快打造以“八大產業集群”為支撐的現代產業體系,推動經濟高質量發展。其中,包括油氣生產加工、煤炭煤電煤化工、綠色礦業、糧油、棉花和紡織服裝、綠色有機果蔬、優質畜產品、新能源新材料等戰略性新興產業集群。

  烏魯木齊甘泉堡經濟技術開發區于2012年9月經國務院獲準設立國家經濟技術開發區,以新能源和優勢資源深度開發利用為主,園區重點打造新材料、新能源等產業,并加快構建硅基、鋁基、碳基等特色鮮明、結構合理、動能強勁的現代產業集群。

  經濟發展電力先行,國網新疆電力有限公司聚焦自治區決策部署,緊盯“八大產業集群”重點項目中部合盛硅業硅基一體化項目用電需求,建設甘泉堡(含烏彩雙線改接至五家渠)750千伏輸變電工程。

  甘泉堡750千伏變電站是甘泉堡(含烏彩雙線改接至五家渠)750千伏輸變電工程的一部分,也是全疆首座750千伏全站HGIS變電站。工程于3月5日開工,本期新建150萬千伏安主變2組,750千伏出線4回,220千伏出線11回,占地面積10.02公頃,投資9.2244億元。投運后可解決線路同塔故障對天山東環網斷面送電能力的制約問題,減輕現有烏北供電區供電壓力,并為光伏電源的接入和送出創造良好的條件。

  作為新疆超、特高壓電網建設有史以來用戶需求最迫切的工程,時間緊、任務重,國網新疆電力有限公司全面落實“六精四化”管理要求,從項目前期到施工建設,采取通用設計優化、通用設備選型、模塊化安裝、機械化施工等方式極大節約了建設周期。

IMG_257

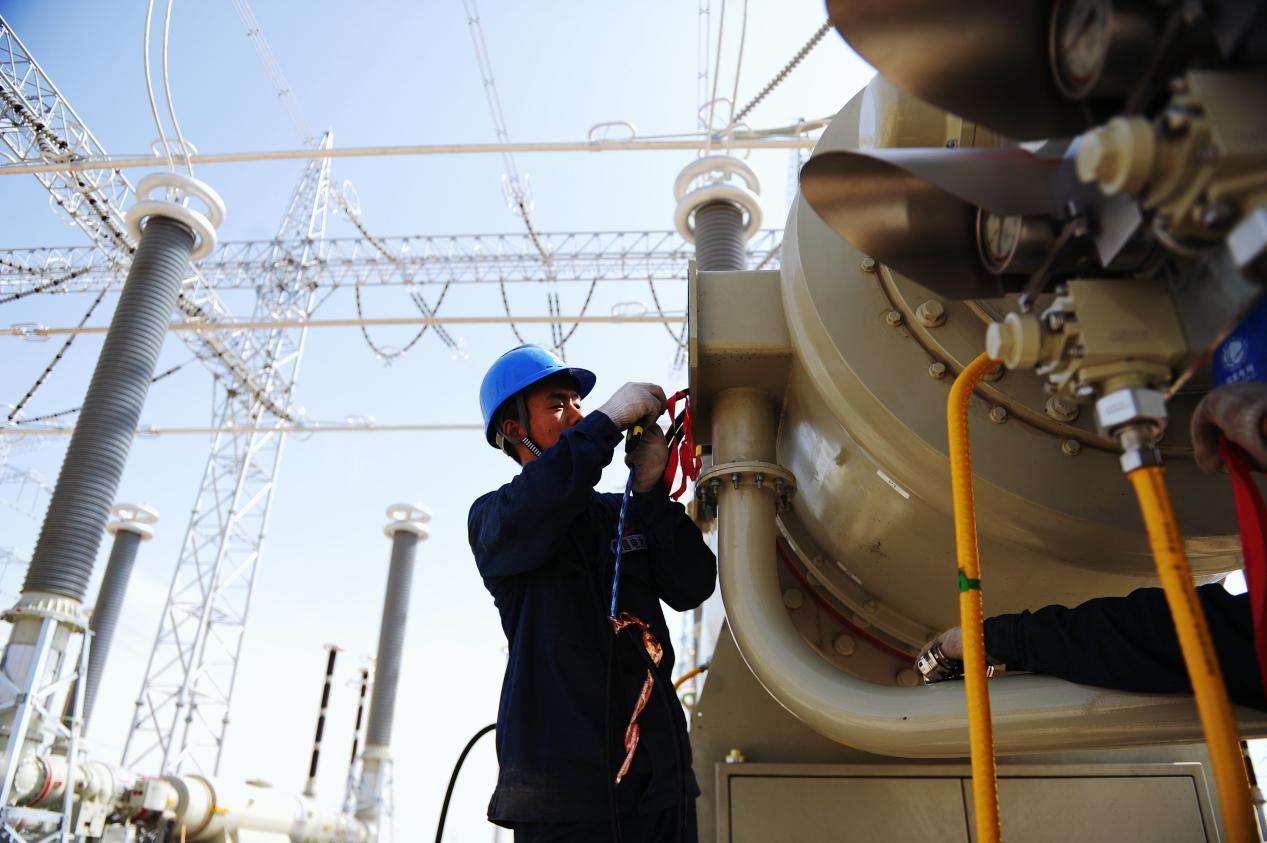

8月30日,甘泉堡750千伏變電站新建工程現場,作業人員在組裝、緊固螺栓。馬元攝

  HGIS是一種介于GIS和AIS之間的新型高壓開關設備,具有占地面積小、安全可靠、抗震和抗污能力強、施工安裝方便、維護工作量小、有利于變電站噪聲控制等優點。

  建設中,考慮到HGIS安裝對裝配環境要求高,需嚴格控制溫濕度,保持潔凈度近乎無塵,且斷路器單元重約14噸,要想在63平方米的防塵棚中完成吊裝,難度可想而知。

  “為確保高質量完成HGIS設備安裝,我們提前對現場踏勘,修編專項方案,建立全方位全過程的抑塵、降塵、擋塵、除塵、絕塵、制度管控六級防塵措施,采用自帶空氣微塵顆粒度及溫濕度檢測功能的防塵室開展作業。作業前人員必須穿戴專用防塵服,過程中通過細化作業步驟、嚴控安裝質量、精準定位測量等措施,保證斷路器就位后的誤差控制在1毫米以內。”工程業主項目經理伍建波表示。

IMG_258

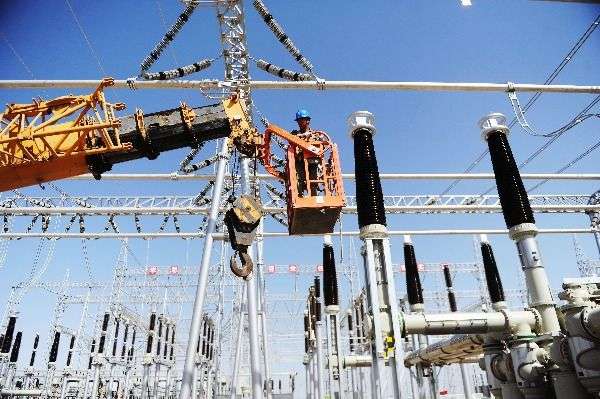

8月22日,甘泉堡750千伏變電站新建工程現場作業人員在高空安裝設備。馬元攝

  工程750千伏構架共計35柱,構架梁共計47榀,鋼材總重約2300噸,其中單根最高高度達到59米,最重40.65噸,作業難度大、風險等級高。

  建設中,工程創新作業方法,首次采用2臺履帶吊同時進行構架吊裝,過程中利用有限空間,合理安排工序,確保組裝、螺栓緊固、構架校正等多個作業面流水式開展,節約了至少8天的工期,為工程按時投運預留出充足時間。

8月30日,甘泉堡750千伏變電站<span id=

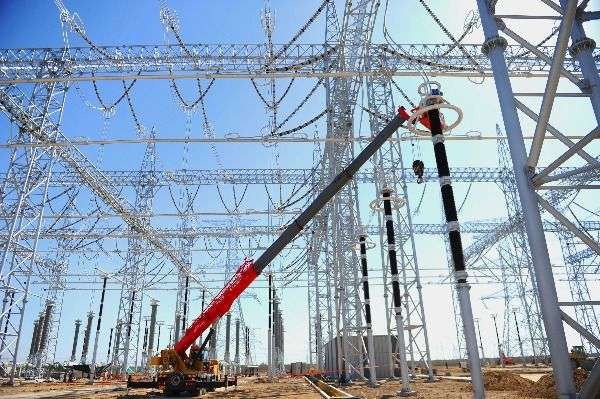

8月30日,甘泉堡750千伏變電站新建工程現場,作業人員在安裝線路、緊固螺栓。馬元攝

  “工程全站共有11座建筑物,建設中我們采用裝配式方式,提前對已成型的預制配件進行拼裝,完成750千伏、220千伏繼電小室、綜合配電室等6座建筑物的搭建。整個安裝過程較常規混凝土框架結構建筑方式節省了100天工期,成為新疆首個應用裝配式鋼結構、裝配式圍墻等的綠色建造變電站。”工程施工項目經理孔文說。

  同時,為確保工程基礎穩定,建設中,對10萬平方米的站區根據設備建筑物承載力不同,分別采用400噸和300噸夯擊能強夯的方式,解決地基濕陷性和溶陷性難題。

IMG_260

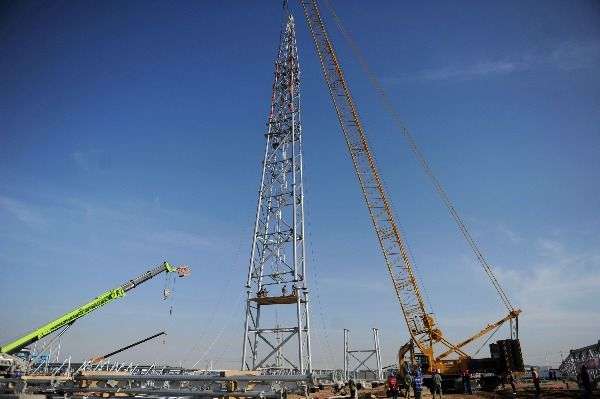

5月10日,甘泉堡750千伏變電站新建工程進行構架首基吊裝作業。馬元攝

  工程投運后將有力保障滿足2023年合盛硅業負荷用電以及甘泉堡增量配電網相關變電站接入需求,徹底解決750千伏烏北—甘泉堡—五家渠受線路同塔故障對天山東環網斷面送電能力的制約問題,同時進一步梳理烏魯木齊電網,形成更加合理的電網分區供電模式,并為光伏電源的接入和送出創造良好的條件。(尚杰 趙明昊 王藝釗 褚忠凱 付亞斌)
