來源:三峽建工 時間:2023-11-14 17:03
11月7日,浙江天臺抽水蓄能電站主廠房兩臺300噸橋機順利完成吊裝工作,標志著電站永久機電設備安裝工程正式開始。

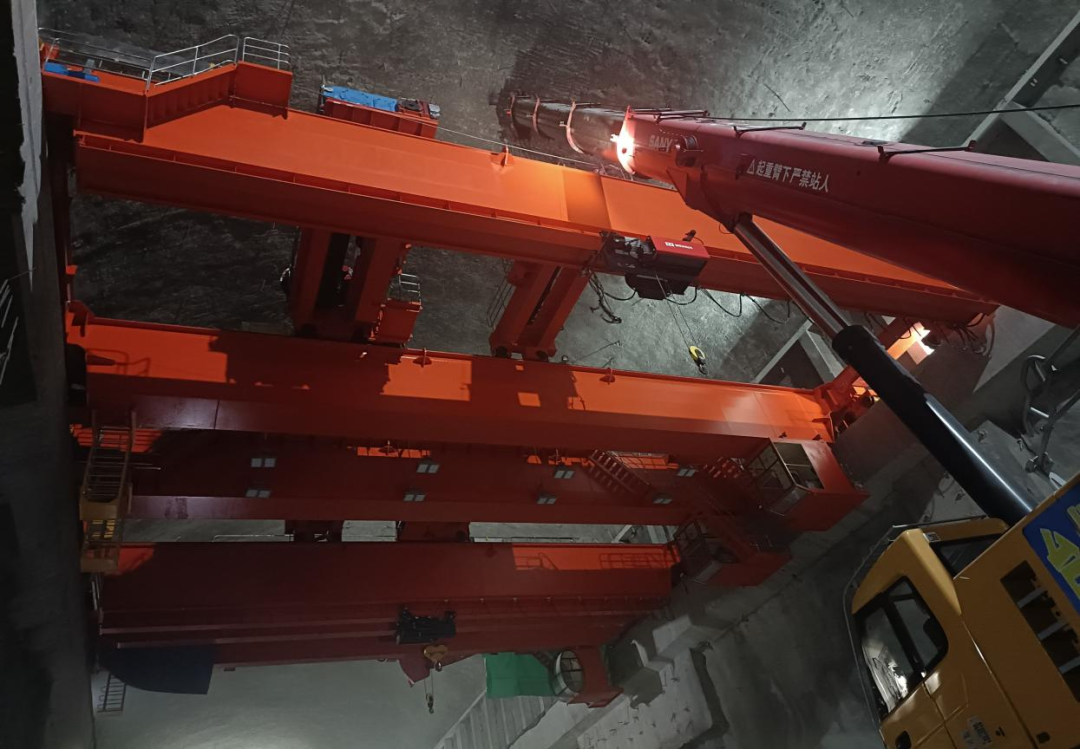

兩臺300噸橋機吊裝完成
天臺抽蓄主廠房內布置兩臺電動雙梁主、副小車橋式起重機,橋機跨度24米,每臺橋機均設有1套300噸主鉤、1套50噸副鉤和1套10噸電動葫蘆,可實現對廠房主要吊裝區域的全覆蓋。橋機安裝完成后主要承擔機電安裝工程中涉及到的吊裝任務,將在后續電動機定子和轉子吊裝等作業中發揮巨大作用,對機電安裝工作至關重要。
為確保橋機順利吊裝,三峽建工天臺抽蓄公司會同參建各方,認真做好吊裝前安全交底和技術交底,嚴格按照既定方案組織吊裝和全過程安全監測,在一天時間內高質量完成了單臺橋機全部部件的吊裝工作。
目前,現場正有序推進巖錨梁橋機電氣設備的安裝及調試工作,計劃于2023年12月底前完成兩臺橋機所有安裝調試和試驗工作,使其具備使用條件。
