來源:央廣網 時間:2023-11-02 14:57
記者從海南核電有限公司了解到,10月30日20時51分,“玲龍一號”全球首堆工程220千伏輔助電源GIS母線和開關送電成功,標志著工程220千伏輔助電源倒送電第一階段順利實現,為后續調試任務開展奠定基礎。

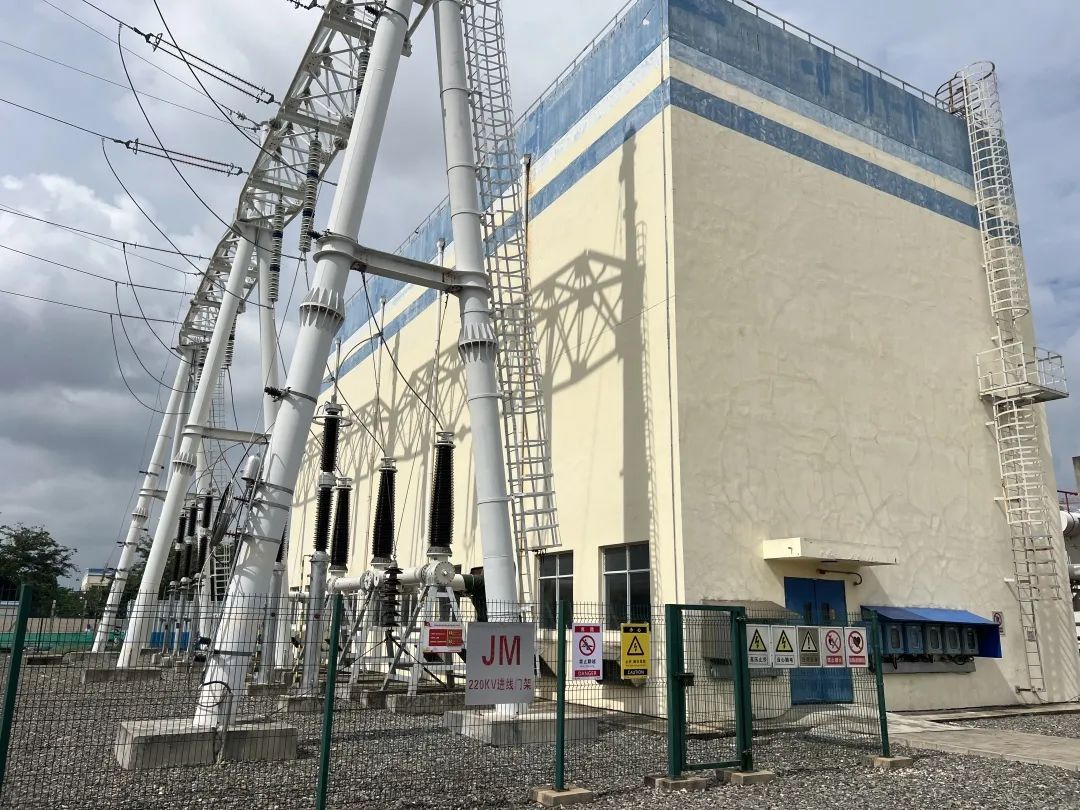

“玲龍一號”220千伏輔助電源倒送電第一階段送電成功。曾俊曦 攝
“倒送電”是指從電網系統向電站送電,既能檢驗電站相關高壓輸變電設備在全電壓下的可靠運行狀態,也能為電站發電送出前的調試、試運行等工作提供階段性能源保障。“玲龍一號”首堆工程220千伏輔助電源倒送電共分兩個階段,第一階段送電至一期工程輔助電源開關站,其受電范圍主要包括GIS開關、220千伏高壓母線等設備及相關控制與保護回路。(鐘寧)
