來源:中國能建 時間:2023-10-30 14:50
10月25日,由中國能建中南院設計,安徽電建二公司、湖南火電承建的湖南岳陽電廠2*100萬千瓦新建項目1號機組,圓滿完成168小時滿負荷試運行,較計劃工期提前5天實現投產目標。
試運期間,機組穩定運行,參數優良,熱控和電氣自動投入率、保護投入率100%,熱控和電氣儀表投入率100%,整套試運汽水品質合格率100%,各項主要經濟指標均達到或優于設計值。

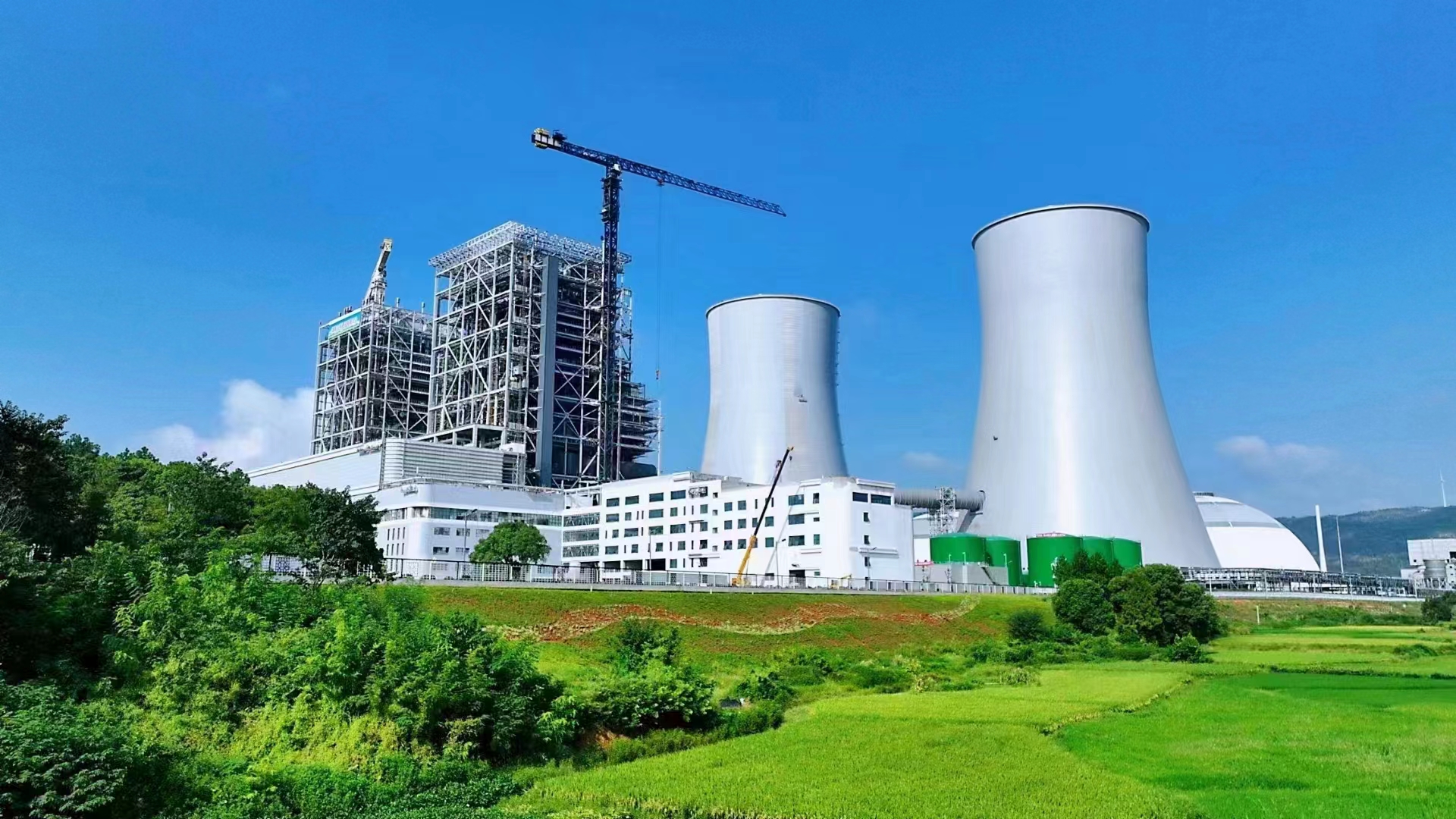

該項目是湖南省“十四五”期間實施“三高四新”戰略的重點能源工程,是華中電網重要電源支撐點。項目位于“湘北門戶”岳陽市華容縣東山鎮,本期新建兩臺高效超超臨界燃煤百萬千瓦機組,同步建設煙氣脫硫、脫硝、除塵裝置。項目共采用了汽輪機通流高效流型技術等27項“四新技術”,具有綠色環保、超凈排放、節能高效、技術先進等特點。
項目全面建成運營后,預計年發電量超72億千瓦時,可滿足湖南乃至中部地區的電力能源需求,完善湖南能源“風光水火儲”調劑運行體系,在湘北地區電力供應中發揮“穩定器”和“壓艙石”的兜底保障作用。(陳露 雷婷 張旖曦)
