內蒙古烏海抽蓄電站地下廠房工程開工建設

來源:烏海市融媒體中心 時間:2023-10-17 09:30

  10月12日,內蒙古烏海抽水蓄能電站項目地下廠房工程開工建設,標志著電站項目主體工程拉開了全面施工的序幕。

圖片

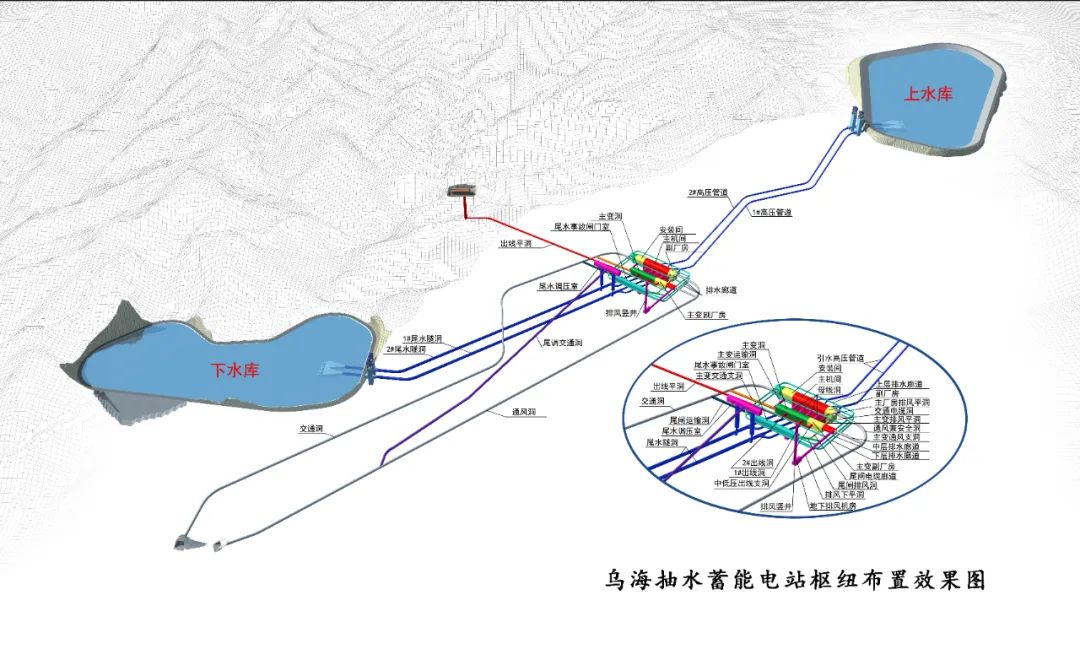

  電站樞紐建筑物主要由上水庫、輸水系統、地下廠房、下水庫、地面開關站等組成,建設周期包括籌建期、準備期、主體工程(即上水庫、輸水系統、地下廠房、下水庫)施工期、完建期四個階段,總投資約83.39億元,初擬安裝4臺單機容量為30萬千瓦的立軸單級混流可逆式水泵水輪機組,總裝機容量為120萬千瓦,額定水頭411米,設計年發電量約為20.08億千瓦時,具有調峰填谷、調頻、調相、儲能、緊急事故備用、黑啟動六大功能,對新能源消納、提高電網安全、優化電源結構具有顯著作用。

圖片

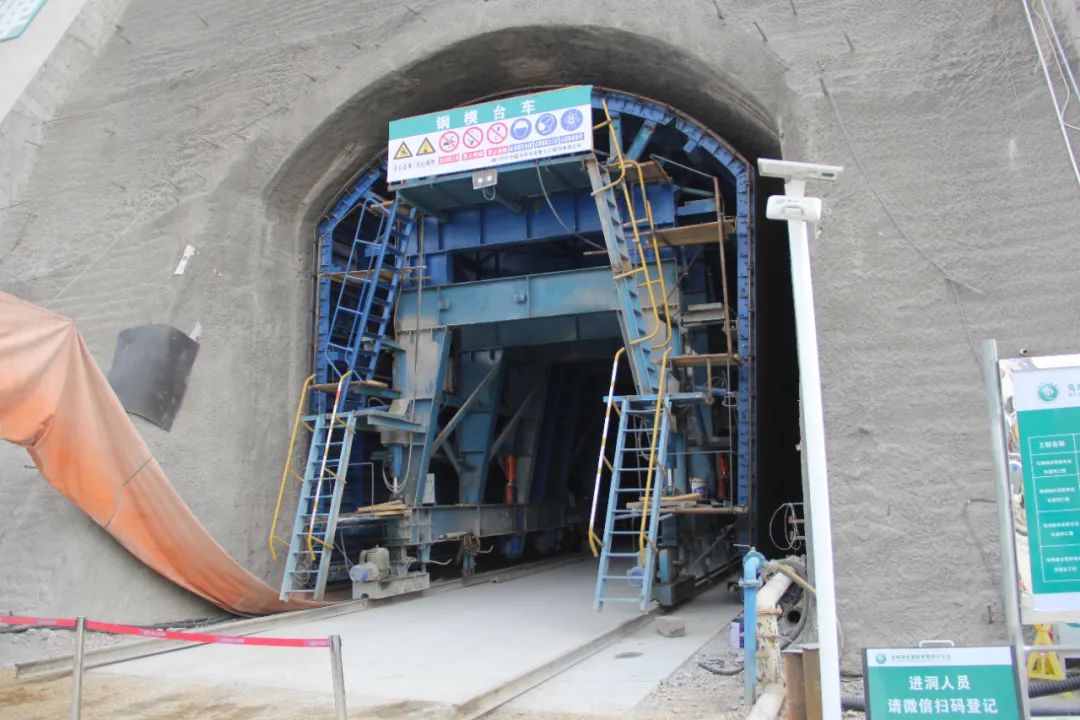

  據了解,地下廠房工程由中國水利水電第七工程局有限公司承建,建設內容主要包括引水系統、尾水系統、地下廠房、金屬結構等。預計到2028年10月,地下廠房工程將全部完工。

圖片

圖片

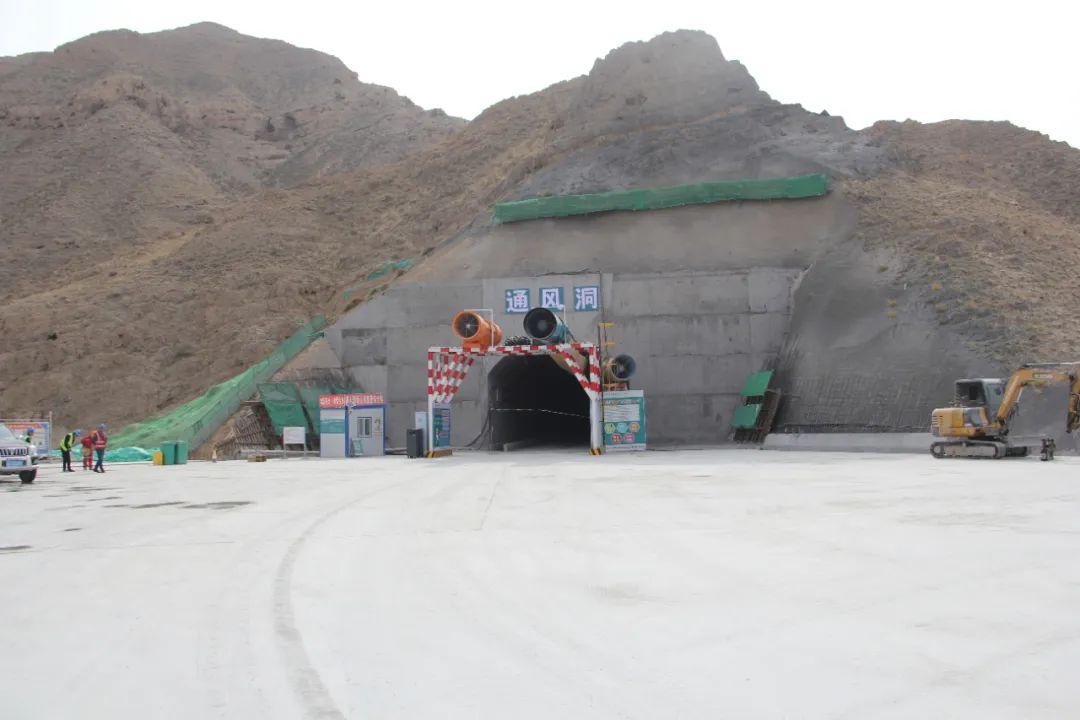

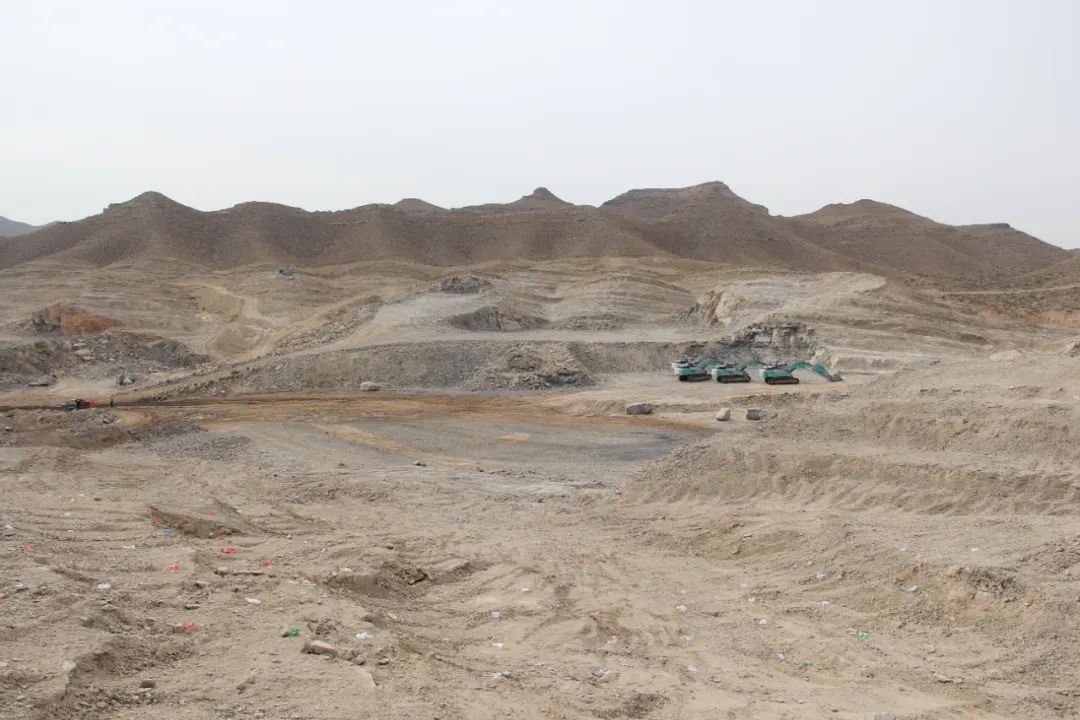

  當前,上水庫工程正在進行庫盆土石方開挖作業,下水庫工程正在進行環庫路高邊坡開挖支護作業。“三洞四路”正在加快建設,交通洞已完成開挖支護約505米;通風兼安全洞、排洪洞已貫通;Y1、Y5號公路已完成路面結構施工;Y2號、Y4號公路已具備通行條件。

圖片

  烏海抽水蓄能有限責任公司地下廠房工程項目部項目經理謝時振說:“下一步,我們將認真落實安全生產責任制,加大施工現場安全巡查力度,嚴格按照標準工藝工序施工,確保高標準高質量完成各項施工任務,為電站項目早日完工投用提供有力保障,同時也為自治區構建新型電力系統、助推烏海產業轉型交出一份滿意答卷。”
