來源:中國廣核集團 時間:2023-09-27 11:12

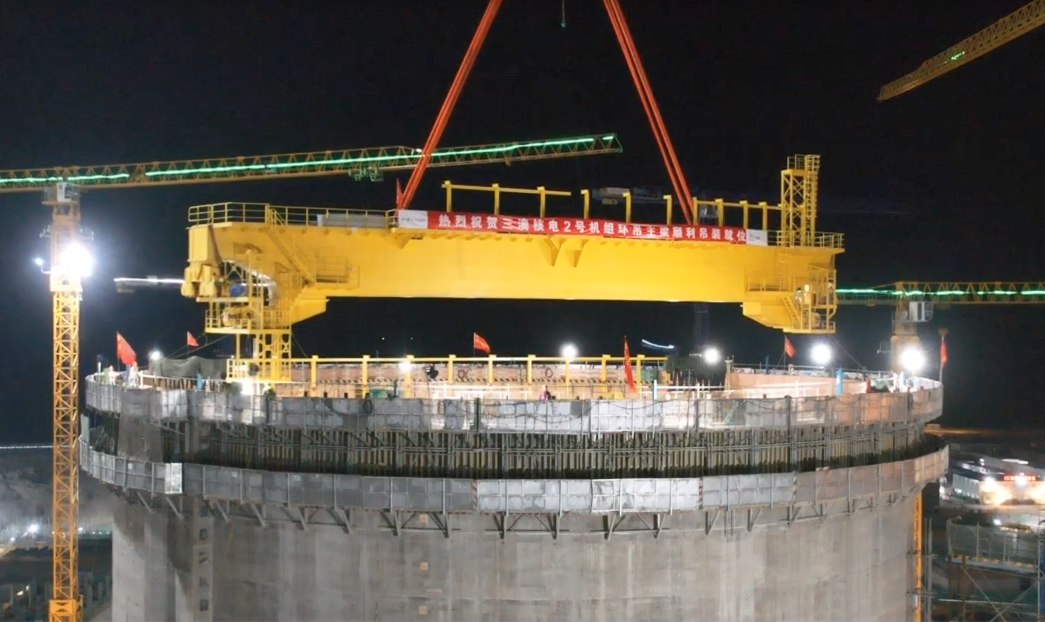

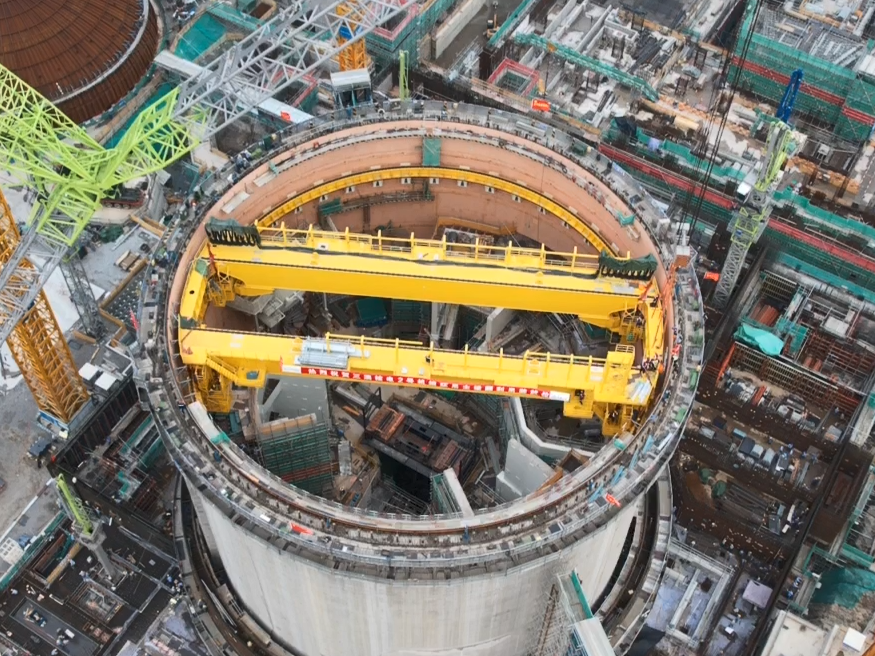

9月22日18點06分,經過吊裝前檢查、掛設吊帶、連鉤、試吊、旋轉等一系列吊裝程序,中廣核浙江三澳核電項目一期工程2號機組環吊第二根端梁順利就位完成,環吊施工主體工作基本完成,為后續穹頂?shù)跹b、主設備安裝就位奠定了堅實的基礎,標志著2號機組核島安裝工作全面展開。
本次環吊吊裝工作主要包含電氣梁、非電氣梁、端梁、小車等最重的電氣梁總重量約為210噸,全長42.28米,凈寬2.33米,高3.71米。
項目團隊充分吸收以往環吊施工經驗和良好實踐,優化施工邏輯和核心施工工序,克服了組裝工作量大、建安深度交叉作業等困難,順利實現環吊吊裝工作。
三澳核電項目規劃建設6臺百萬千瓦級核電機組,是浙江省首個采用我國擁有完全自主知識產權“華龍一號”三代核電技術的核電項目。三澳核電項目2號機組于2021年12月30日正式開工建設,是浙江省“十四五”期間開工建設的首臺核電機組,三澳核電項目6臺機組全部建成后,年發電量可達525億千瓦時,每年可減少標煤消耗1588萬噸,減少二氧化碳排放4368萬噸,相當于造林11.8萬公頃。
