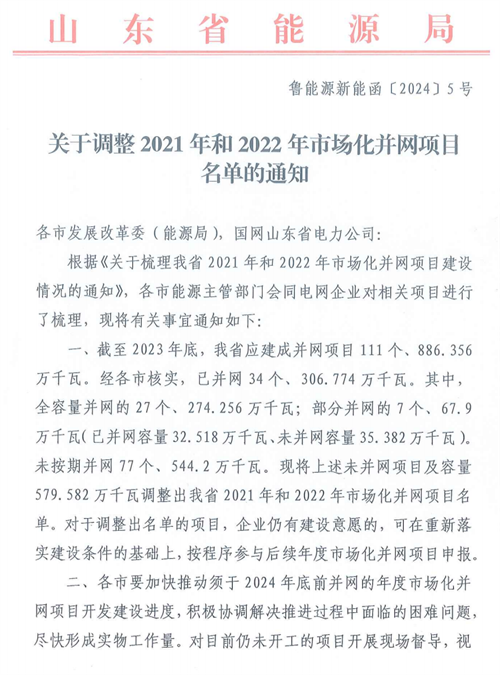

來源:山東省能源局 時間:2024-01-16 11:13

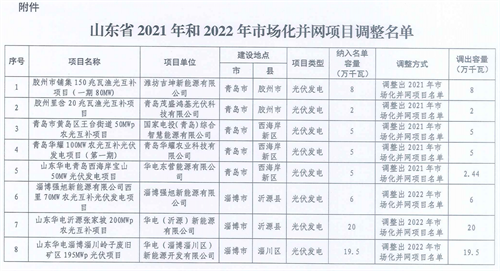

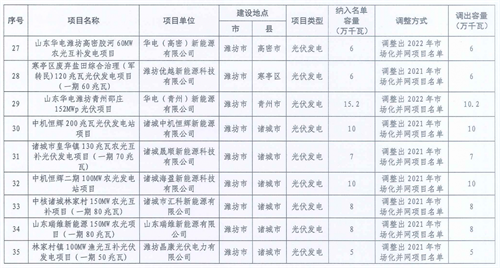

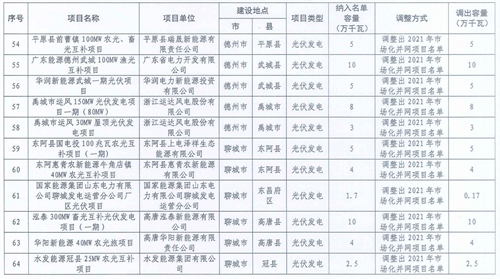

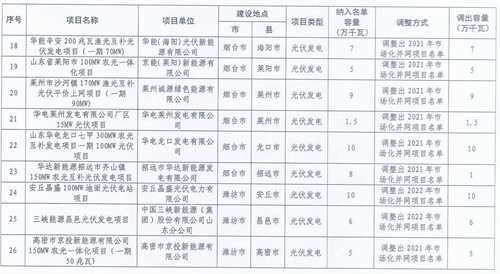

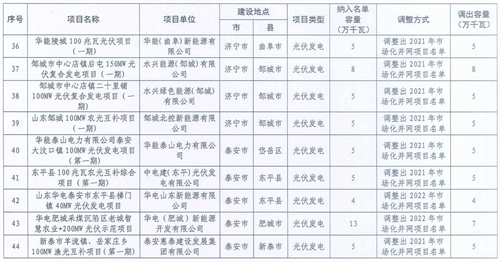

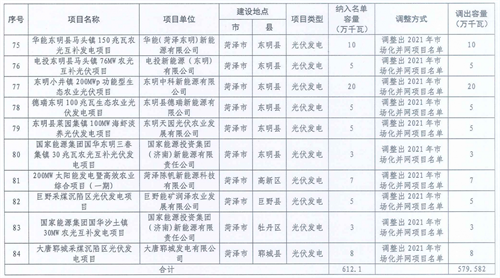

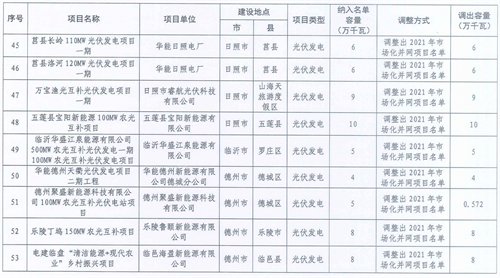

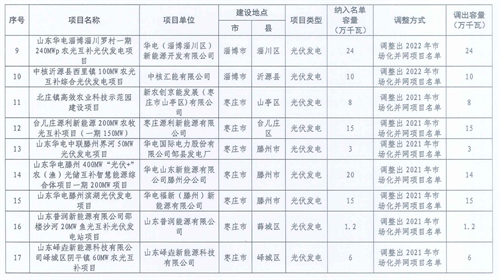

1月12日,山東能源局發布文件《關于調整2021年和2022年市場化并網項目名單的通知》,將未按時并網項目及容量579.582萬千瓦調整出2021年和2022年市場化并網項目名單。
根據文件,截至2023年底,山東省應建成并網項目111個、886.356 萬千瓦。經各市核實,已并網34個、306.774萬千瓦。其中,全容量并網的27個、274.256萬千瓦;部分并網的7個、67.9 萬千瓦(已并網容量32.518萬千瓦、未并網容量35.382萬千瓦),未按期并網77個、544.2萬千瓦。

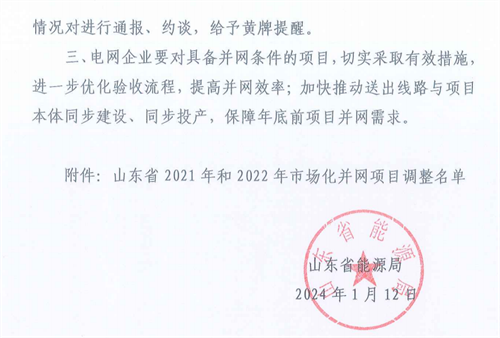

文件明確,對于調整出名單的項目,企業仍有建設意愿的,可在重新落實建設條件的基礎上,按程序參與后續年度市場化并網項目申報。同時,文件要求各市要加快推動須于2024年底前并網的年度市場化并網項目開發建設進度,積極協調解決推進過程中面臨的困難問題,盡快形成實物工作量。對目前仍未開工的項目開展現場督導,視情況對進行通報、約談,給予黃牌提醒。
