近日,云南文山州清水井120兆瓦光伏項目全容量并網。

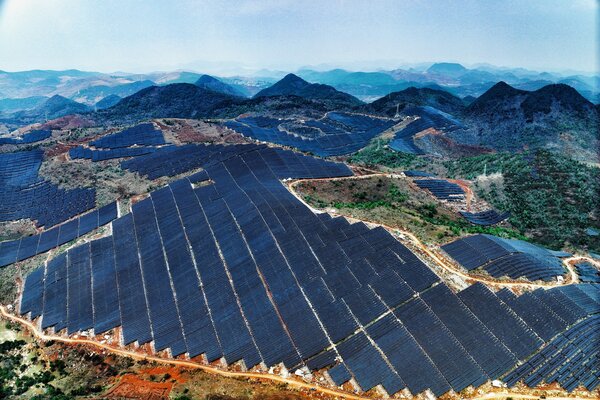

項目位于文山州文山市秉烈彝族鄉喀斯特地貌區,地表巖石堅硬,施工難度極大。為攻克陡峭山地地形與土地集約化難題,項目團隊創新采用“固定+柔性支架”組合模式,成功應用山地大跨度柔性支架技術,實現35米跨度突破,這也是工程局內部首次應用。針對巖層樁基施工,團隊結合“螺旋鉆機+沖擊鉆”復合工藝,完成72000余米樁基作業,并利用BIM三維模擬優化支架布局,顯著提升施工精度。 面對征地協調復雜、工期緊張等挑戰,項目團隊以“分區推進、多點協同”模式統籌38個光伏方陣建設,科學調配資源并嚴控安全質量。通過分區域并行施工、無人機巡檢實時監控,較原計劃提前10天完成全容量并網,安裝組件273000塊,鋪設集電線路80公里,以“零事故+高效履約”獲業主高度評價。
項目全面投運后,二十五年年平均發電量為20419萬千瓦時,年平均利用小時數為1300.9小時,每年可節約標煤約6.16萬噸,減少碳排放量約16.9萬噸,對構建文山清潔能源體系、服務地方生態經濟協同發展具有積極作用。(徐靜誼)
