來源:南方電網網站 時間:2024-12-09 16:49

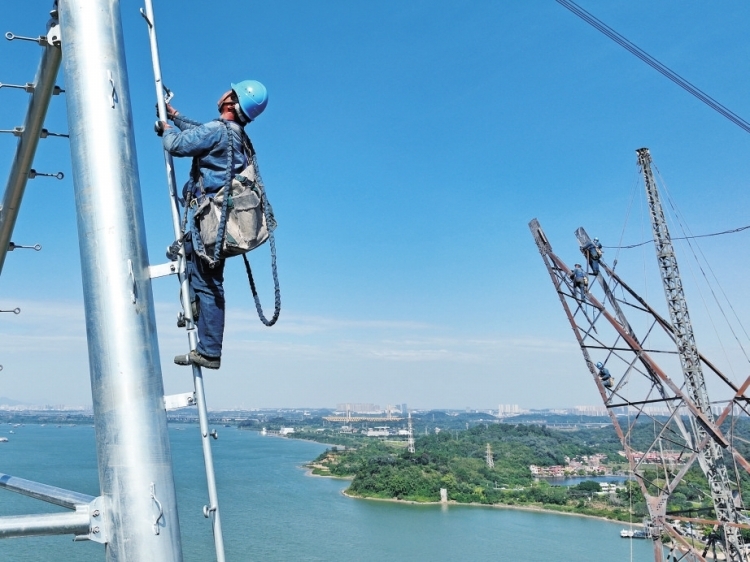

施工人員登塔作業。
地面項目人員密切關注導線展放情況。
黨員突擊隊精心策劃,仔細部署跨江線路施工安排。

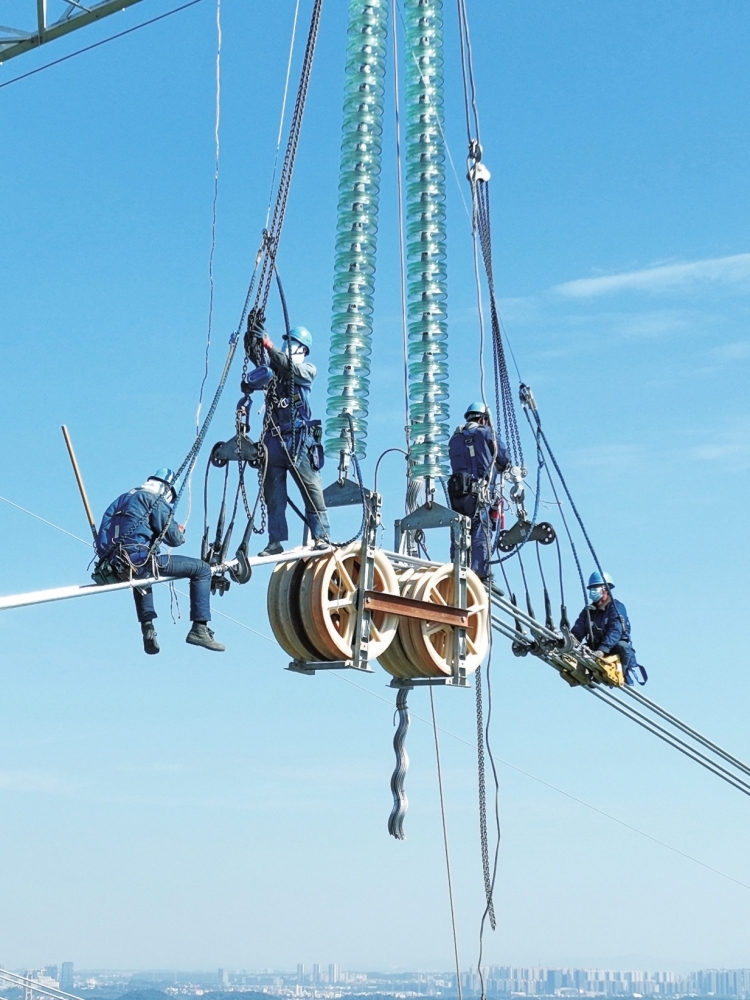

施工人員在導線上進行附件安裝。

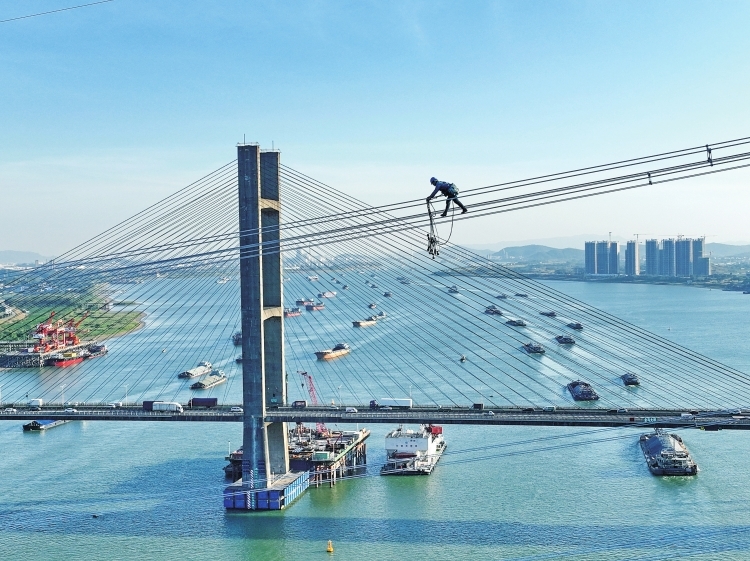

施工人員在西江航道上空走線作業。
500千伏博賀電廠3、4號機組接入系統工程跨越西江航道大景。
11月28日清晨,500千伏茂名博賀電廠3、4號機組接入系統工程肇慶段4B3號塔位機器轟鳴,熱火朝天,廣東電網公司肇慶供電局項目人員迎著江風,仔細部署當天跨越西江段的放線工作。
500千伏茂名博賀電廠3、4號機組接入系統工程,為博賀電廠3、4號機組電力送出通道,是廣東省重大能源建設項目。投產后,每年可向珠三角地區輸送電量約170億千瓦時,相當于730萬戶中國家庭一年的用電量,將進一步增強粵港澳大灣區電力供應能力,保障能源安全。
據了解,該工程線路全長350公里,橫跨廣東佛山、肇慶、云浮、陽江、茂名5座城市。其中肇慶段是唯一跨越重要河流干系的區段,跨越西江的塔間檔距超過1.1公里,是整條線路施工難度最大的節點。
“河面跨度大、風力大,附件安裝安全風險高,山區交通不便,材料運輸困難。”工程項目經理歐偉鐳說道。為最大程度降低跨江施工對西江航運的影響,項目人員抓住西江金馬大橋段有限的封航窗口期,合理倒排工期、增加作業點面持續攻堅,僅用10天便完成跨越西江段的施工任務。目前,500千伏茂名博賀電廠3、4號機組接入系統工程肇慶段已全線貫通,相關附件安裝、緊線等收尾工作正有序開展。(高方華 白國穎 周志旺 何依蔓 黃涌 胡倍嘉)
