來源:中國電建 時間:2024-01-18 13:36

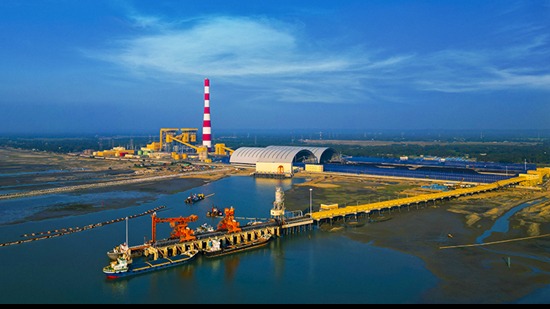

1月3日,山東電建三公司孟加拉國艾薩拉姆項目順利收到業主簽發的1號機組PTO(臨時移交)證書。1號機組PTO正式開始時間為2023年12月31日,而項目2號機組也于2023年11月15日順利完成PTO的簽發,至此項目實現兩臺機組同年均順利完成臨時移交。
孟加拉國艾薩拉姆項目作為“孟中印緬經濟走廊”建設的重要項目,得到兩國領導人高度關注。項目裝機容量1320MW,項目1號機組于2023年10月22日順利完成168小時可靠性試運行,比合同規定的COD時間提前了35天;項目2號機組已于2023年9月17日順利完成168小時可靠性試運行,比合同規定的COD時間提前70天,項目在實現高效優質履約的同時,也實現了孟加拉國境內同類型項目兩臺機組COD時間間隔最短、進度最快、質量最優的優異成績。
項目在建設高峰期為孟加拉國提供直接就業崗位10000余個,間接就業崗位40000余個,極大促進了當地就業和經濟發展。項目年發電100億度,將改善孟加拉國缺電現狀,推動當地經濟社會發展,同時也為孟加拉國培育了大批同類型機組建設與運營人才,助力其實現“金色孟加拉夢”。(馮金禮)
