來源:新華網 時間:2023-10-31 11:31
10月24日,在四川省甘孜藏族自治州稻城縣香格里拉鎮杜鵑山上,國網四川電力工人在海拔4002米的高度完成500千伏鄉水一線131號塔消缺帶電作業,這是目前國內海拔最高的超高壓輸電線路帶電作業。

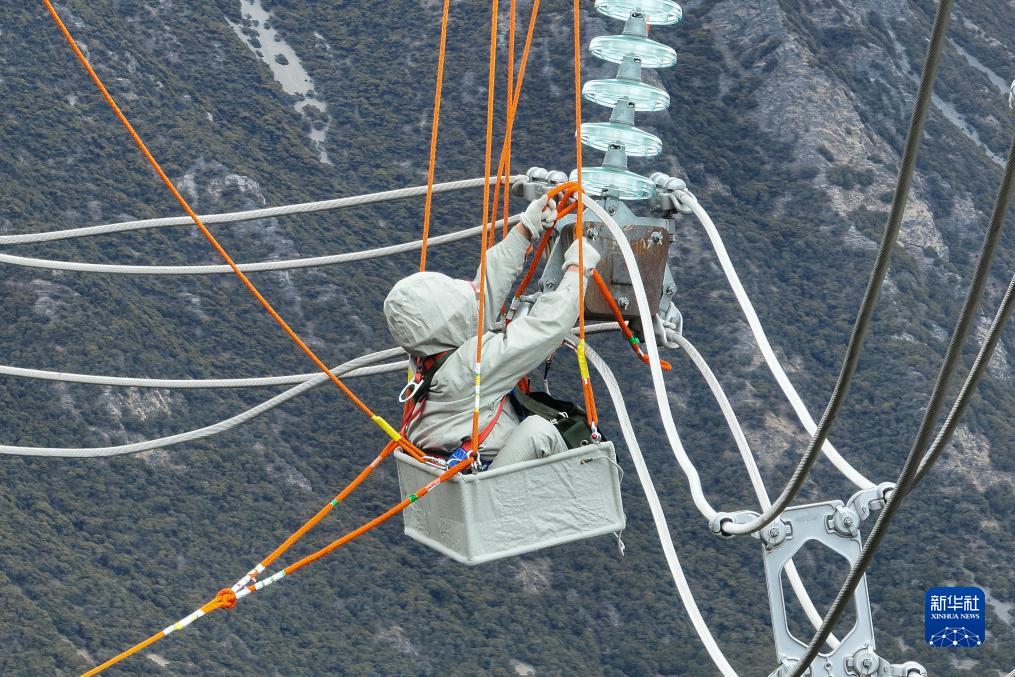

帶電作業人員正在緊固線夾螺栓,順利完成全國最高海拔的超高壓線路帶電作業。(張建國 攝)
500千伏鄉水一線是四川、西藏電力聯網的重要一環,輸電線路平均海拔3500米。日前,輸電線路運維人員在隱患排查中,發現500千伏鄉水一線131號塔導線線夾螺栓松脫,該缺陷可能引發線路跳閘停運,急需開展消缺作業。
為不影響電網正常運行,負責線路運維的國網四川送變電公司迅速制定緊急消缺作業方案,決定開展帶電作業。
“131號塔位于高山絕壁,三面環崖,地形條件給作業帶來巨大挑戰。”國網四川送變電公司帶電作業班班長柘建介紹,面對山區氣候變化大、帶電作業時間窗口期短、工具材料運輸困難等挑戰,作業班充分結合現場實際,制定了使用重載無人機運輸工器具、三維建模校驗安全距離、可見光攝像輔助安全監護的作業方案。
24日上午,伴隨著螺旋槳高速旋轉的聲音,重載無人機載著30公斤重250米長的絕緣繩,從山腳向131號塔飛去。

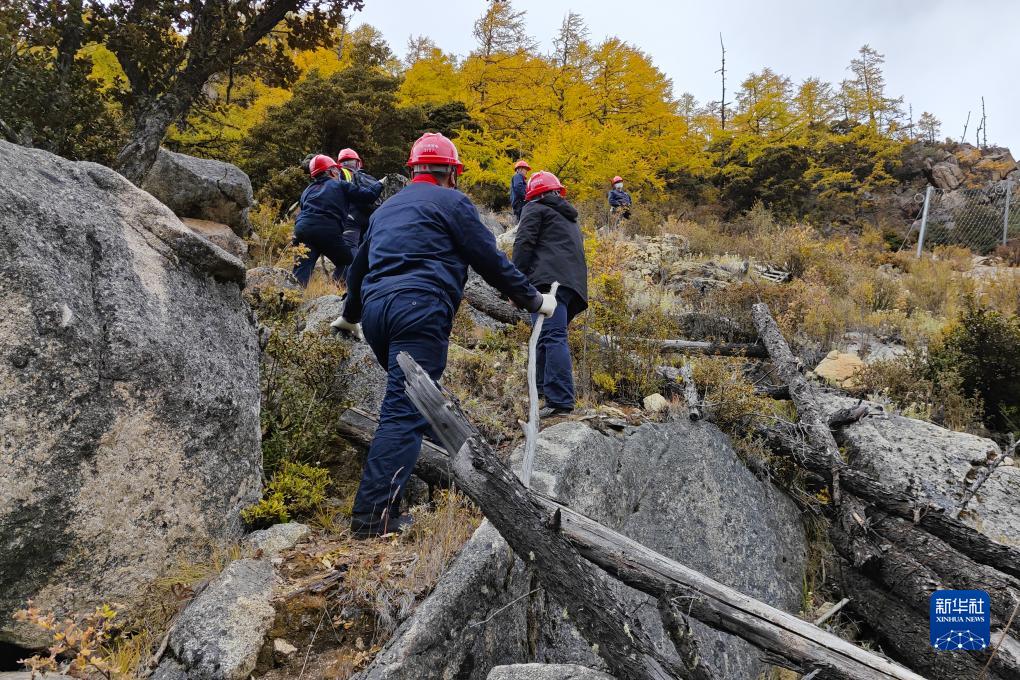

圖為作業人員在山路上艱難前行。(張建國 攝)
當無人機飛抵并懸停于卸貨點正上方15米時,無人機操作手田力開始遙控釋放吊繩。“人工運輸工器具到海拔4002米的131號塔,需2個人耗時2至3小時,由無人機運輸只需2人6分鐘即可完成,大大提高了工作效率。”田力說。
11時58分,電位工楊大偉在地面人員的配合下,穿好厚重的絕緣服乘坐吊籃升至66米高的位置。楊大偉握住扳手,快速裝好松脫的線夾螺栓,同時其他多名電力工人分別在鐵塔橫擔、塔身、地面開展多項配合工作。
經過11名作業人員2小時50分鐘的緊張作業,帶電消缺順利完成。
“本次超4000米海拔的高寒山區帶電作業的順利實施,為國網四川電力今后帶電作業和高水平運維高海拔電網積累了寶貴經驗。”國網四川送變電公司運檢部主任羅達介紹,這也為四川、西藏電力聯網輸電線路安全穩定運行和迎峰度冬保供電提供了有力保障。(盧宥伊)
